Dagboek St. Vith

In het bouwagenda kunt u de actuele voortgang van de nieuwe Göweil-vestiging in St.

De Feiten:

  • Totale oppervlakte: 14.000 m²

  • Gebouw: 1.670 m²

  • Werkplaats: 580 m²

  • Kantoor: 240 m²

  • Magazijn: 530 m²

  • Showroom: 320 m²

April 2023

Het voltooide gebouw

Januari-Maart | 2023

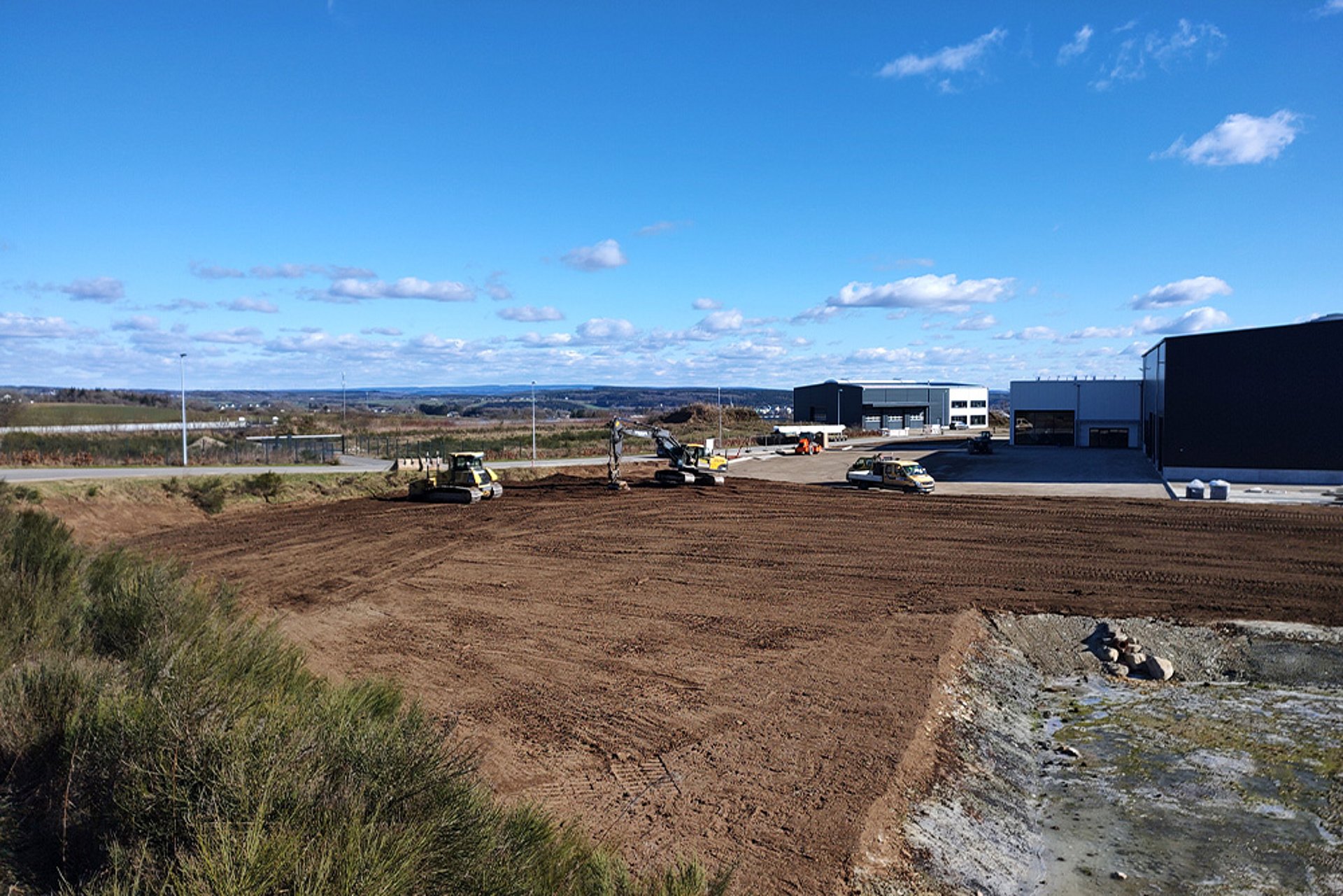

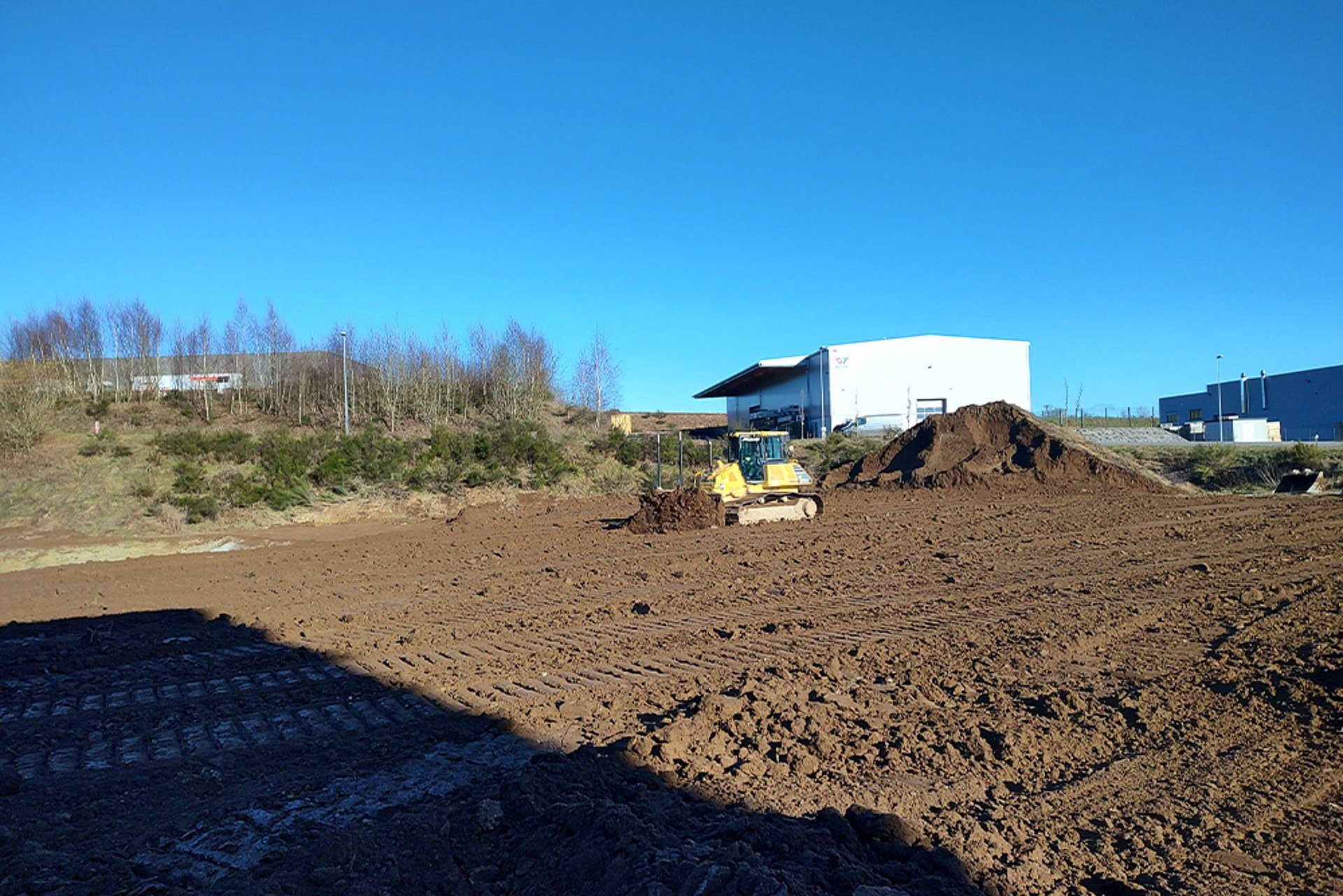

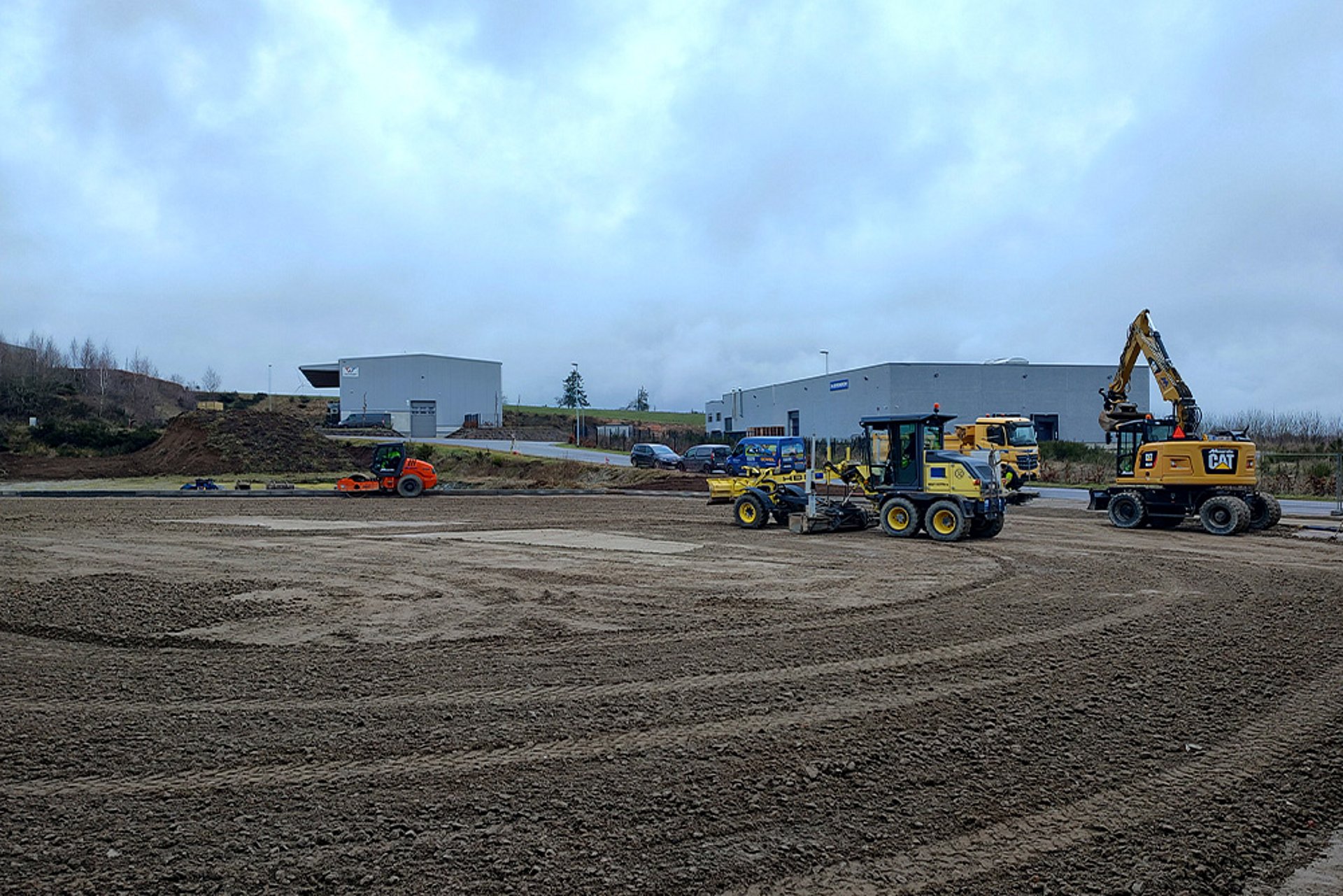

Verspreid de bovengrond

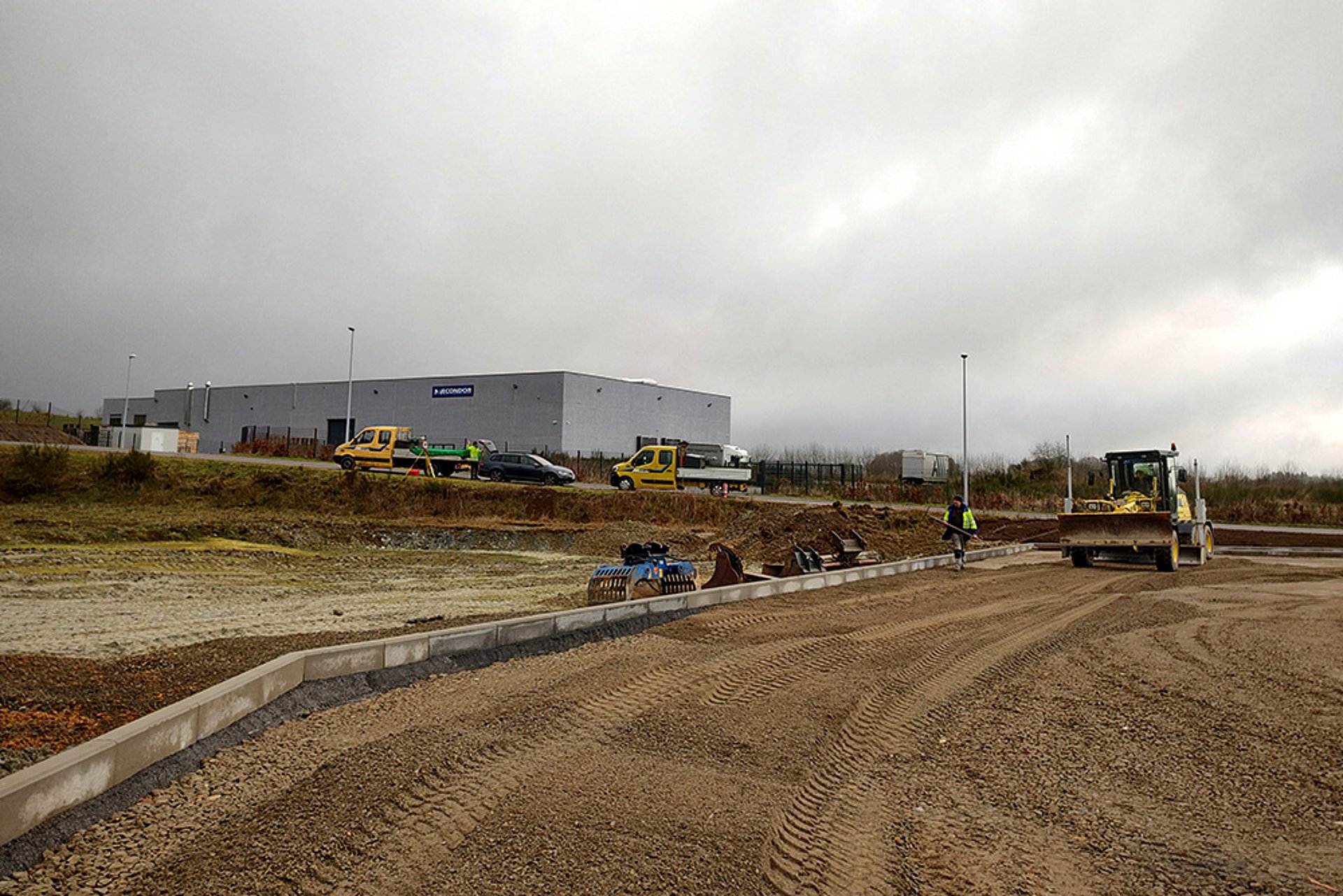

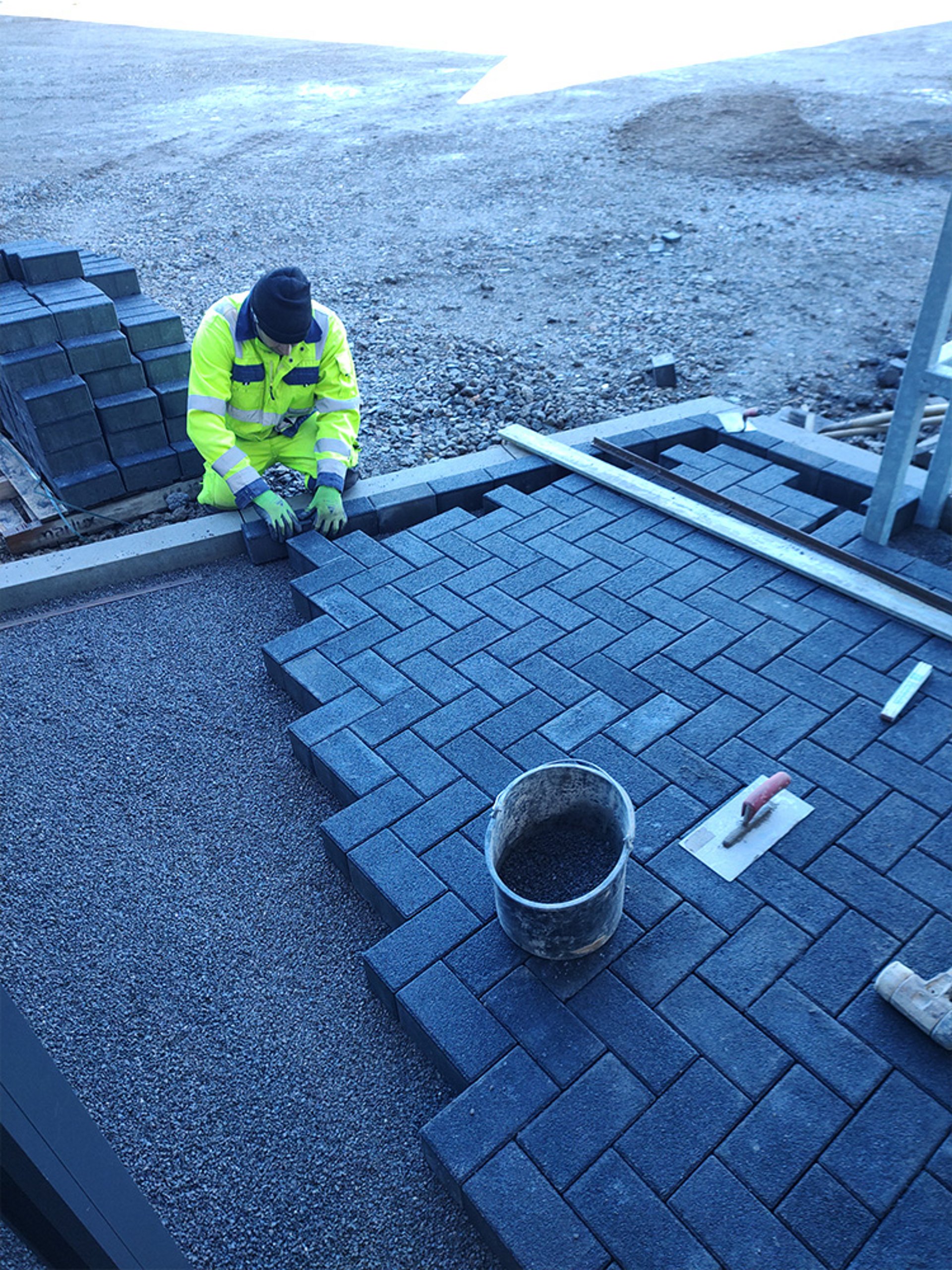

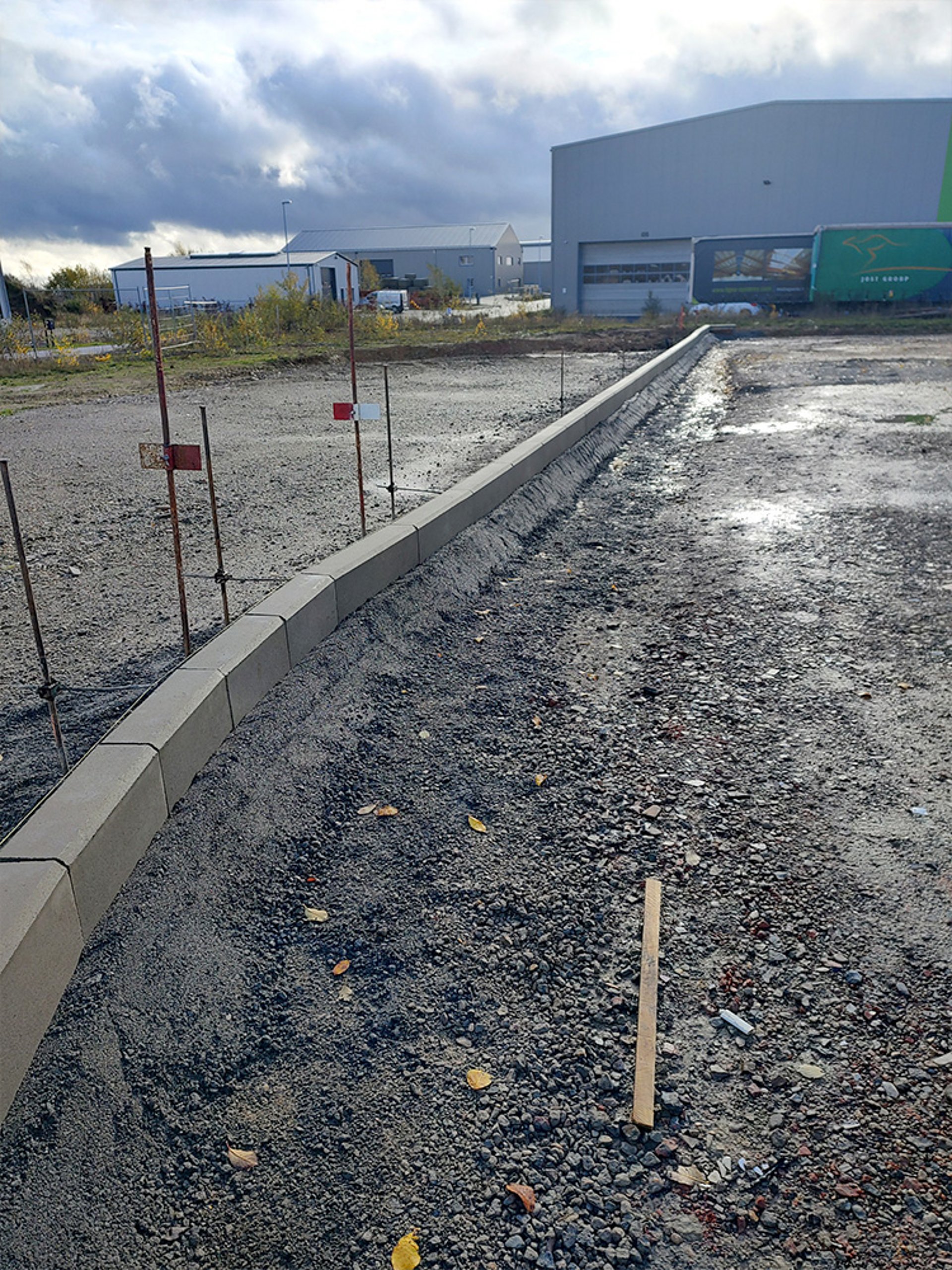

Voltooiing van het buitenterrein

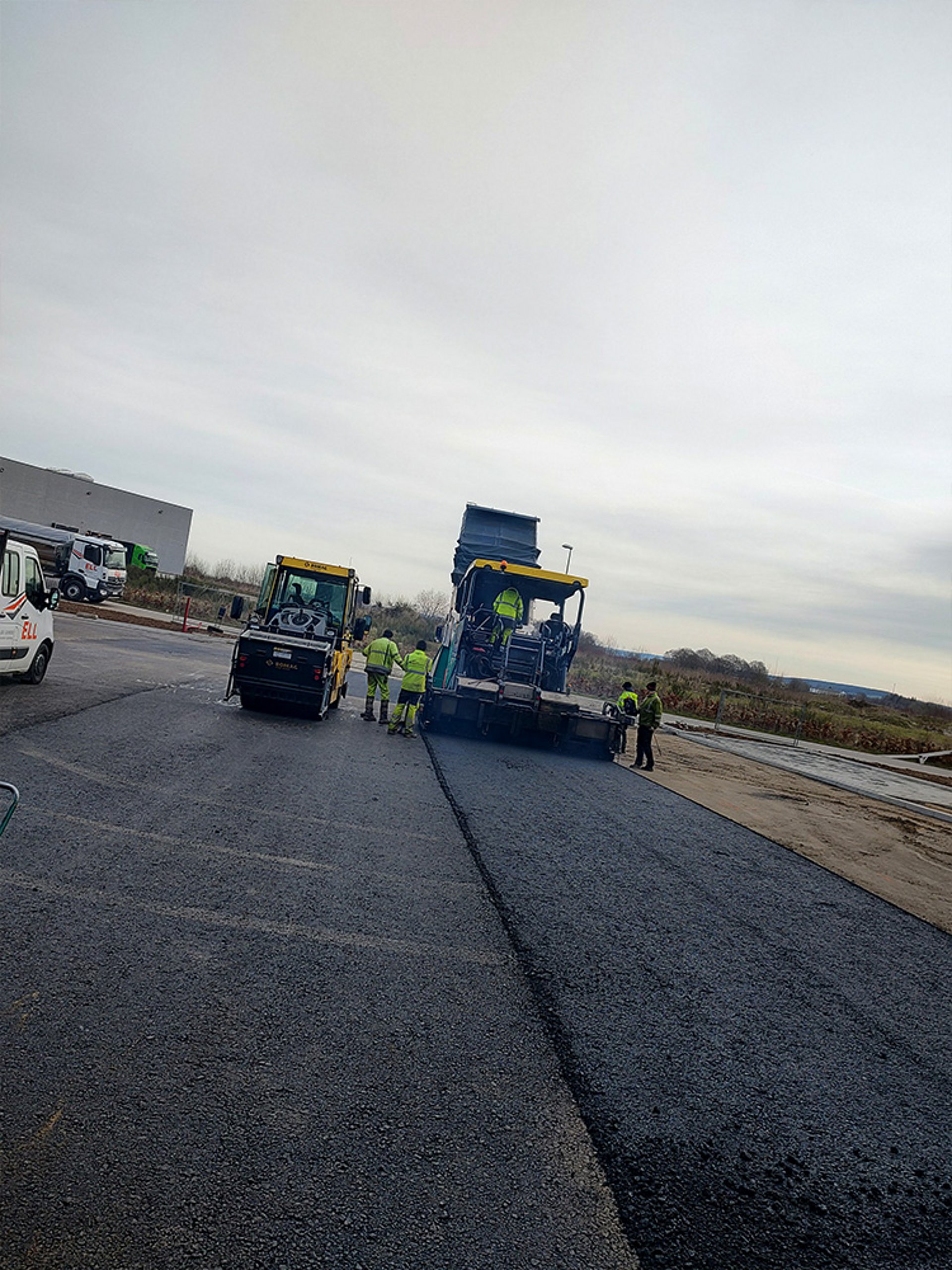

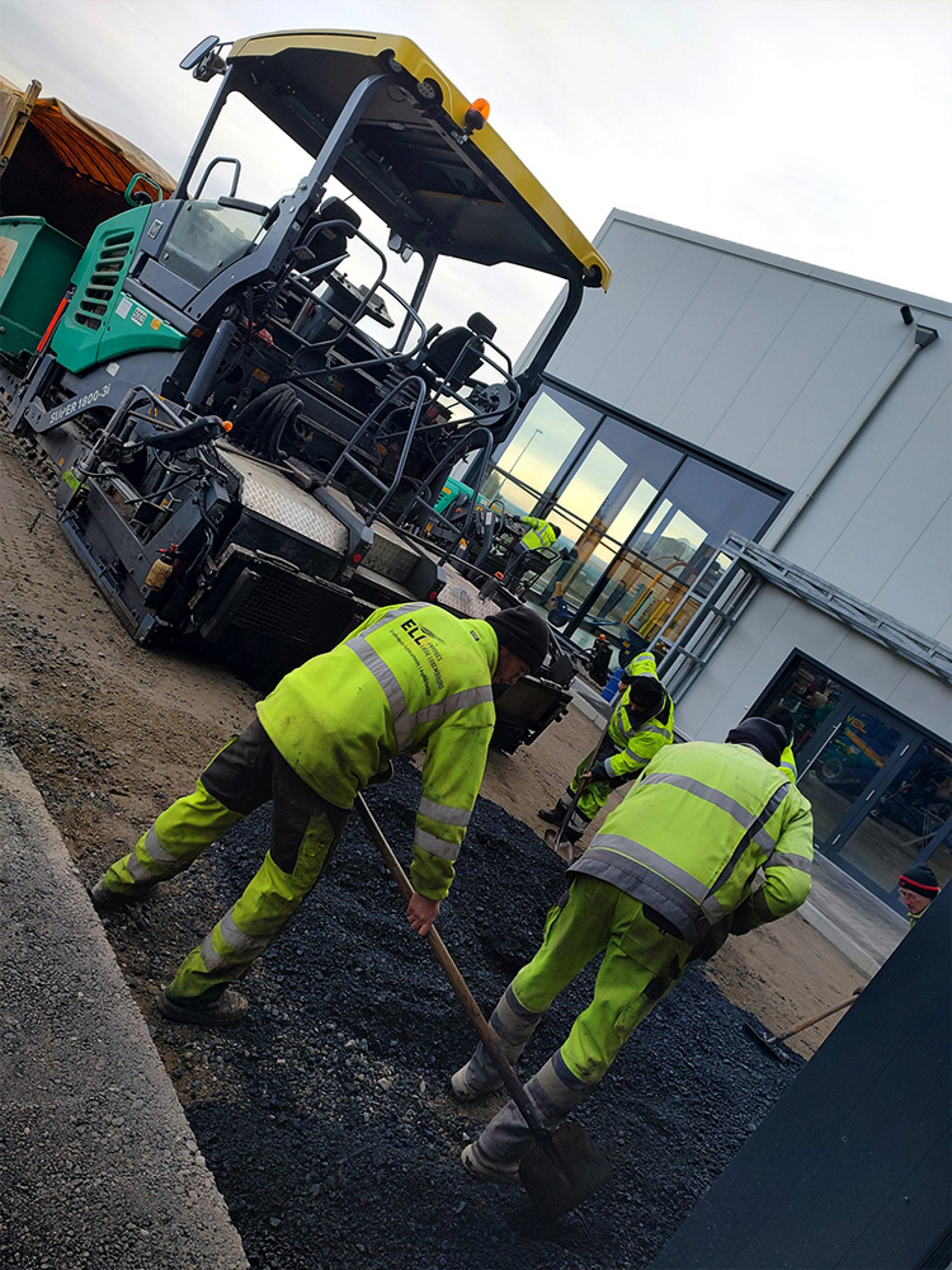

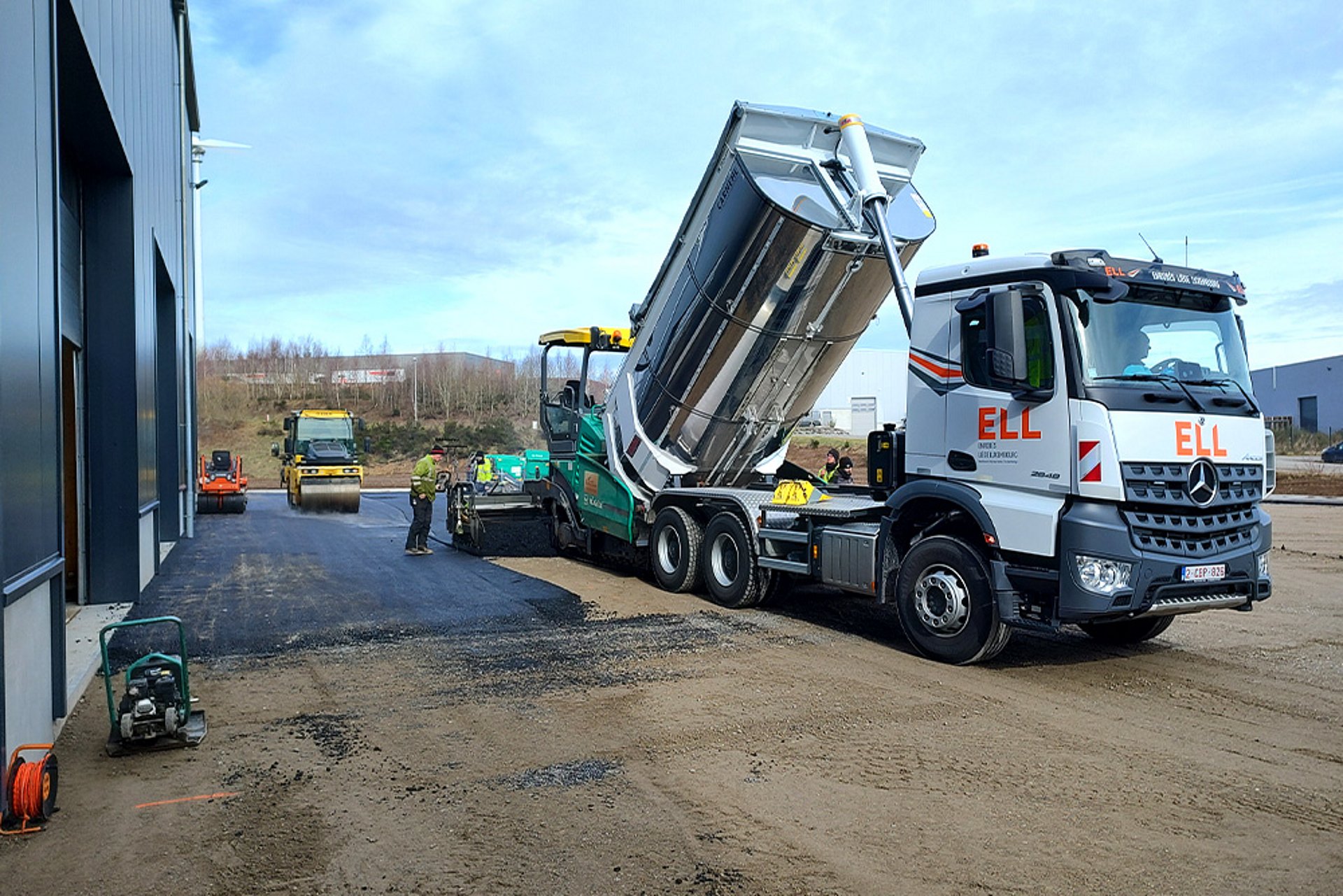

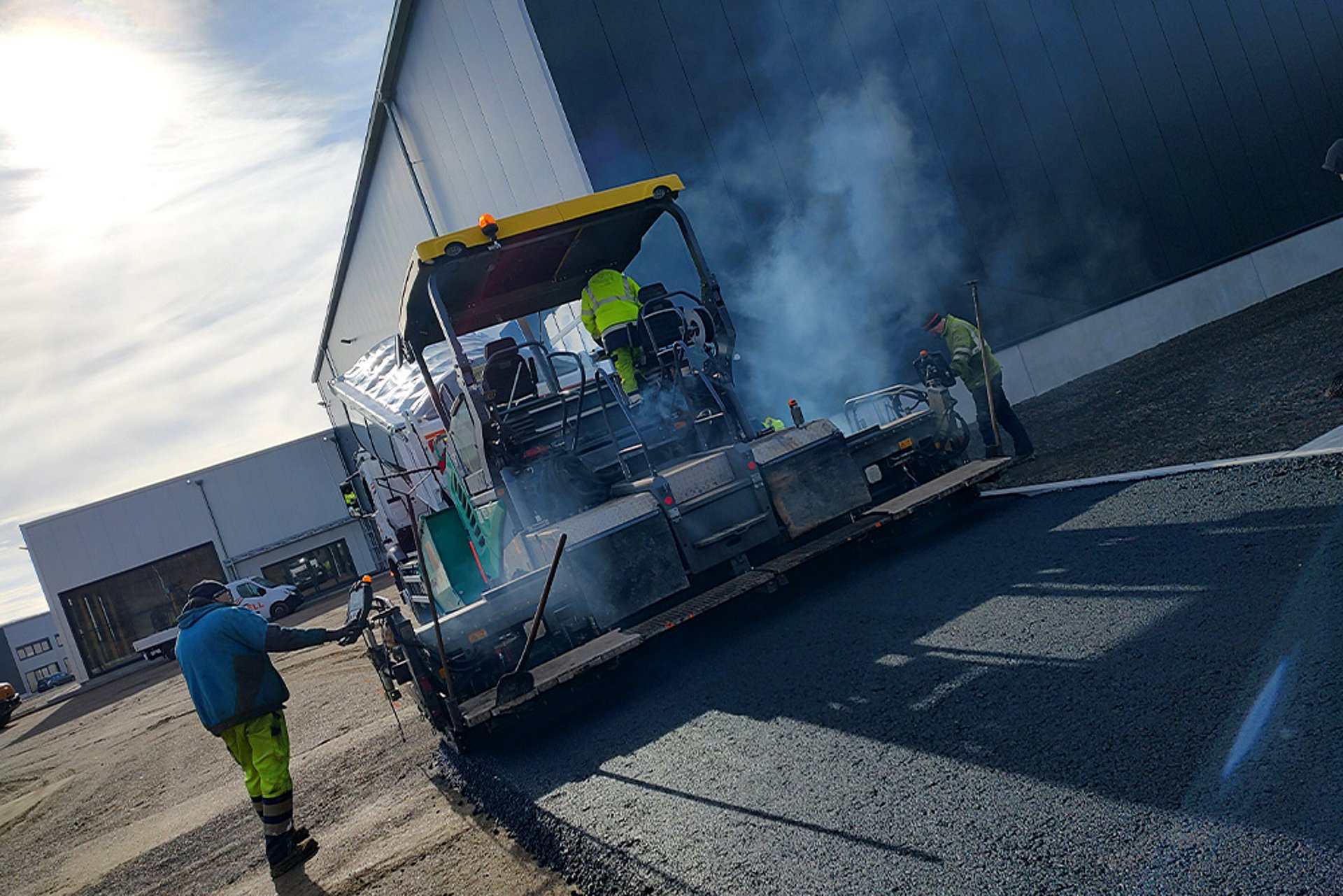

Asfalteren van de 1e laag

Beglazing in het kantoor

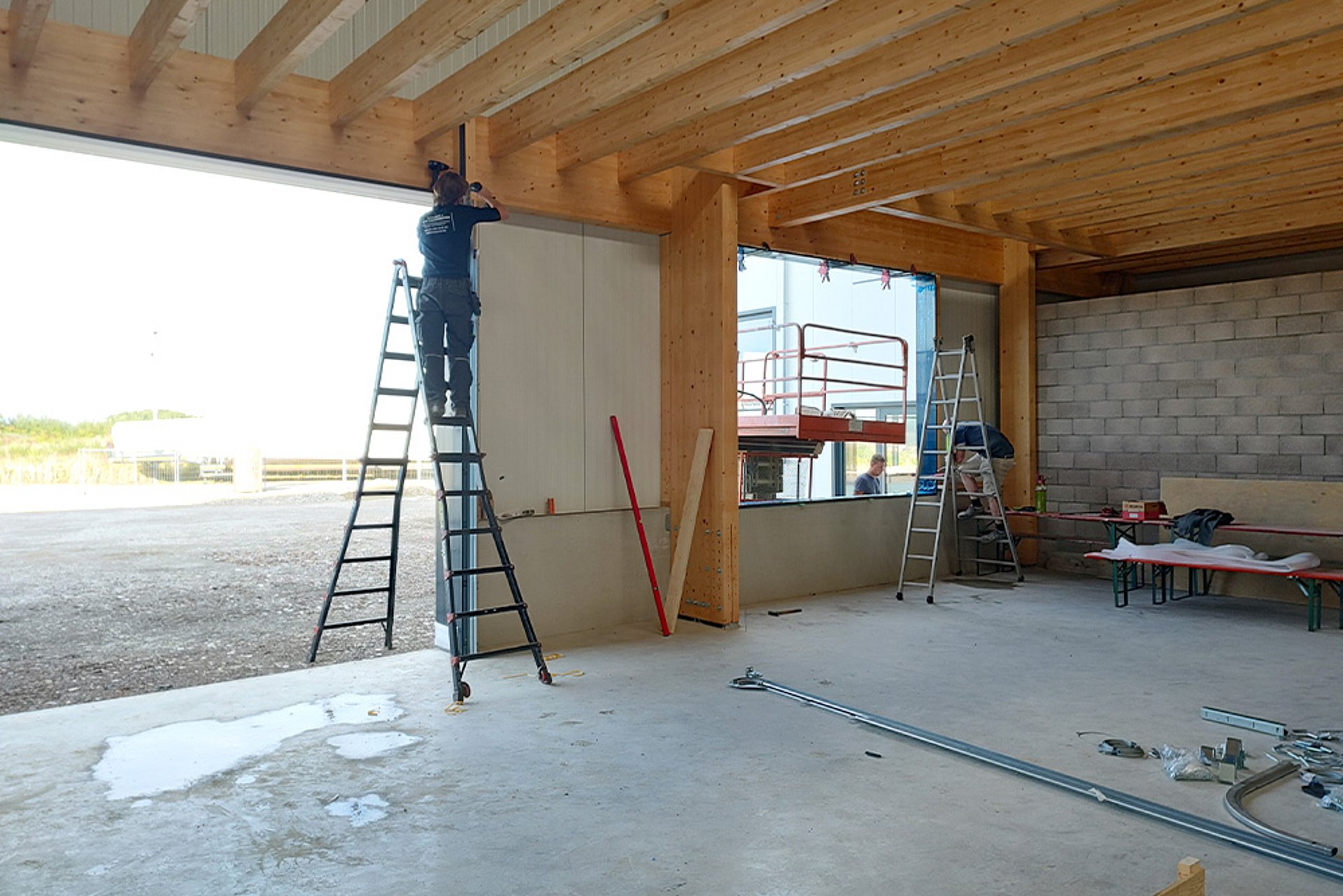

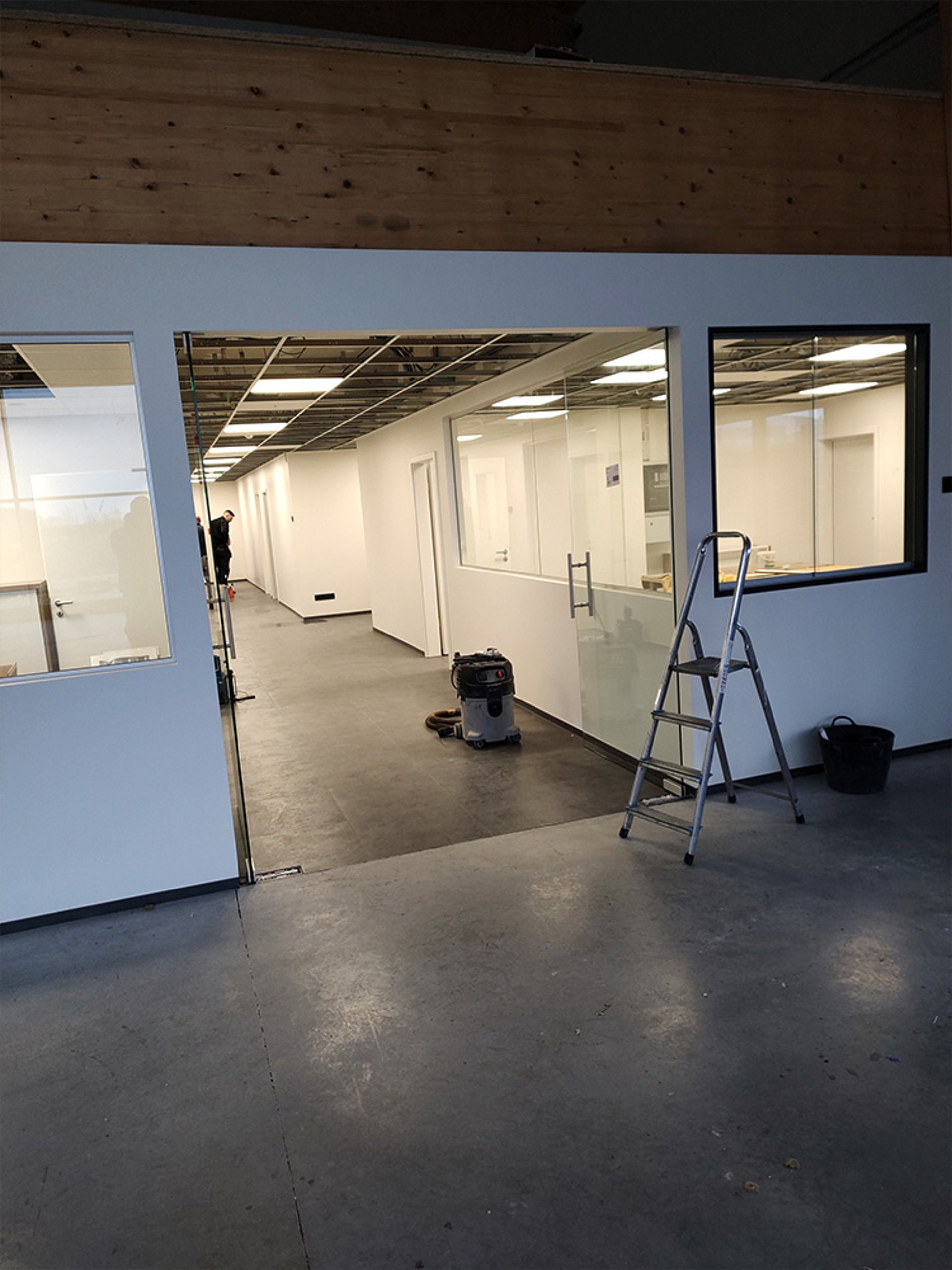

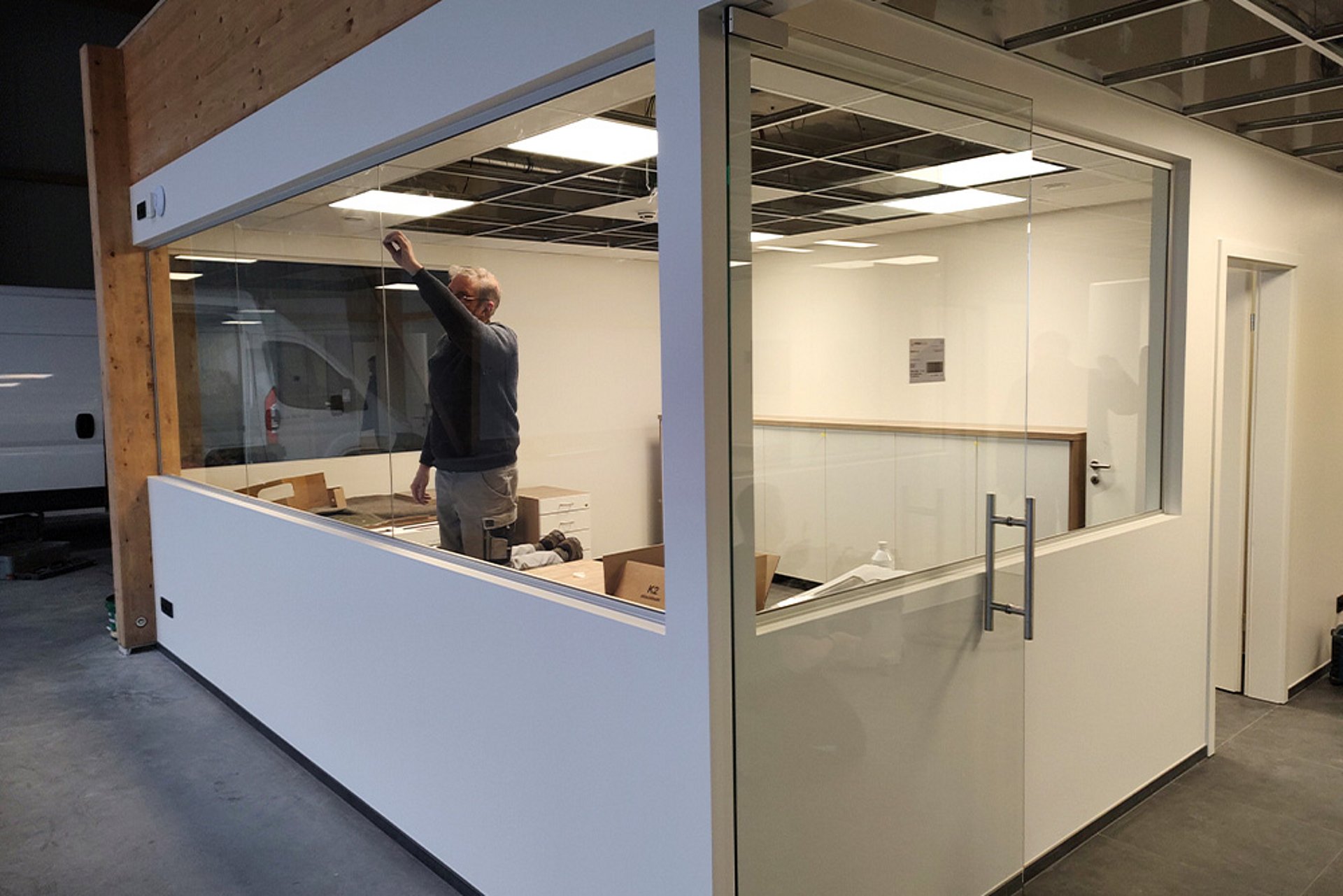

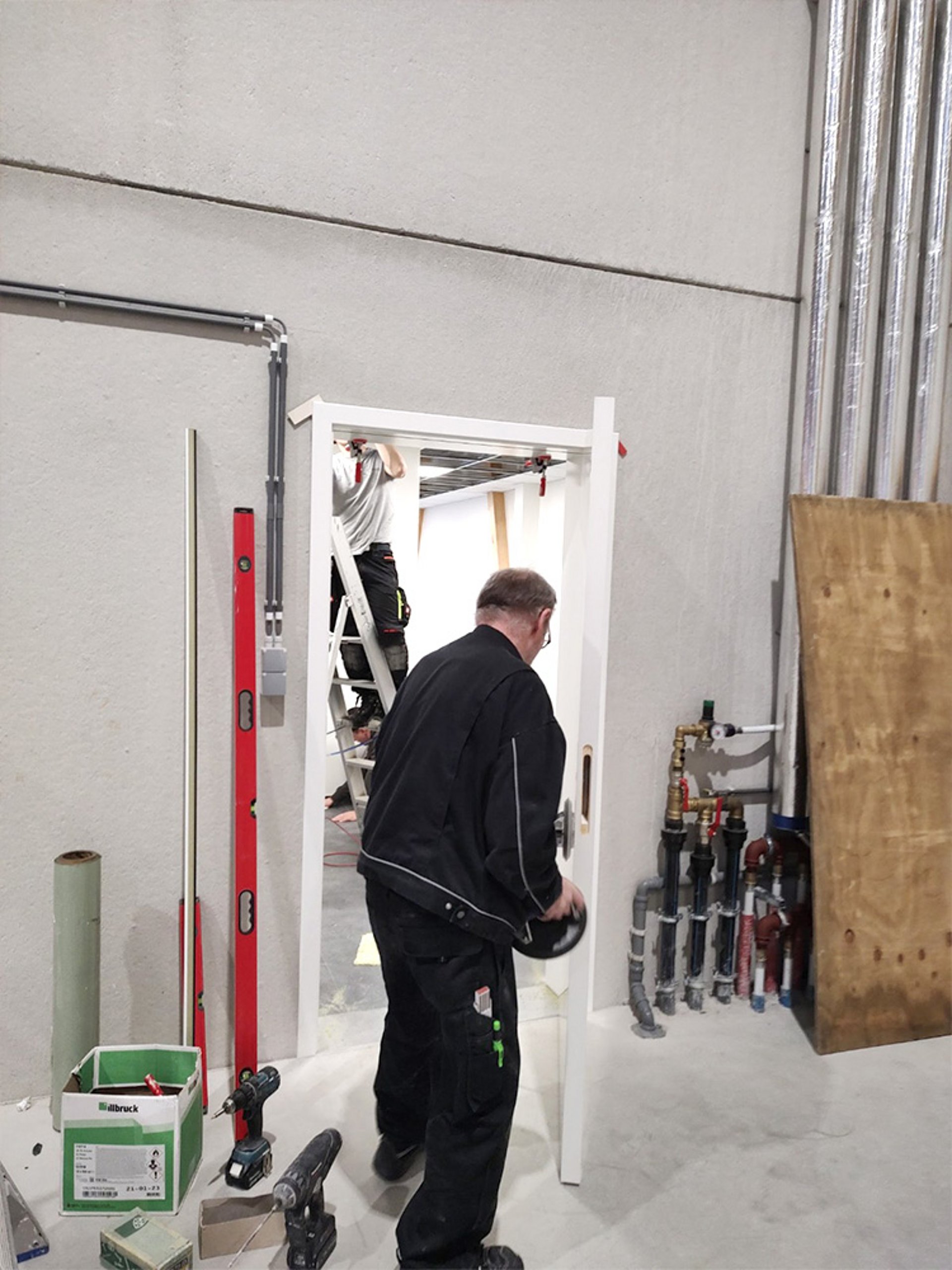

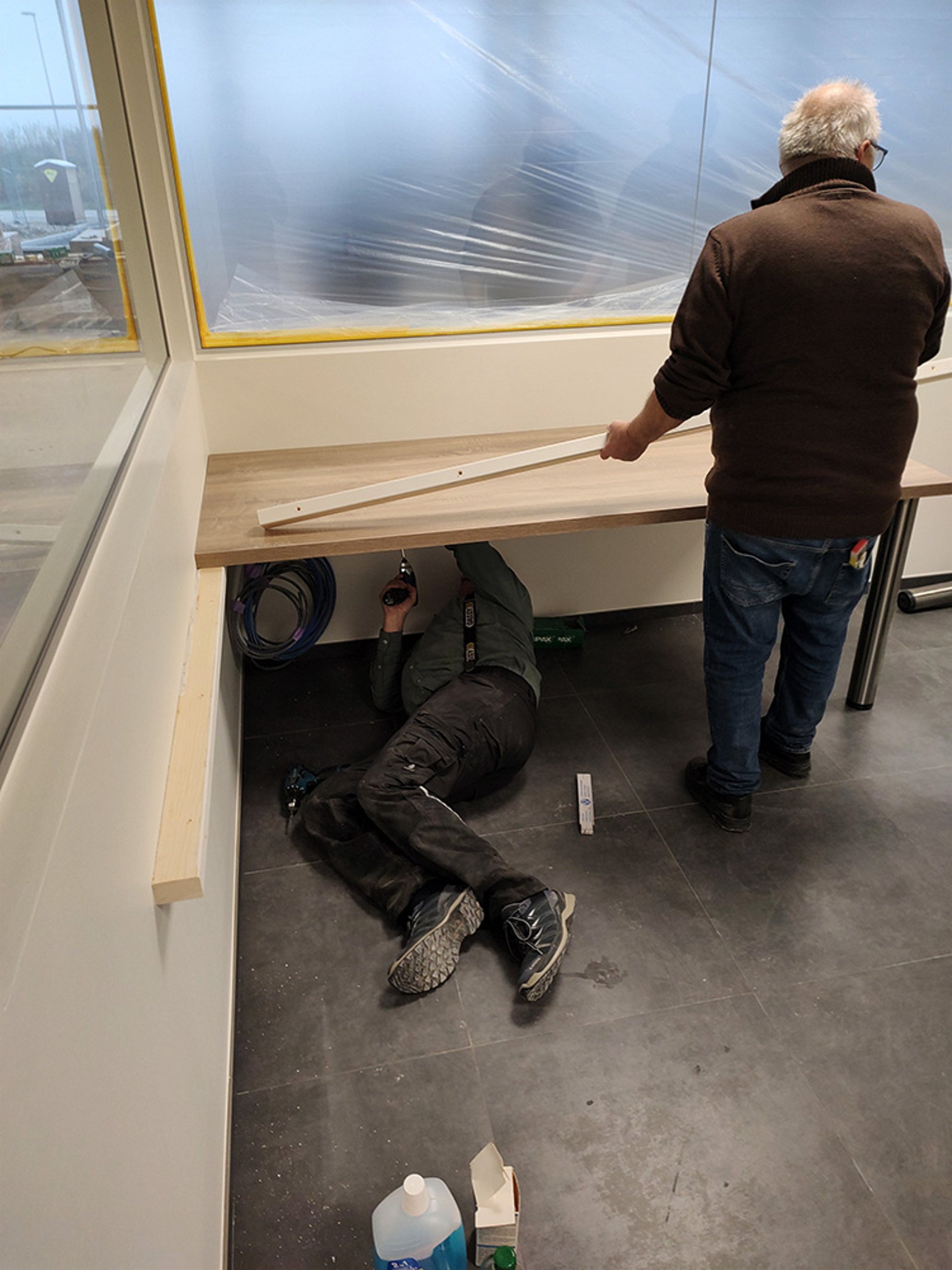

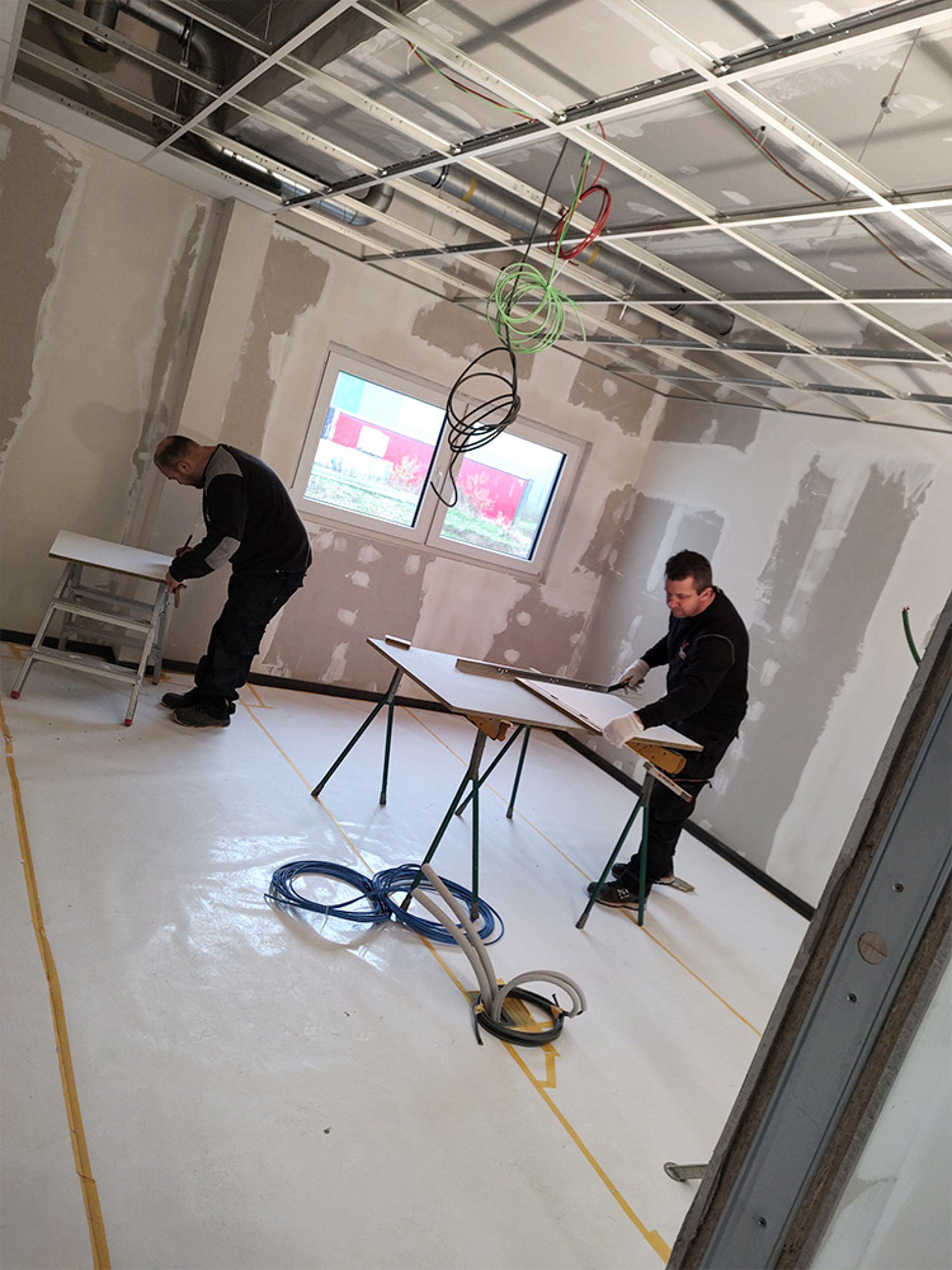

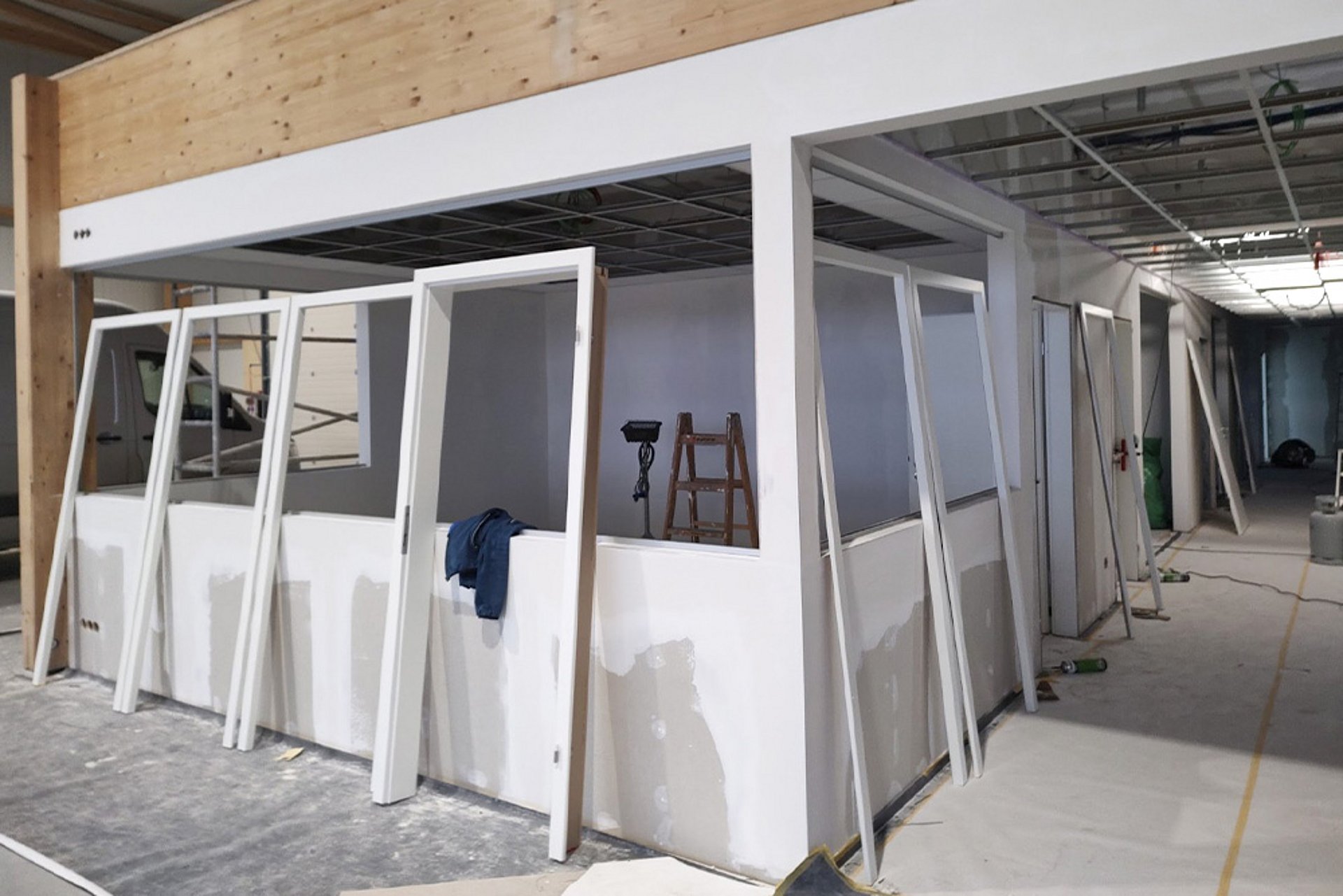

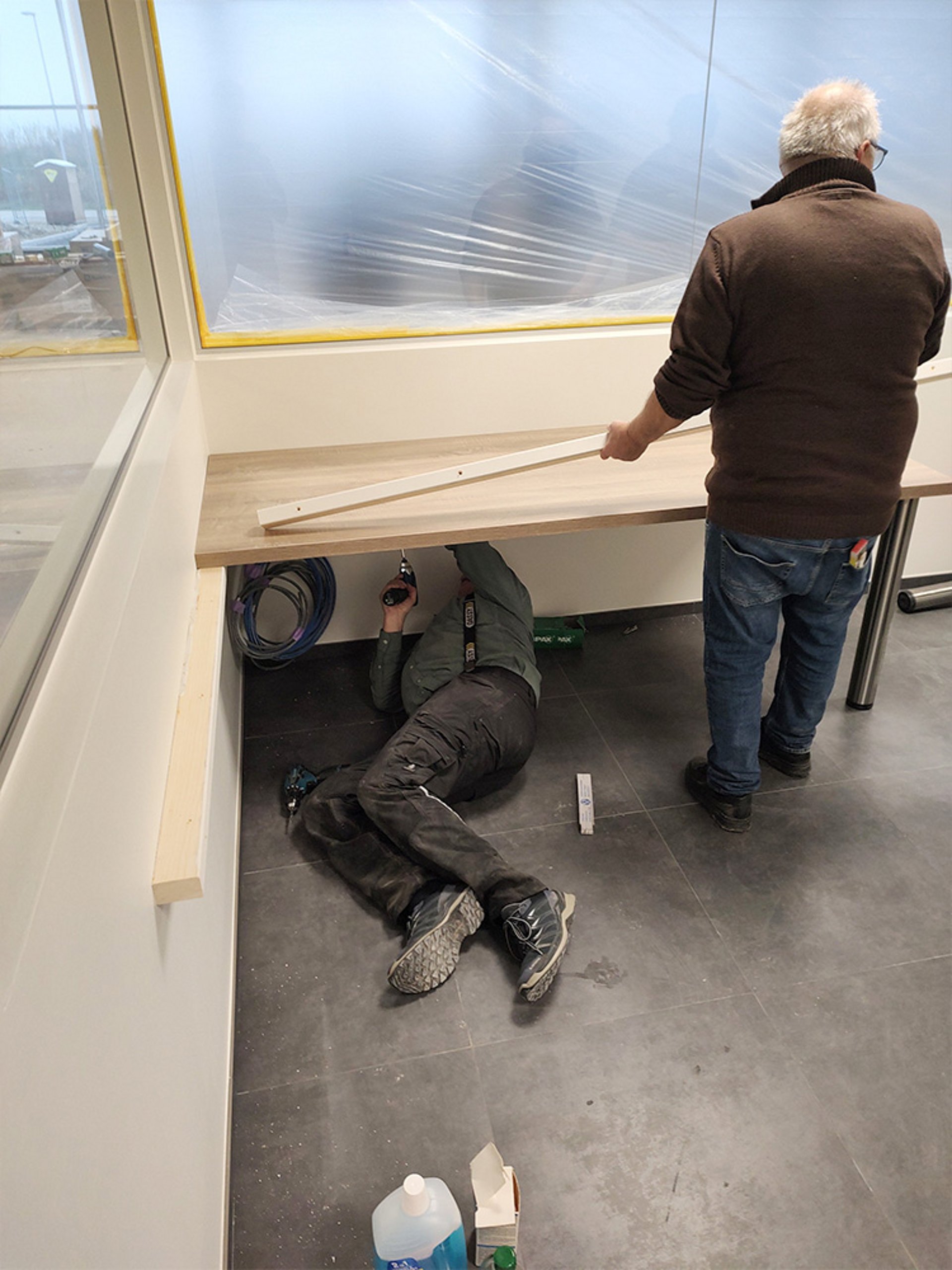

Montage van het kantoormeubilair

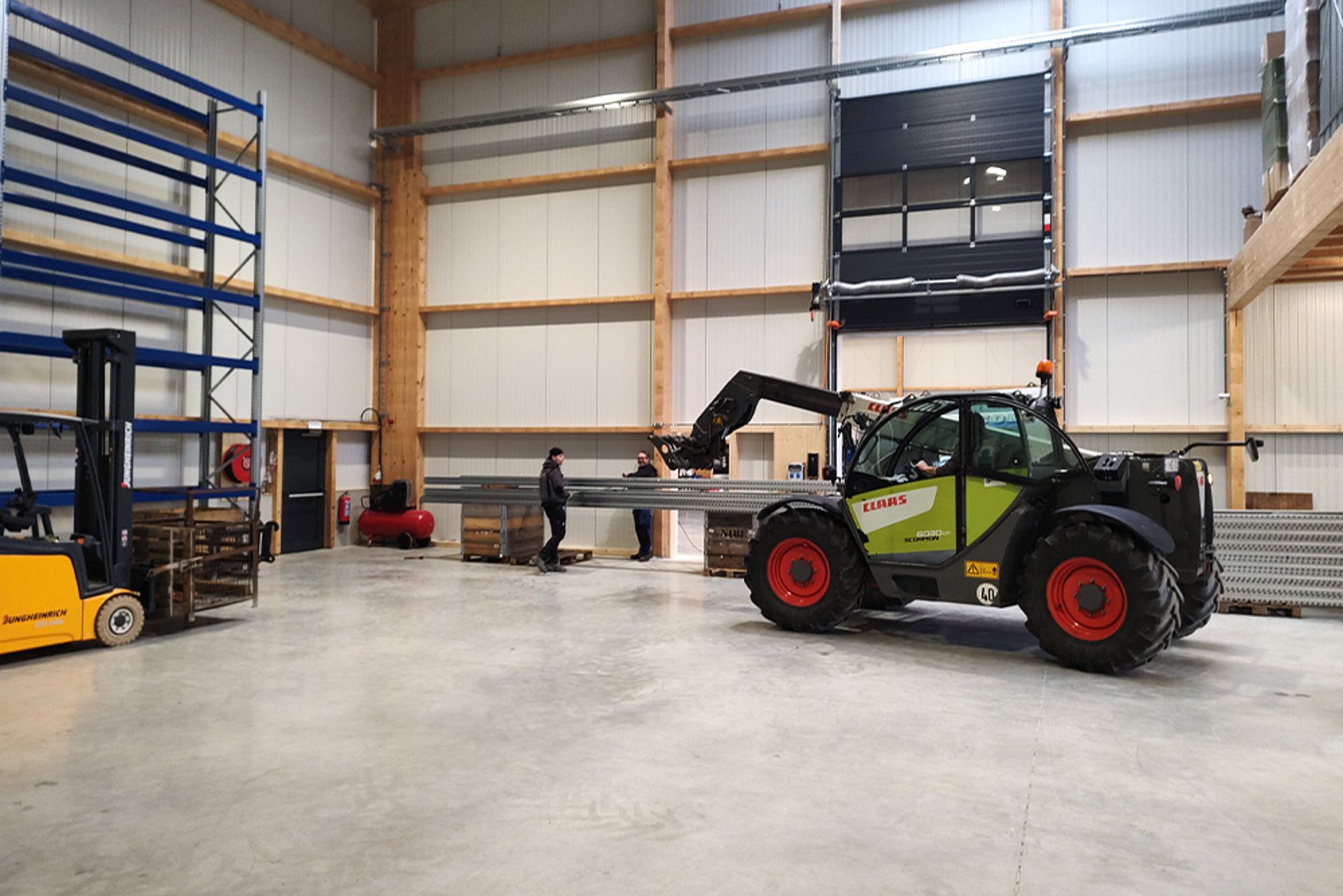

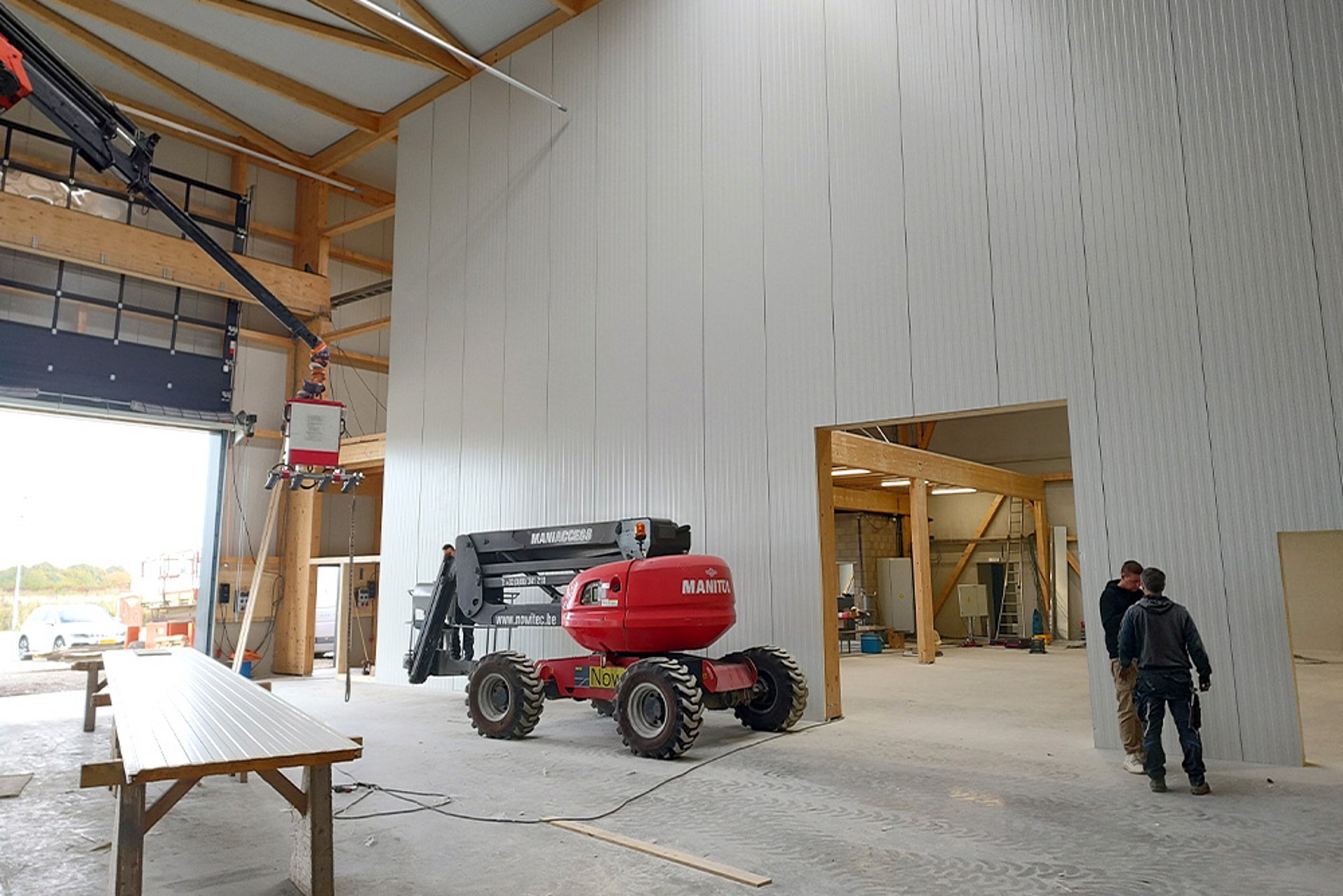

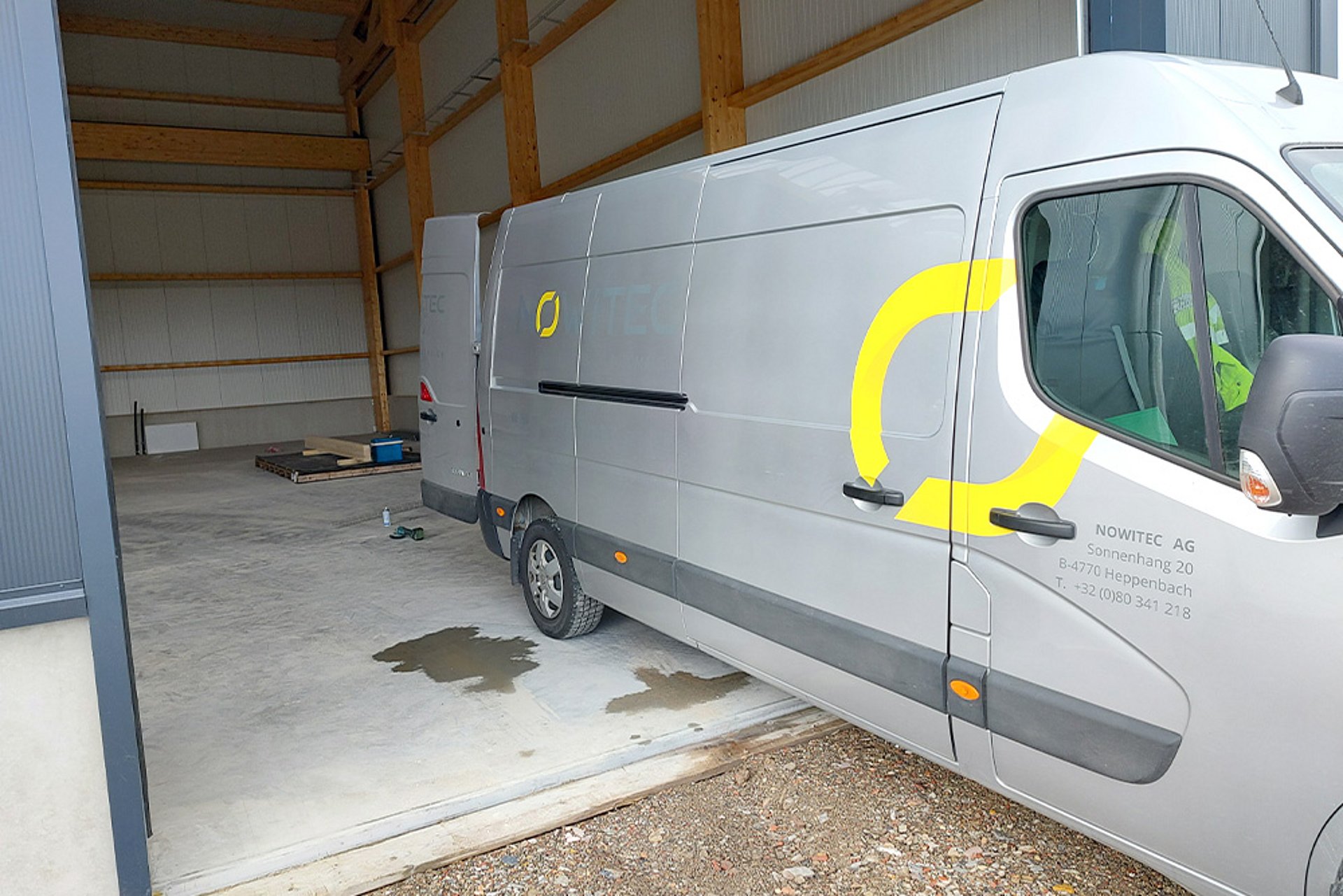

Eerste officiële werkzaamheden in de nieuwe werkplaats

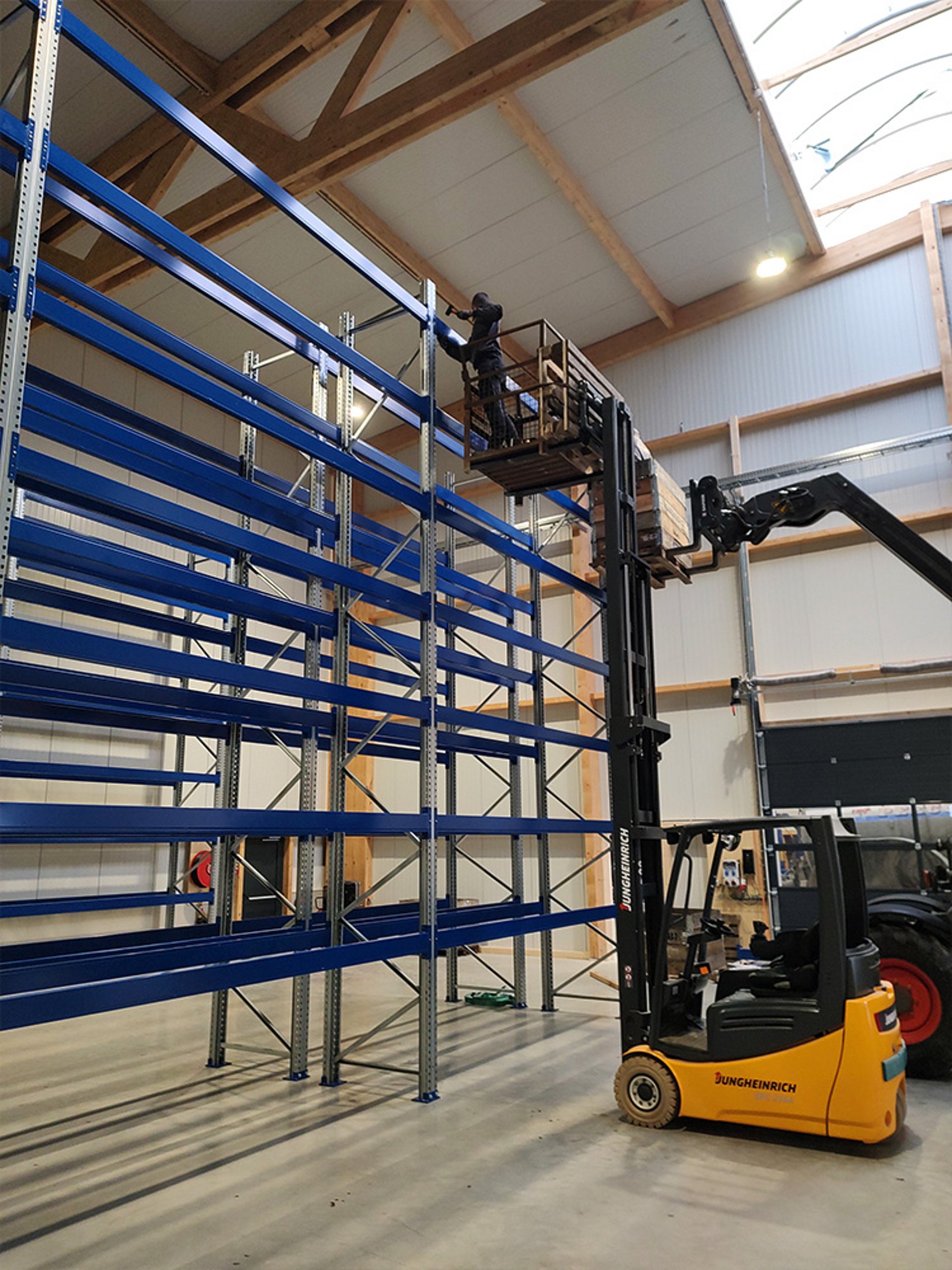

Montage van de palletrekken

November | 2022

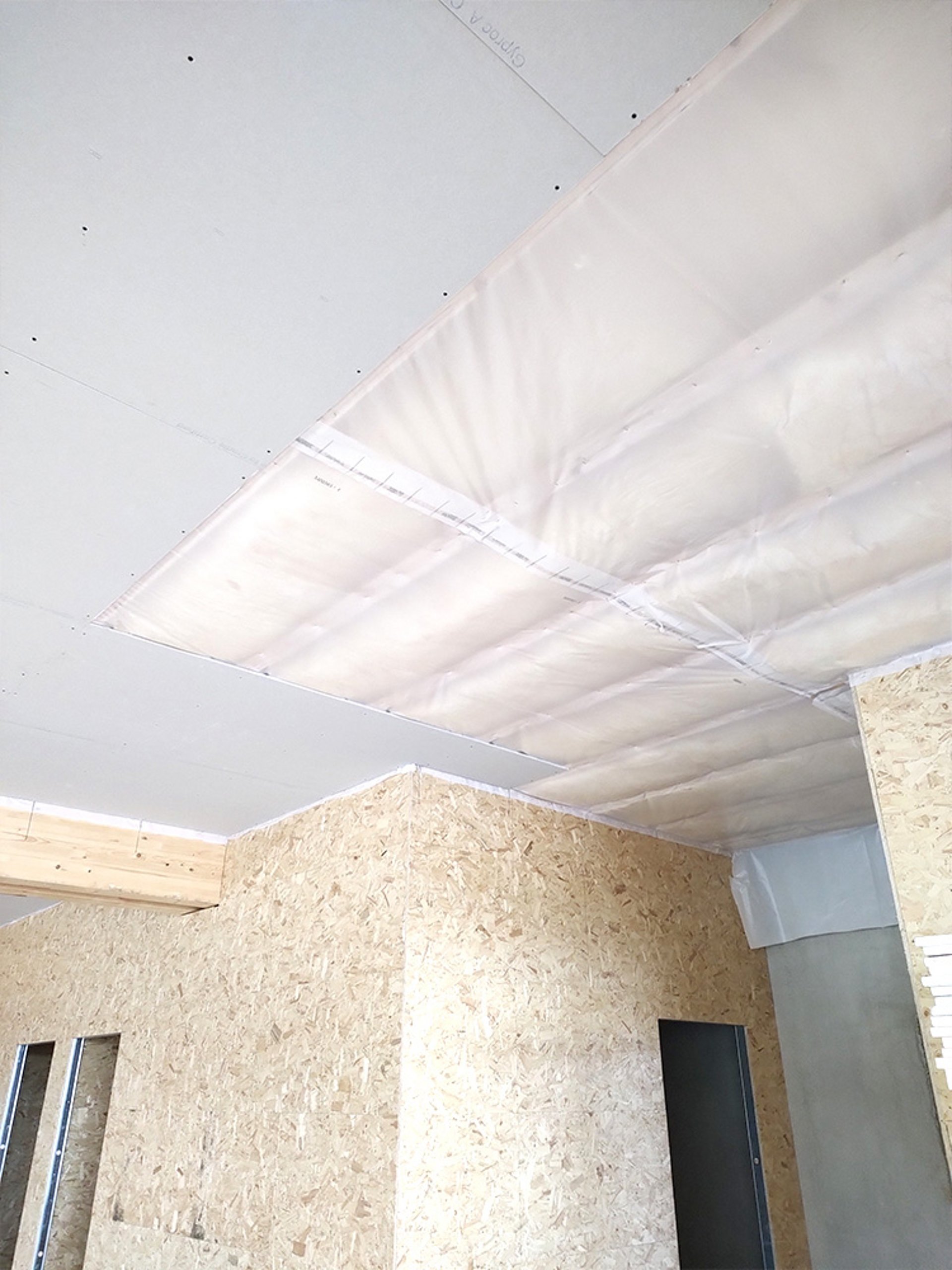

Voorbereiding van de wasplaats en de buitenruimte

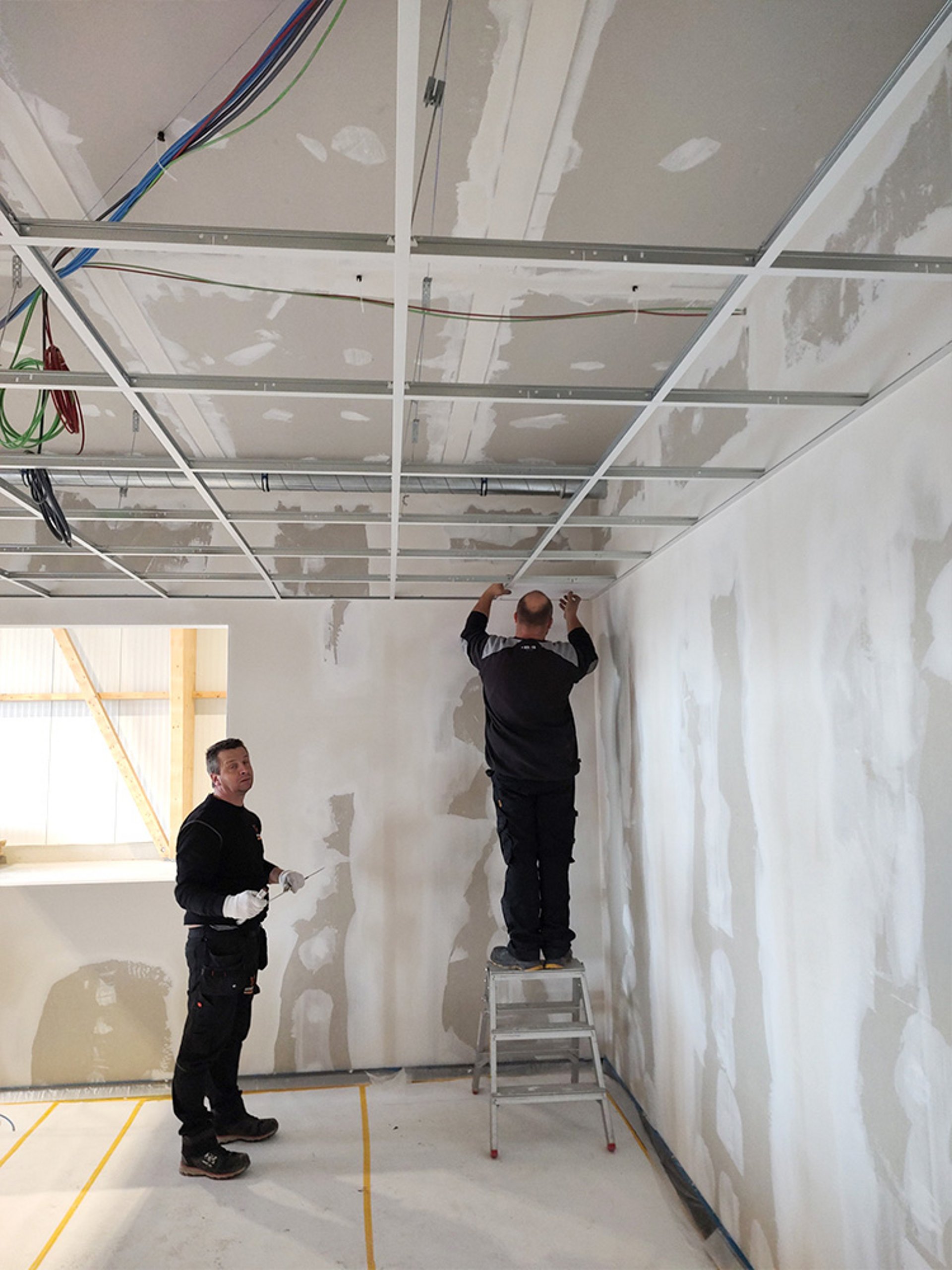

Montage van het roosterplafond

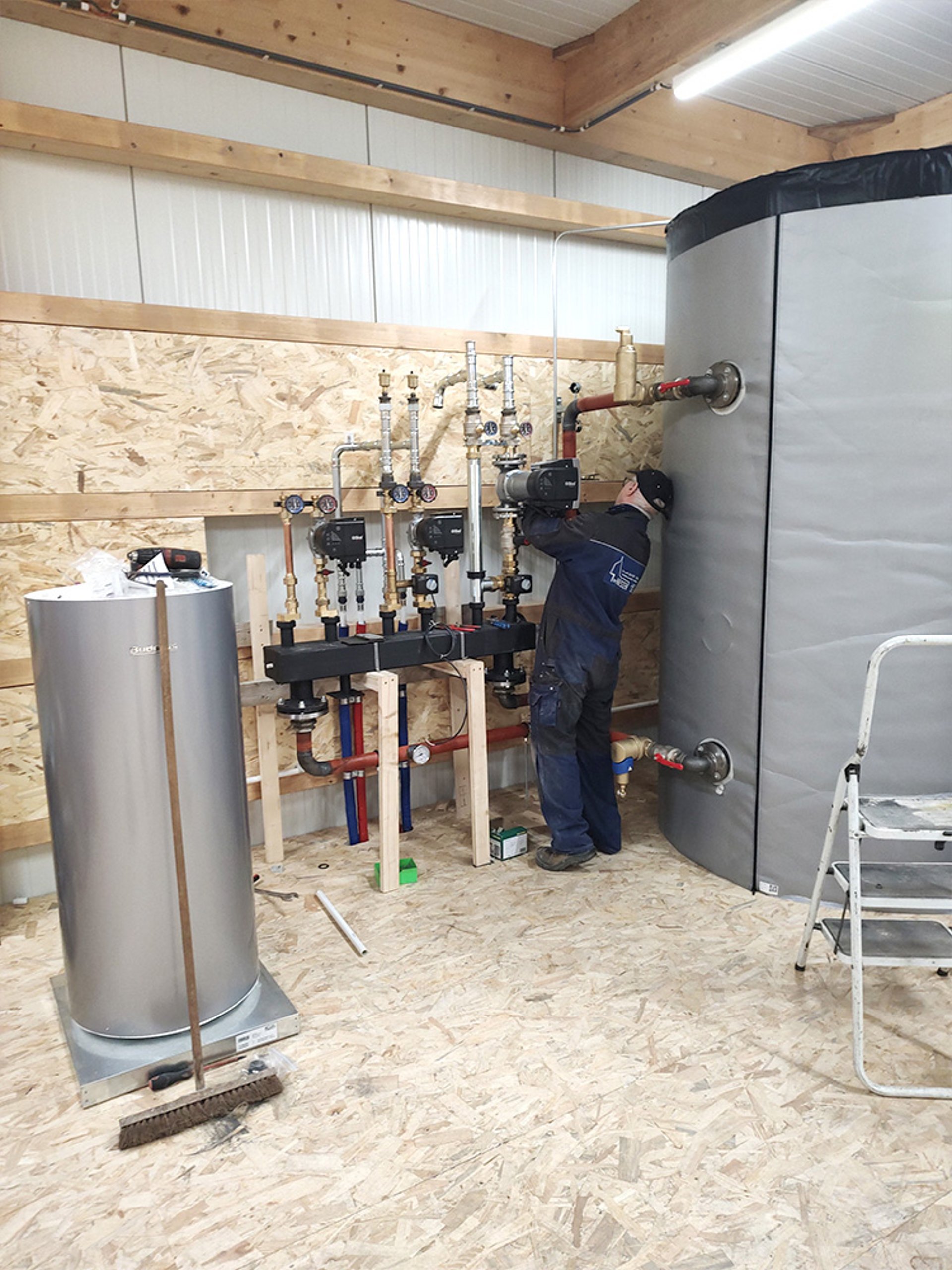

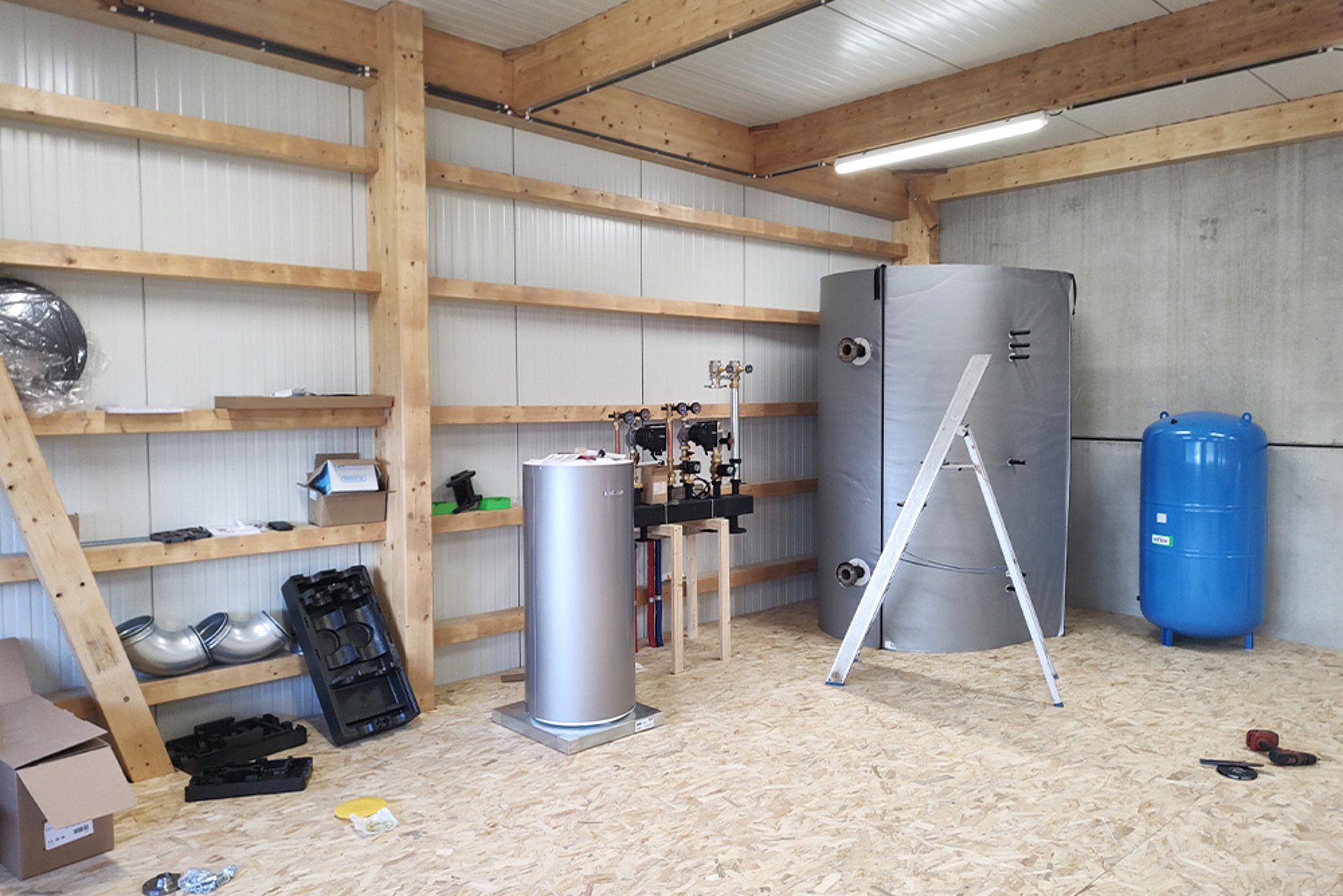

Installatie van het verwarmingssysteem en aansluiting van stadsverwarming

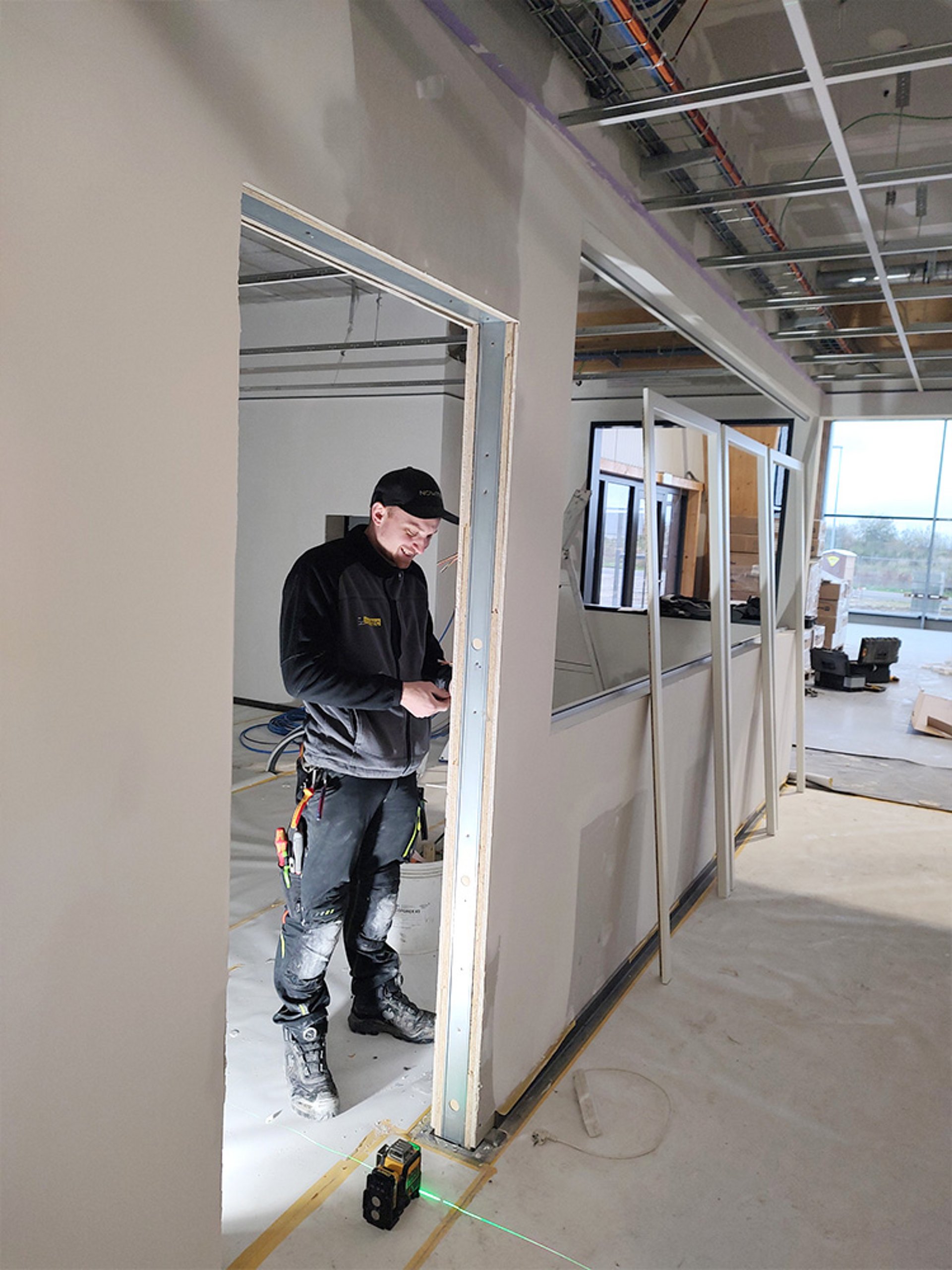

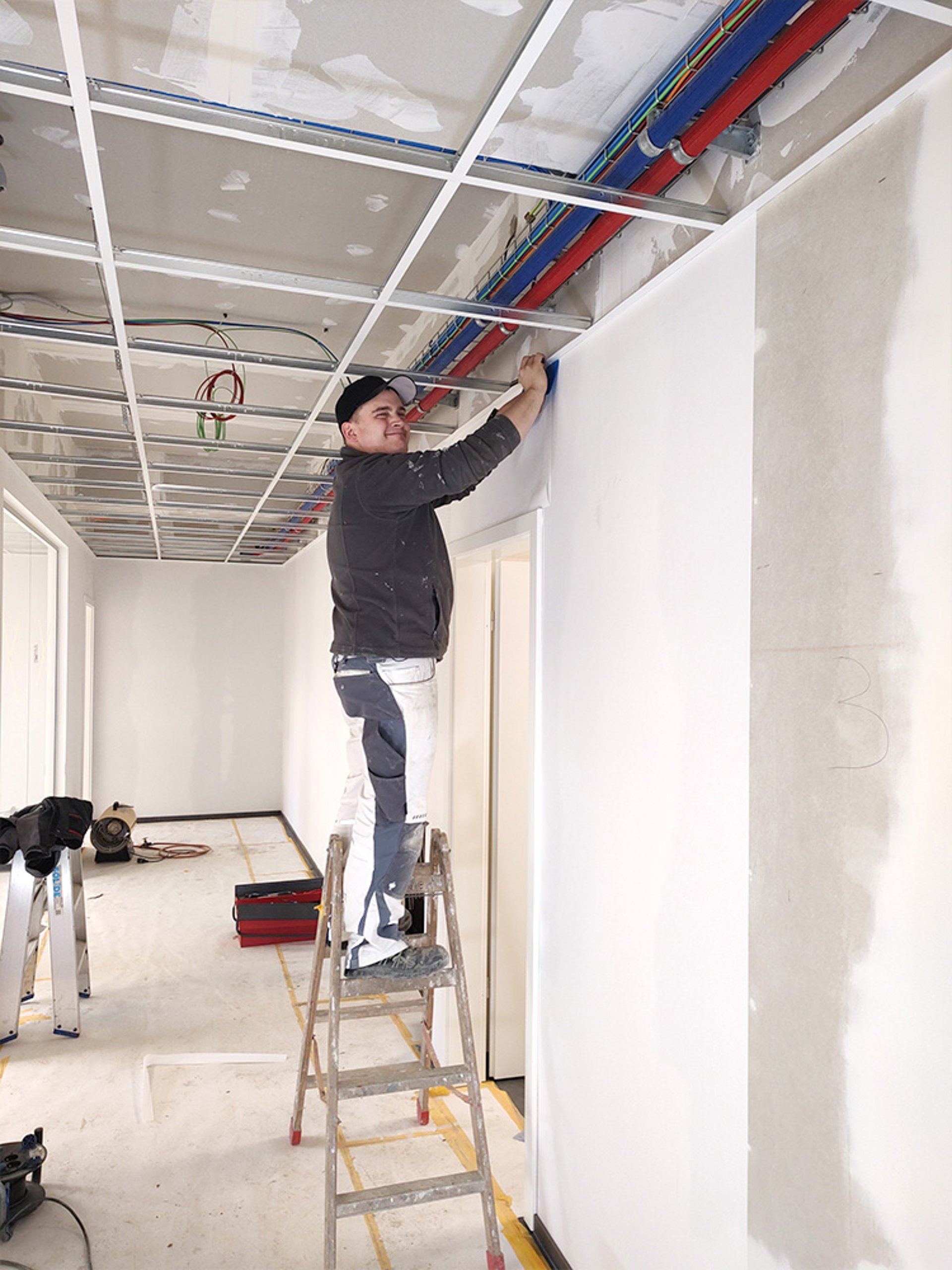

Voltooiing van de elektrische installatie

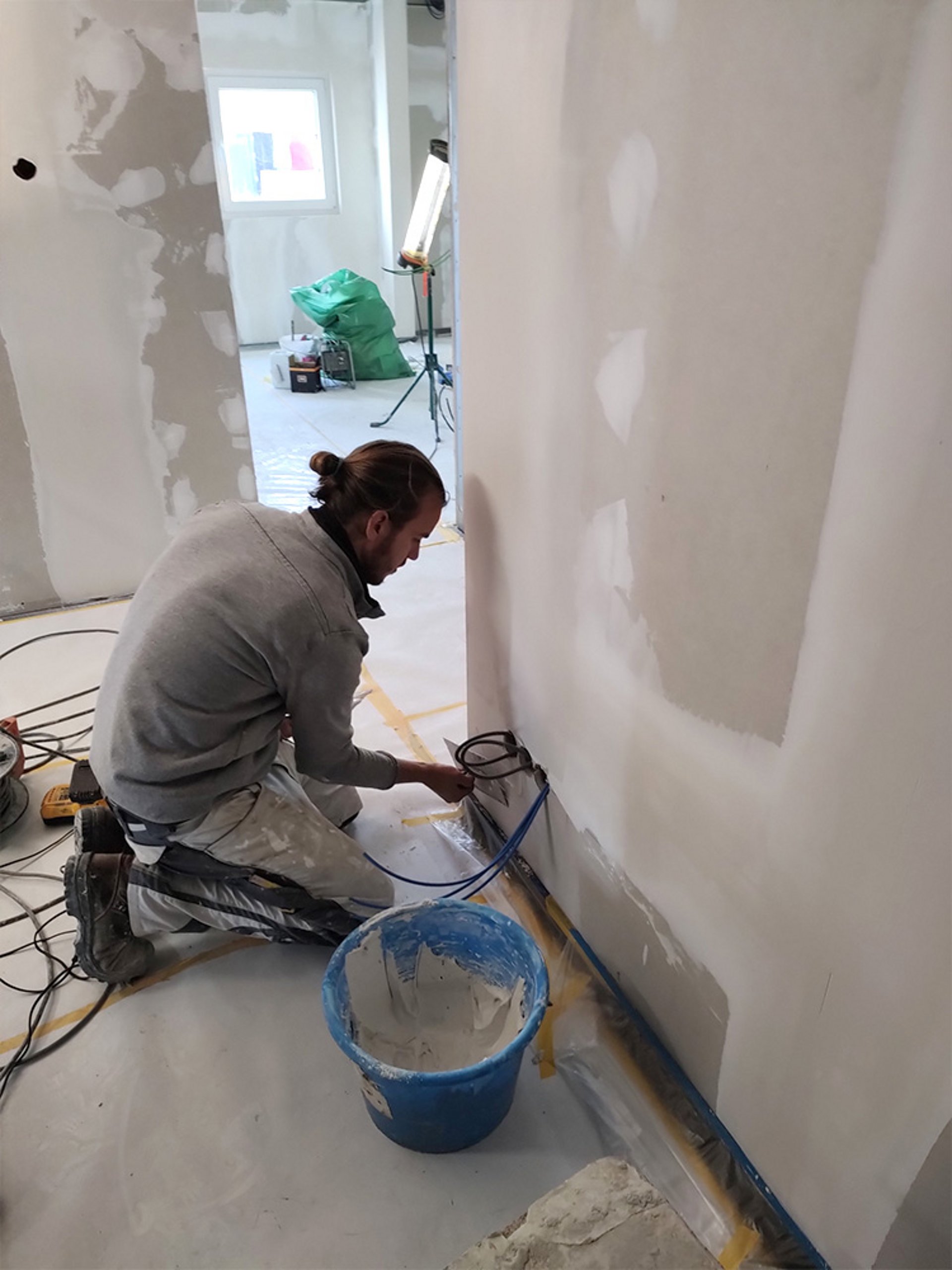

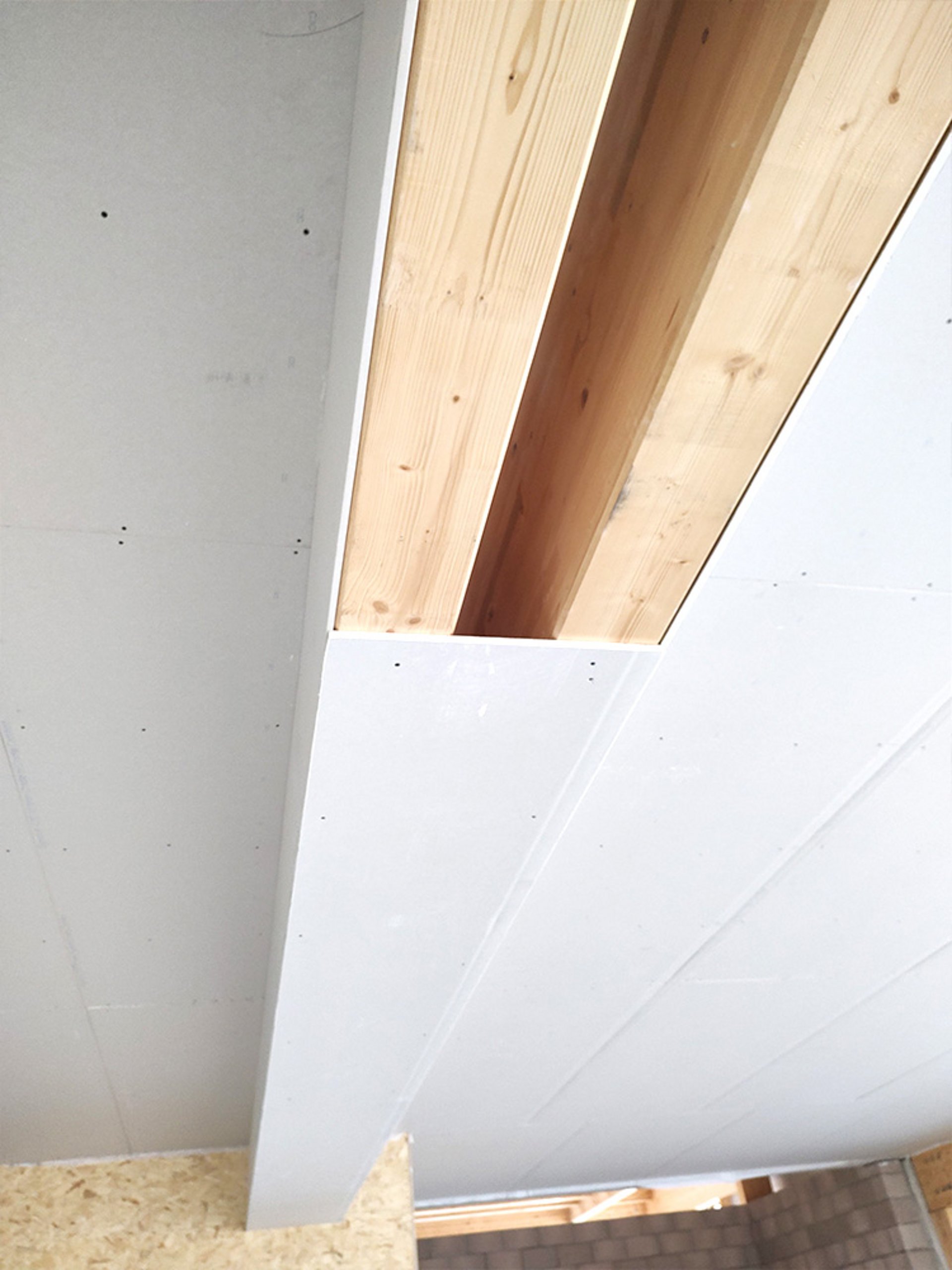

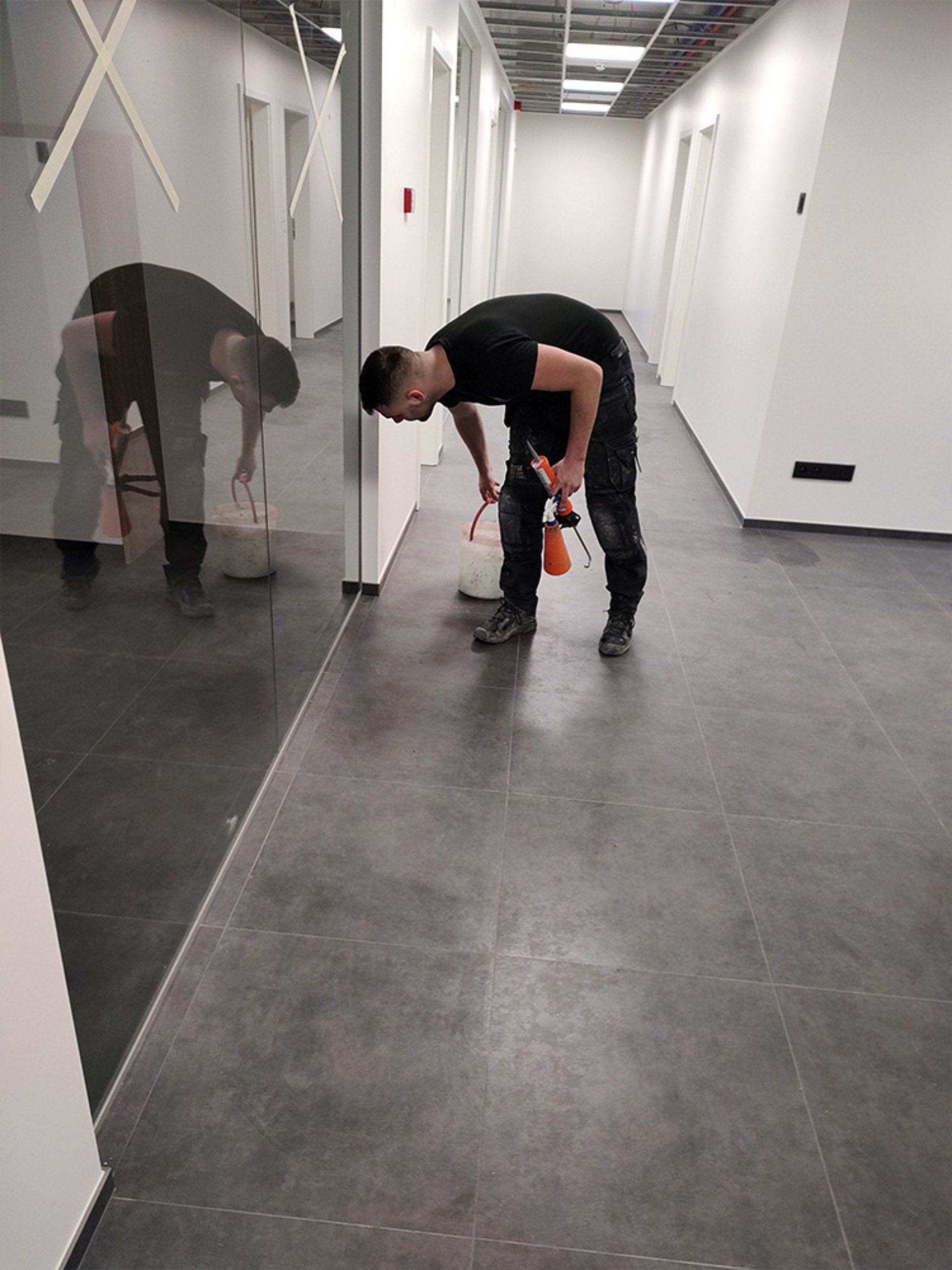

Vullen, behangen en schilderen van de muren

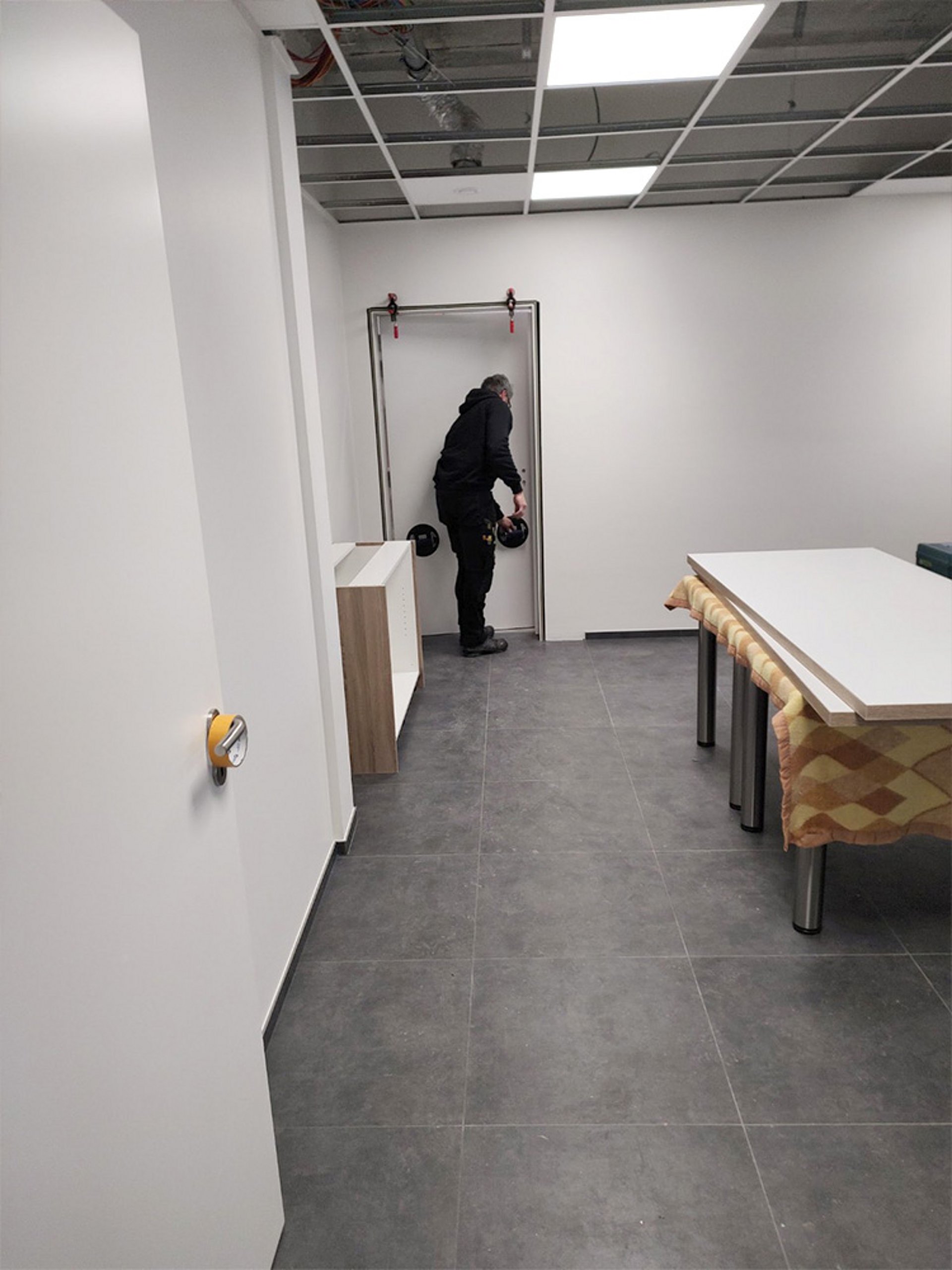

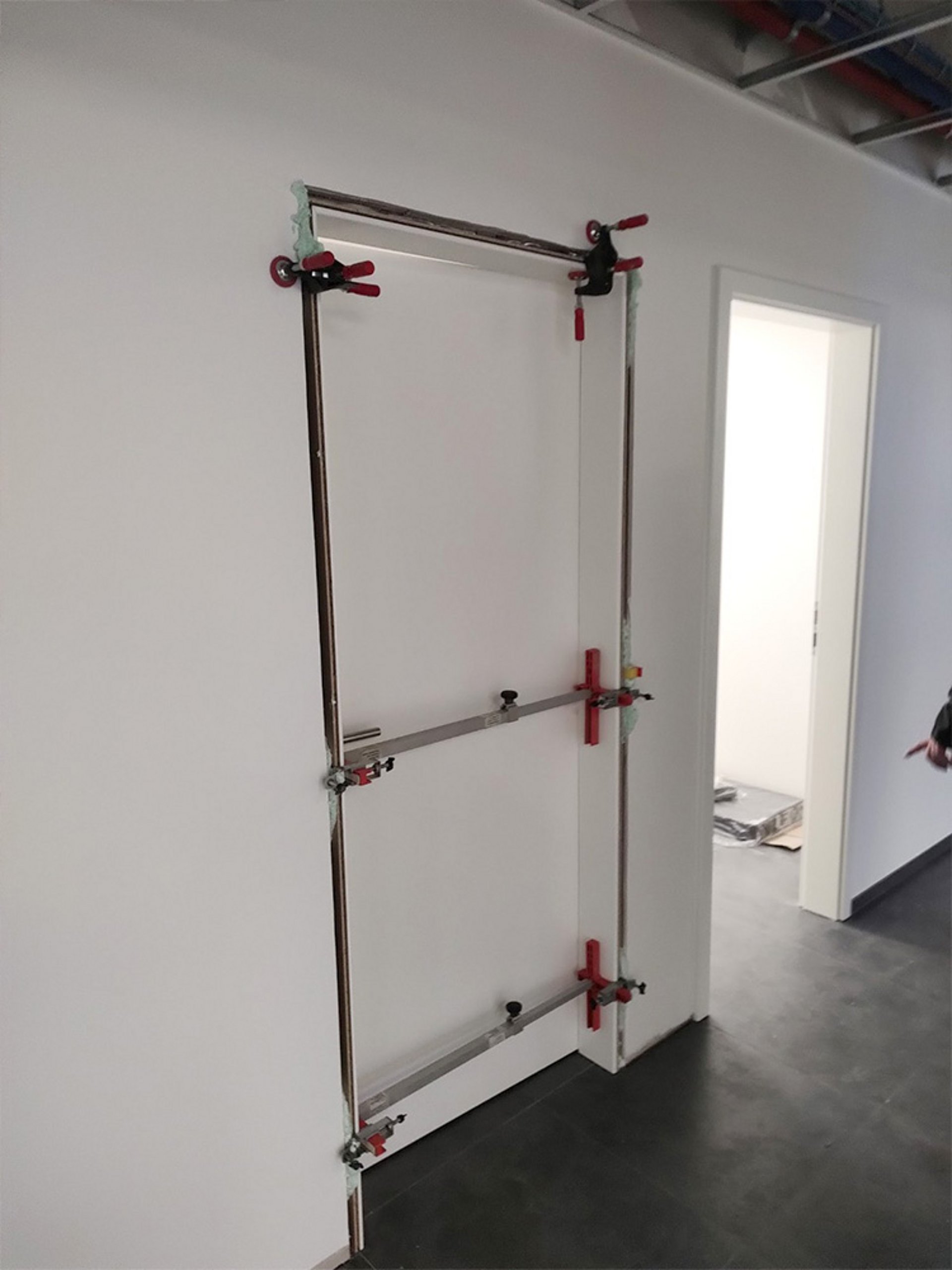

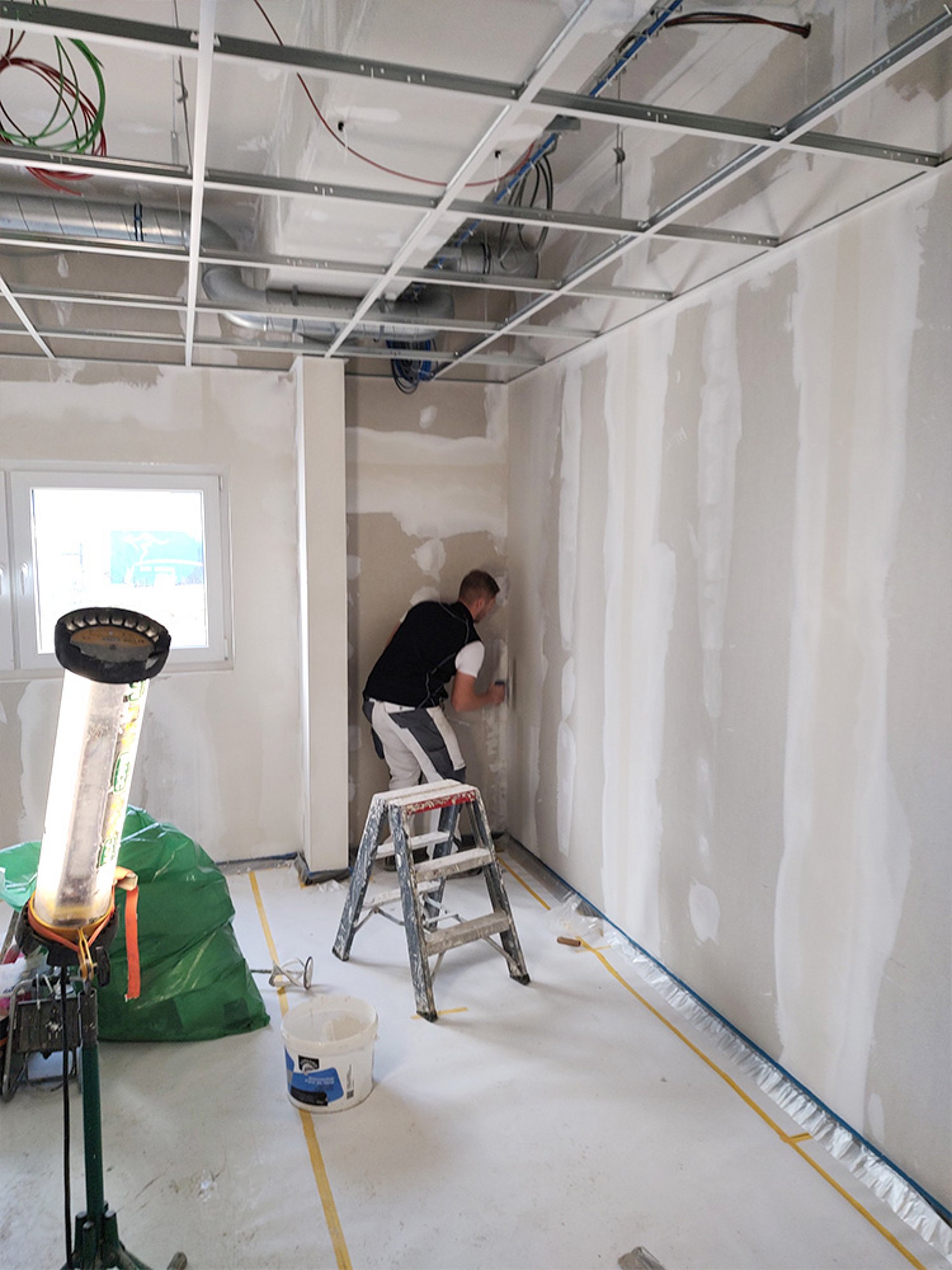

Montage van de deuren

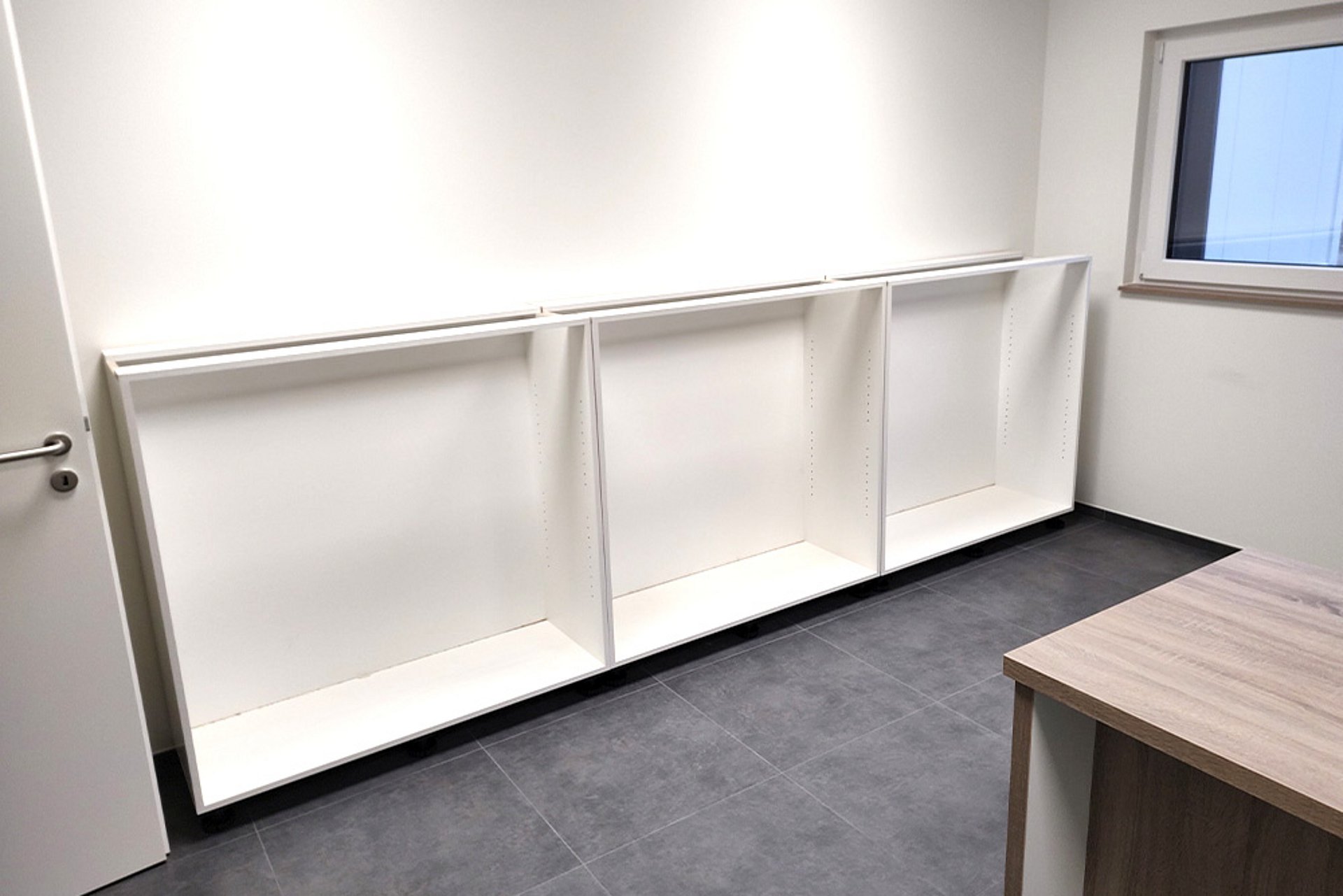

Montage van het kantoormeubilair

Oktober | 2022

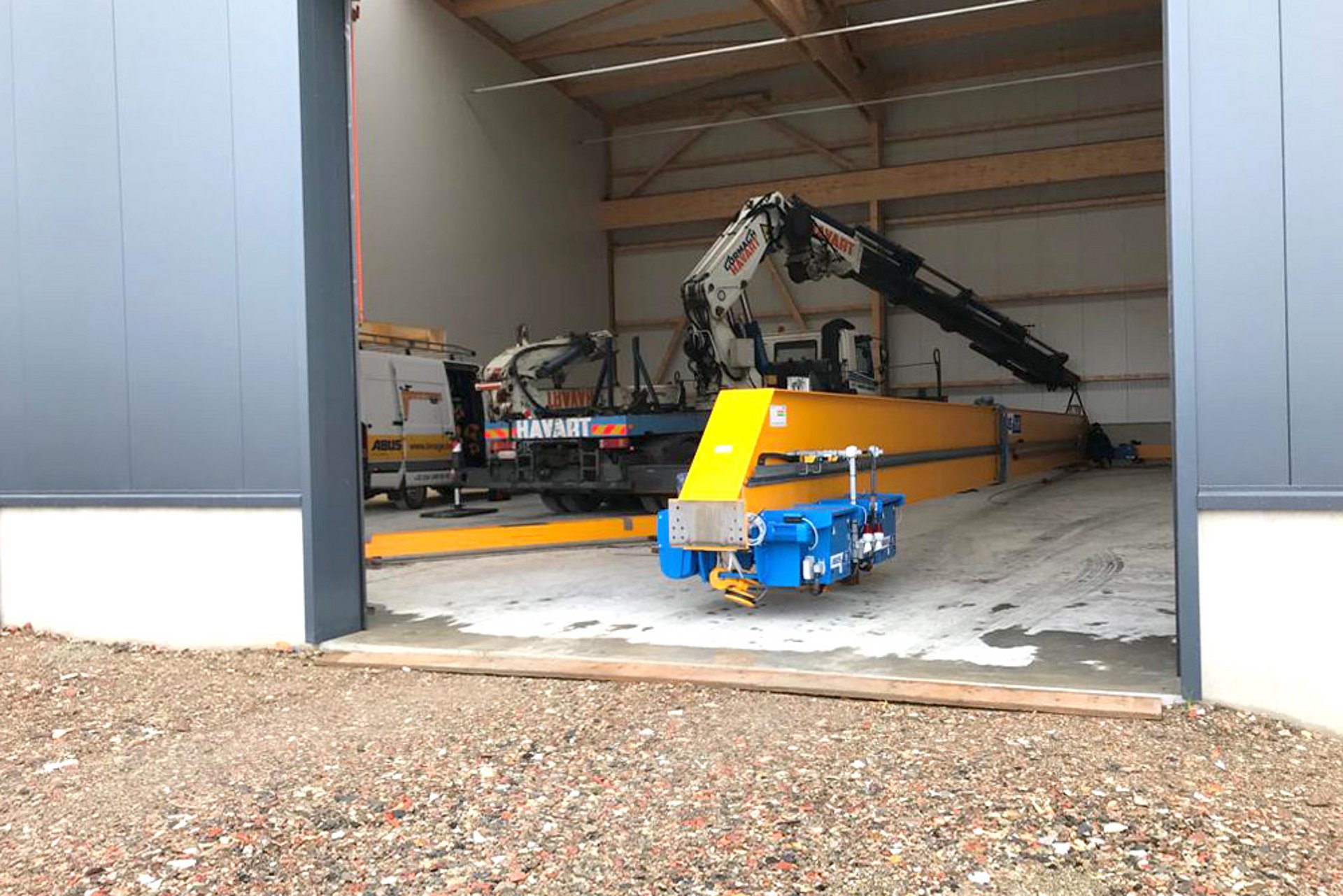

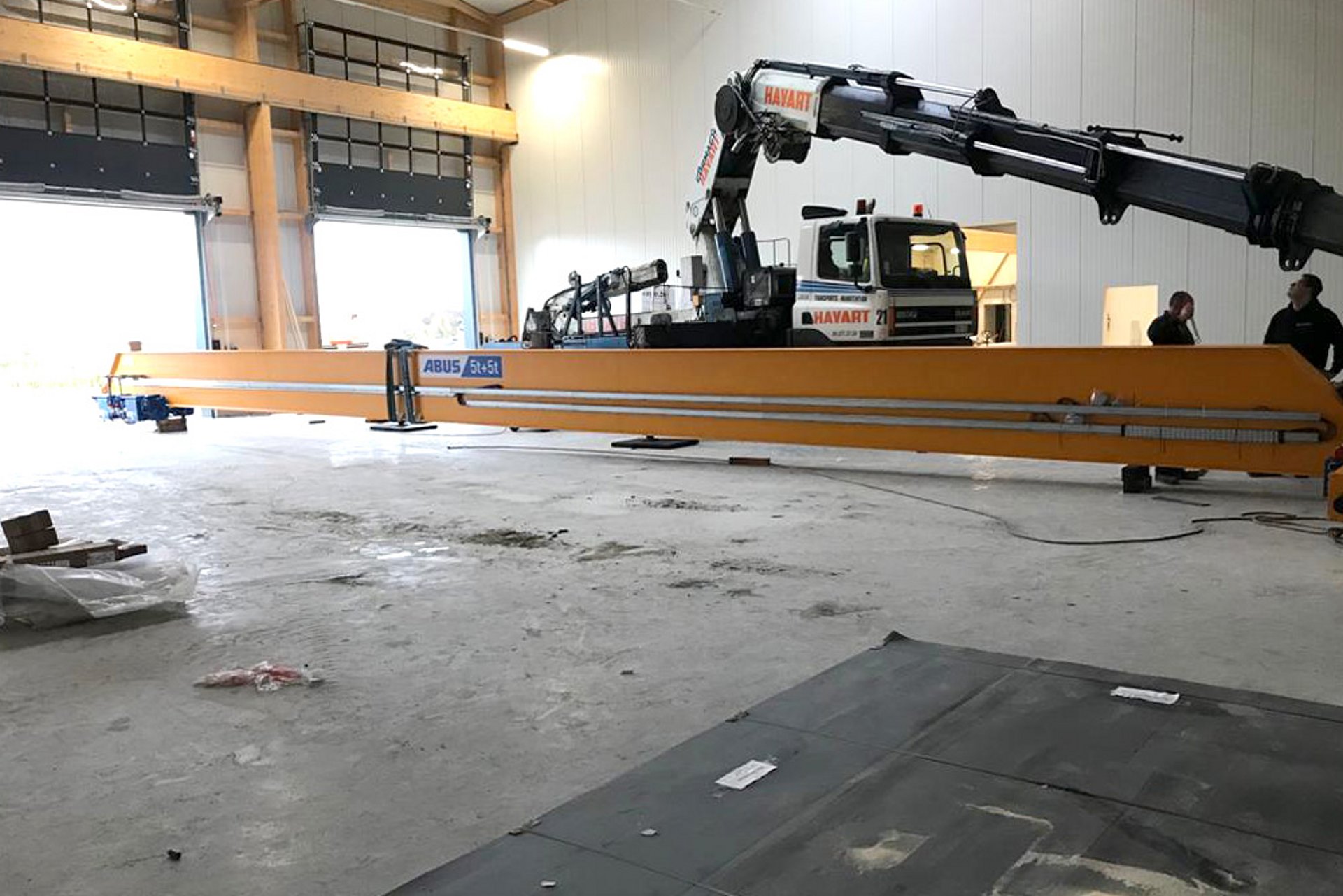

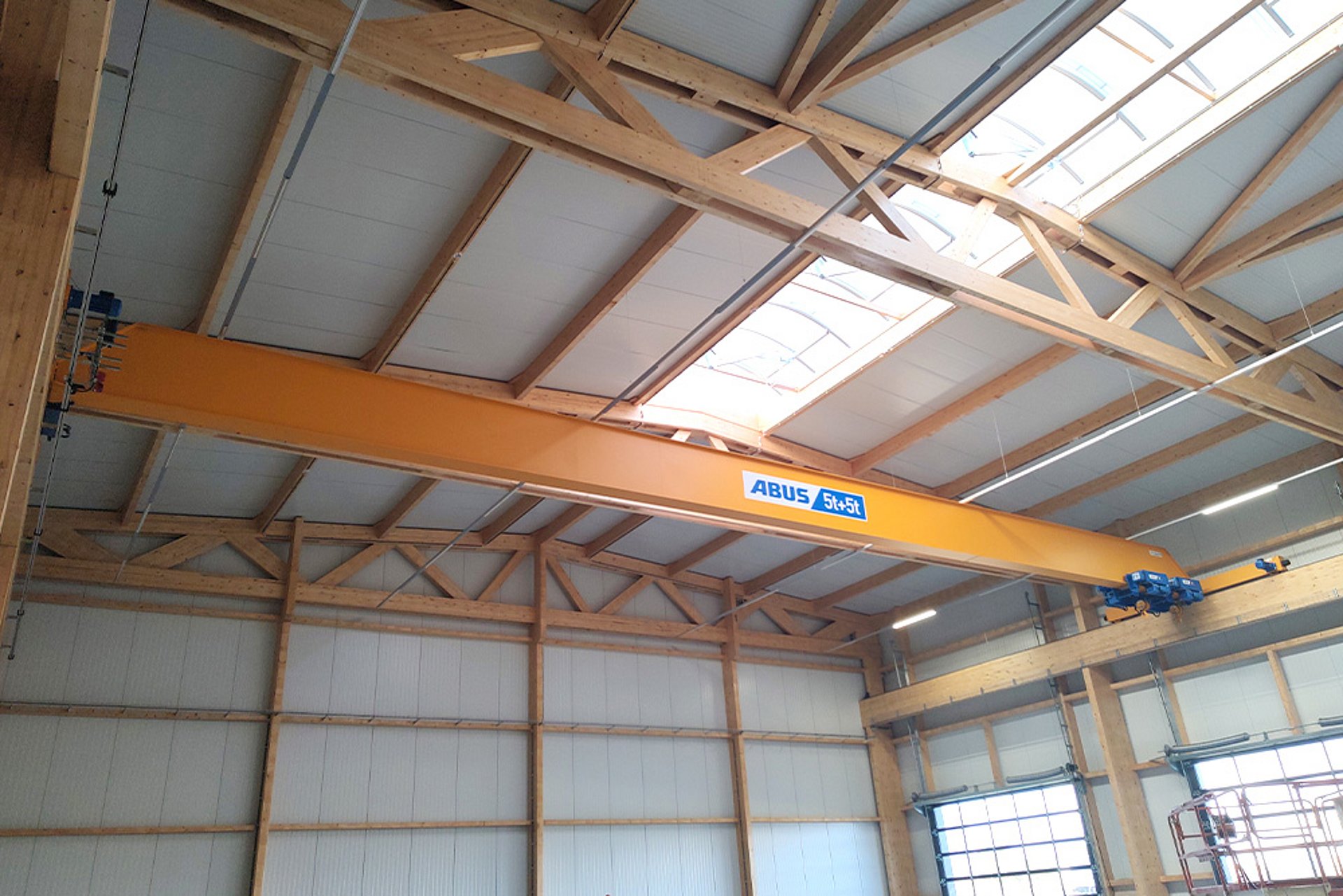

Montage van de loopkat
Montage scheidingswand hal / magazijn

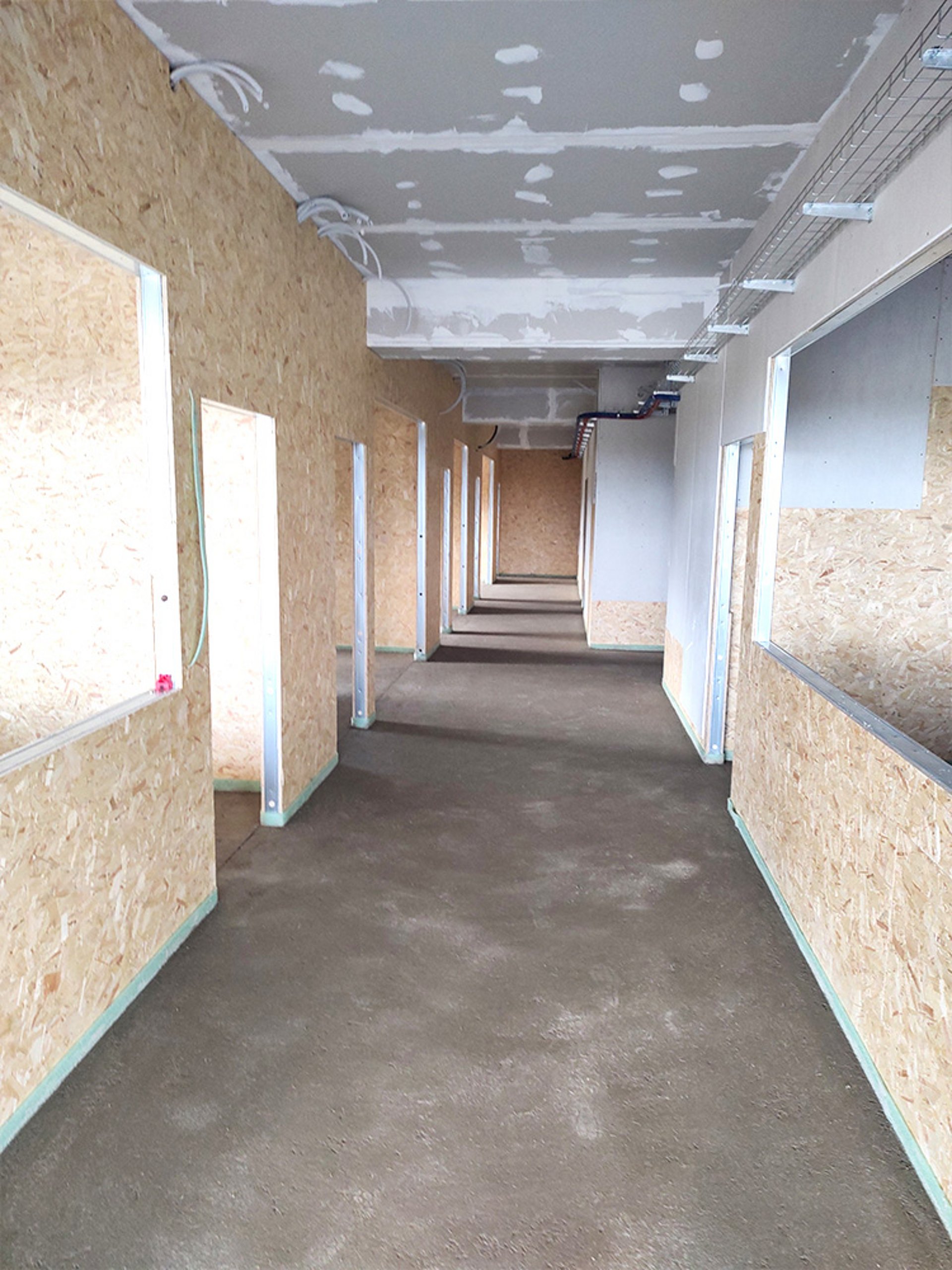

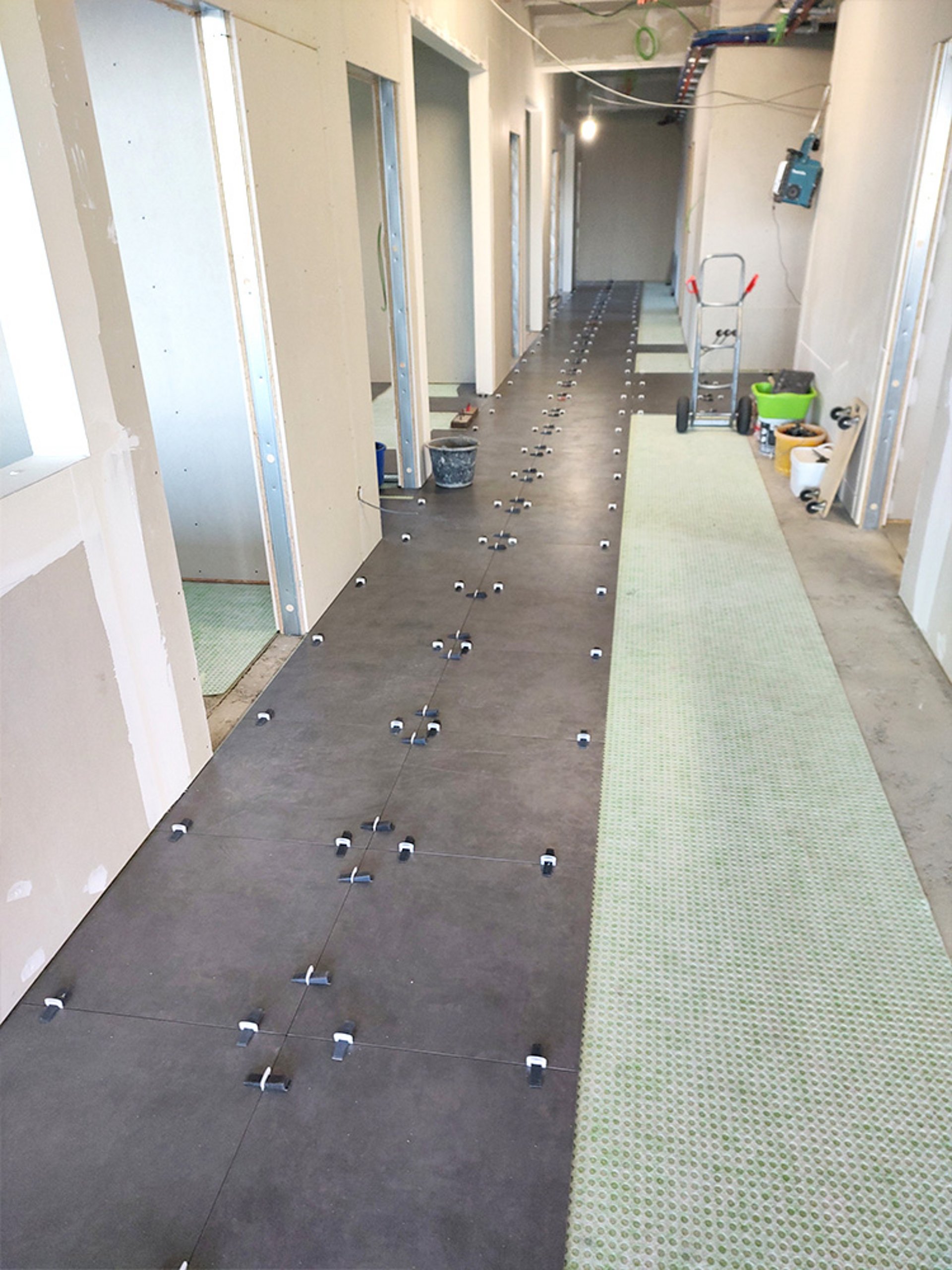

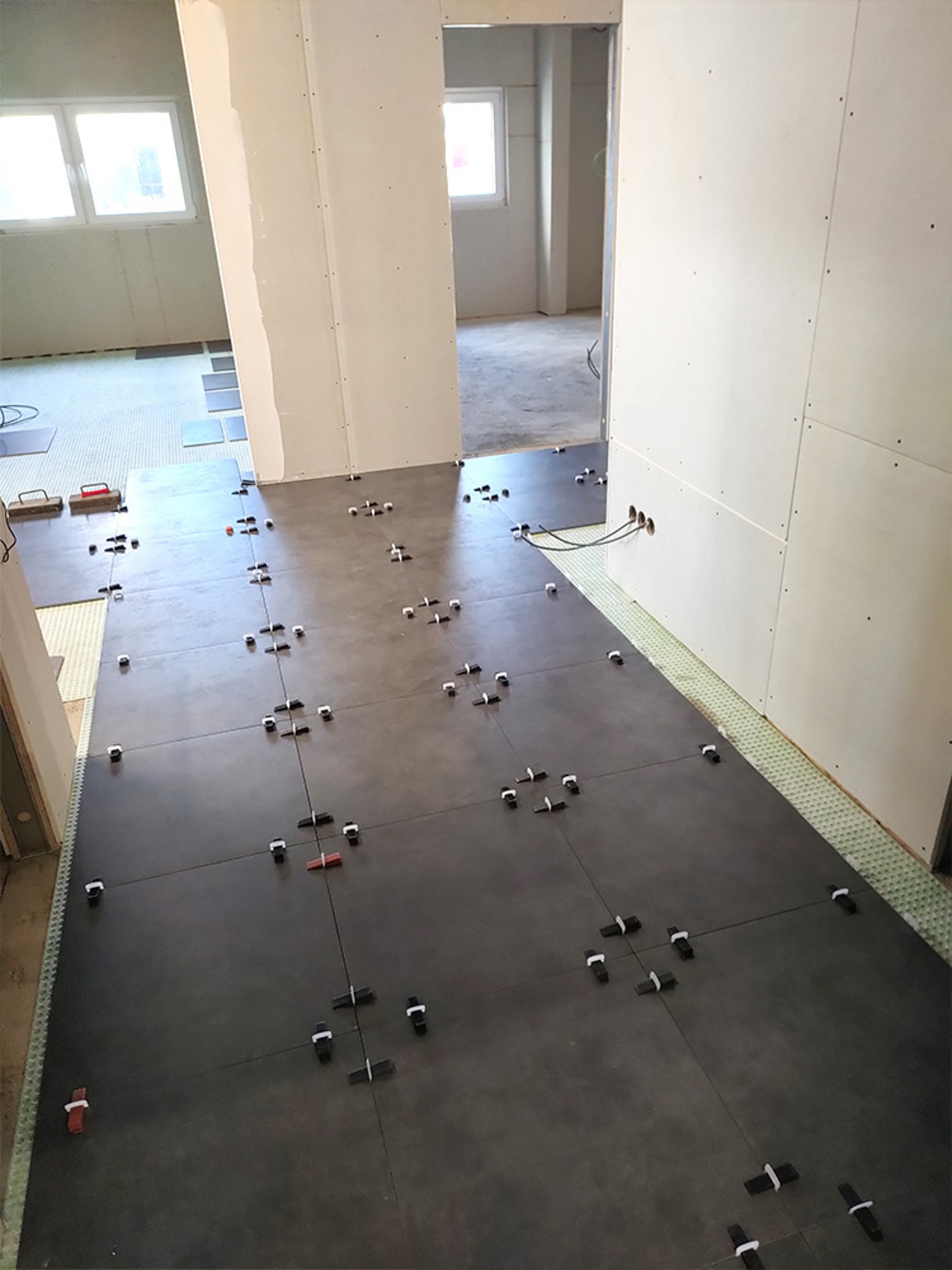

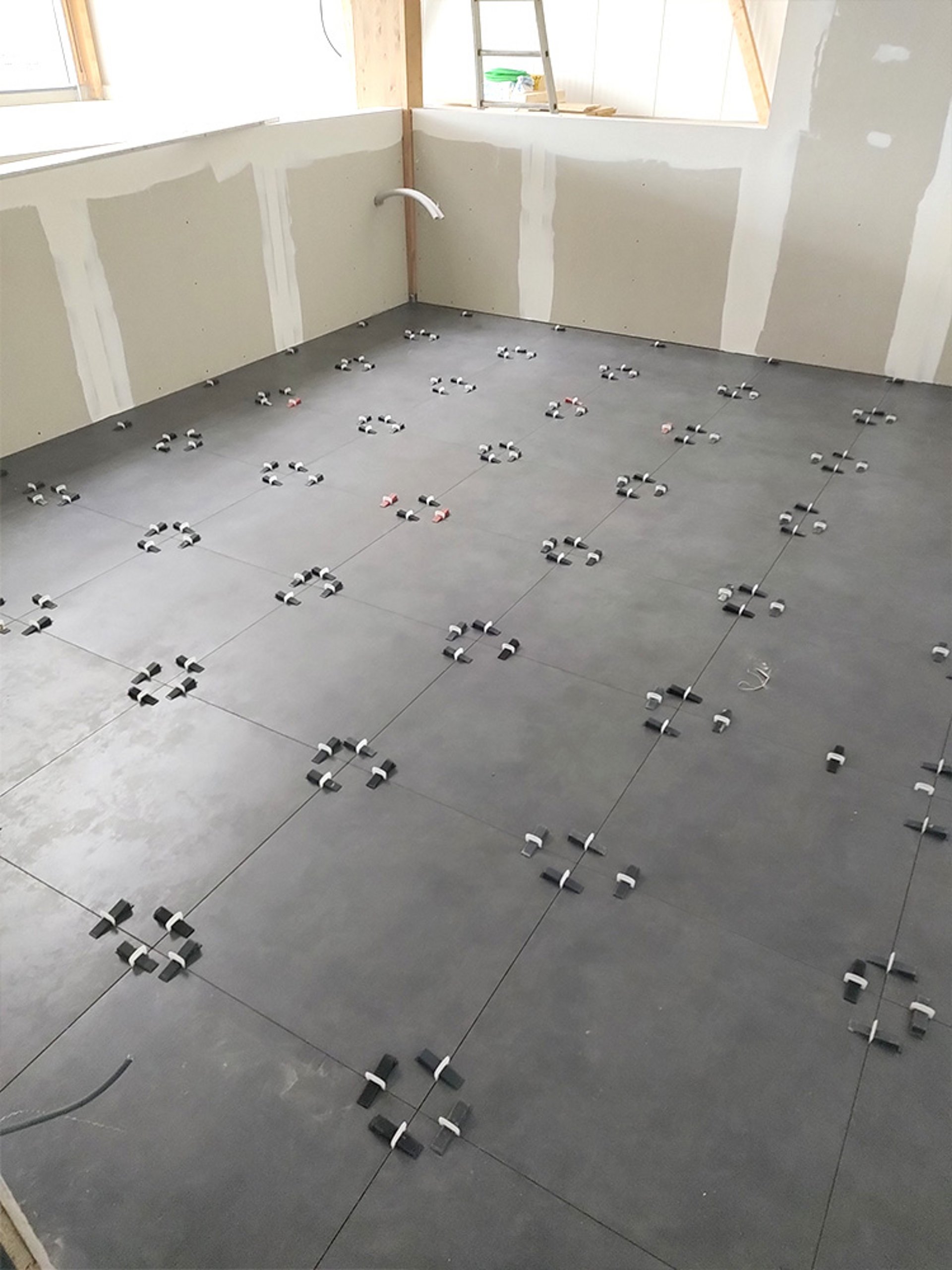

Leggen van de tegels in het kantoorgedeelte

September | 2022

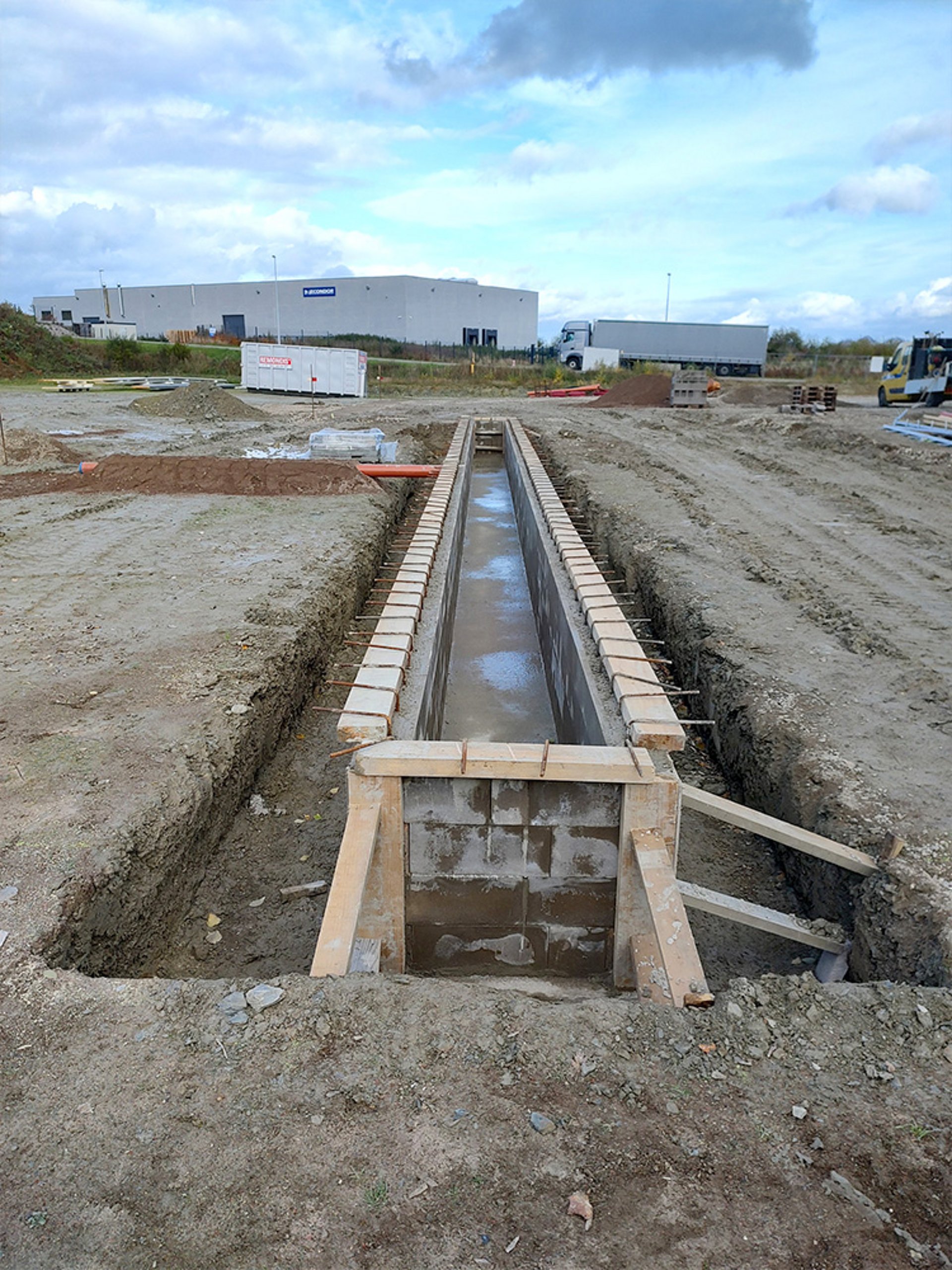

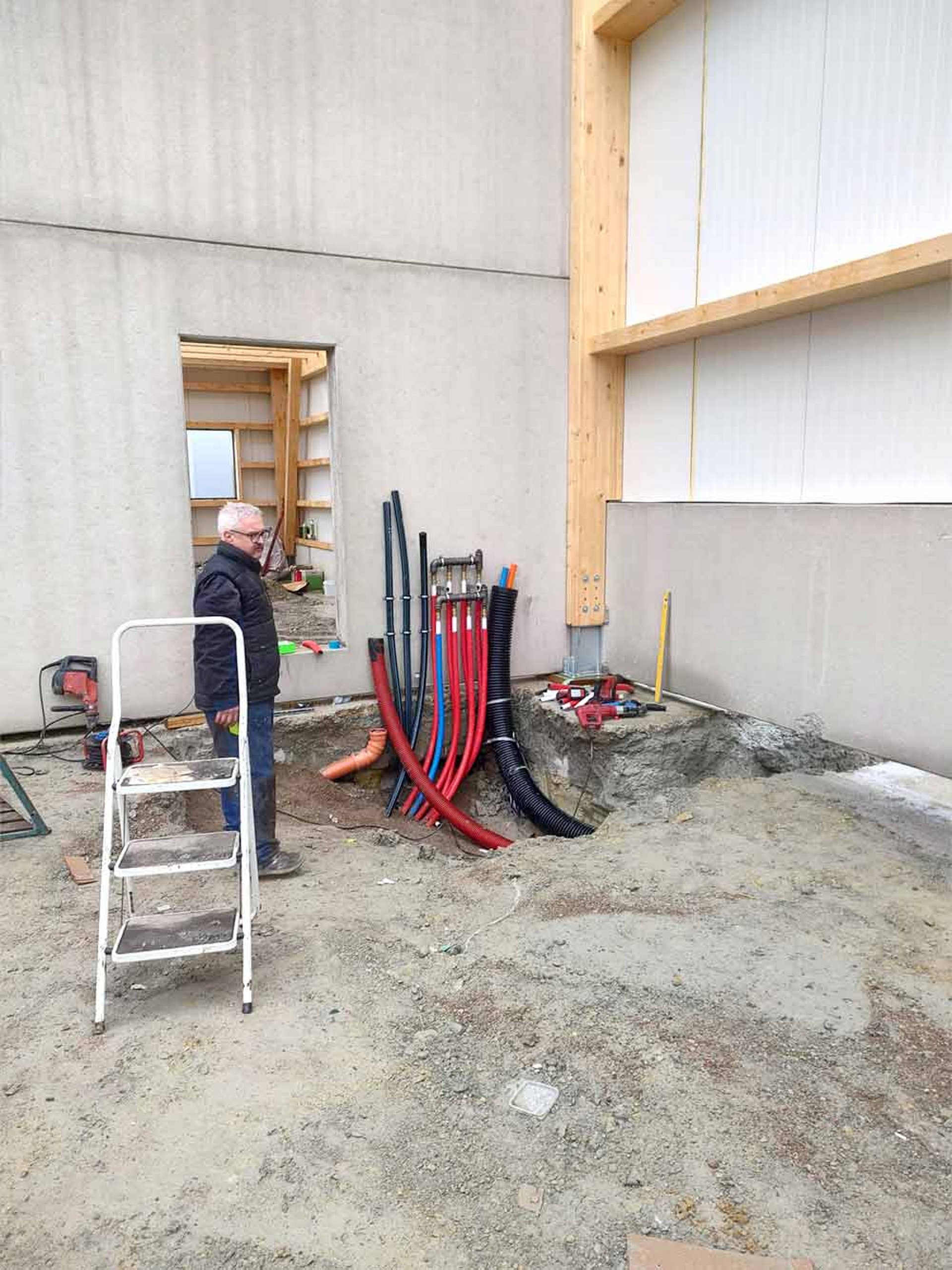

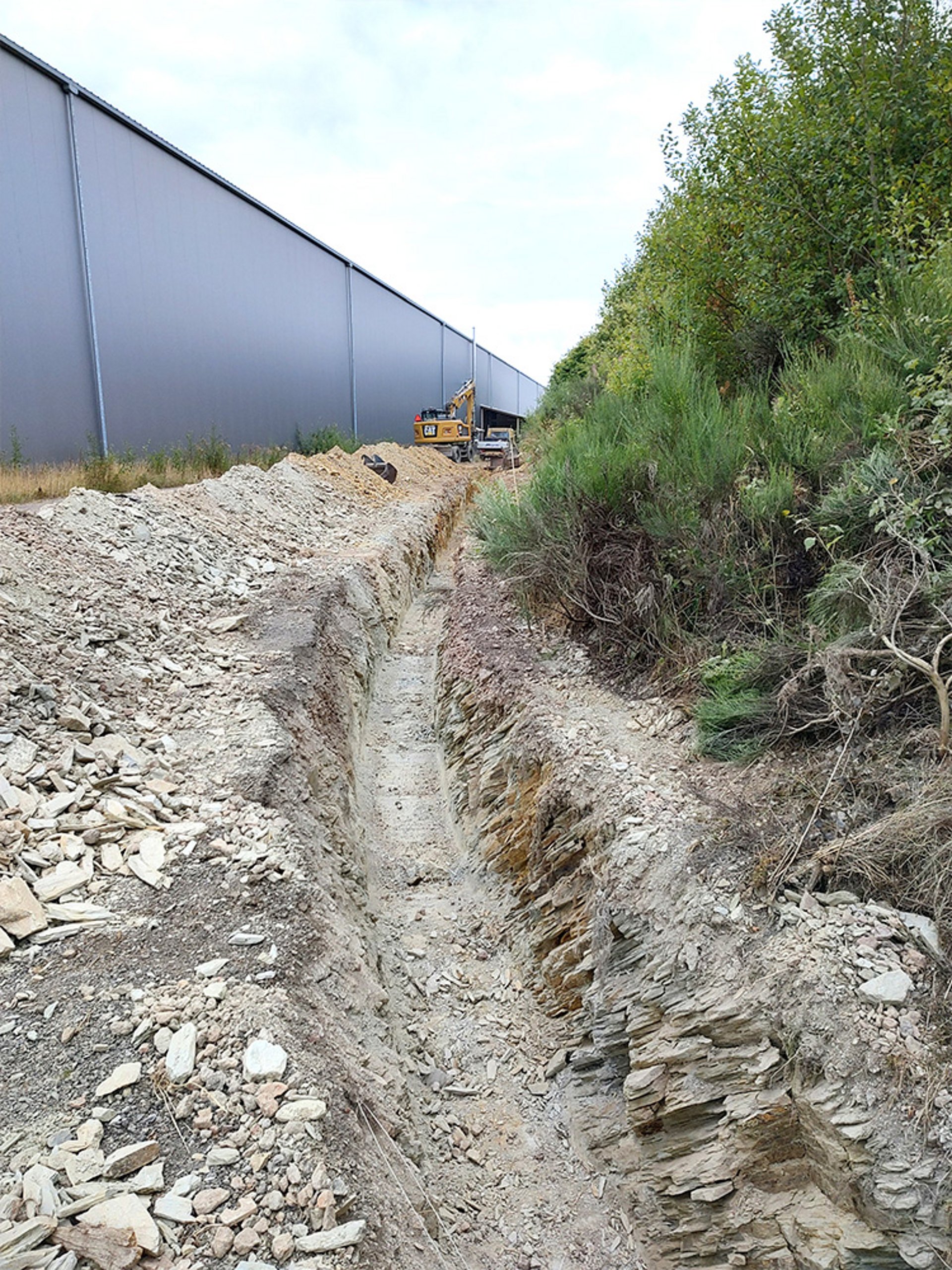

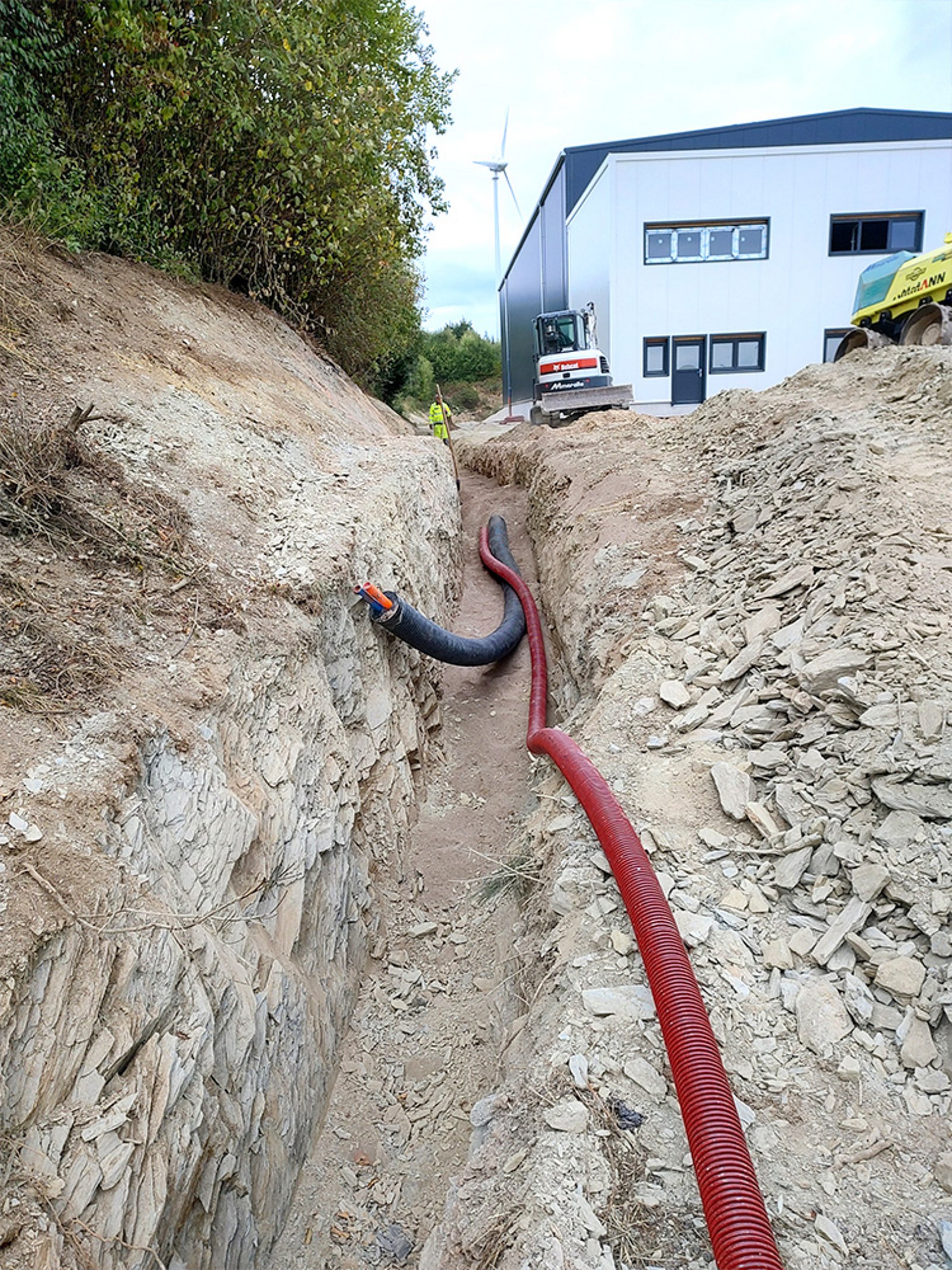

Aanleg van de afstandsverwarming en installatie van de sanitaire installatie

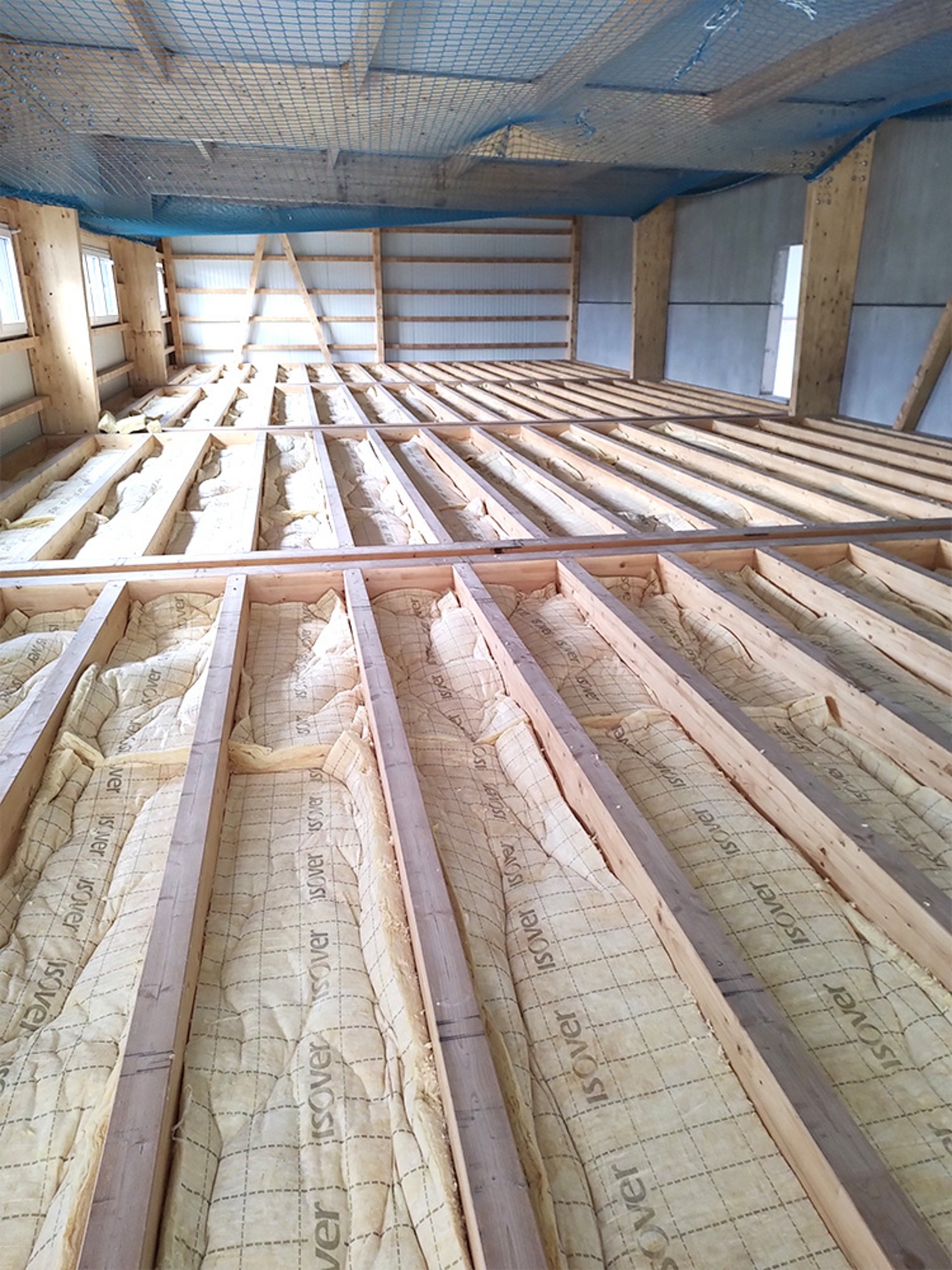

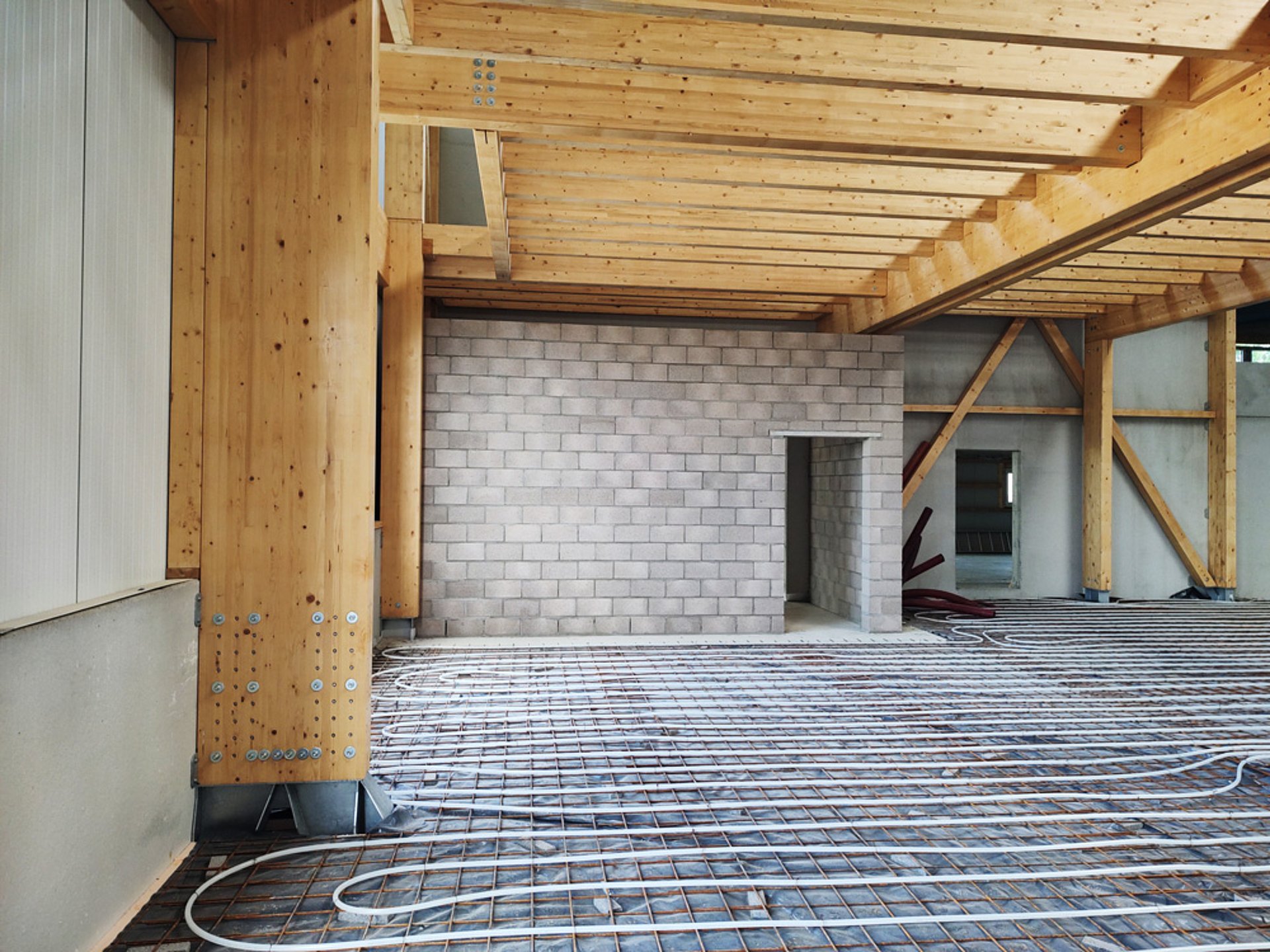

Isolatie van het tussenplafond en plaatsing van de brandwerende wand

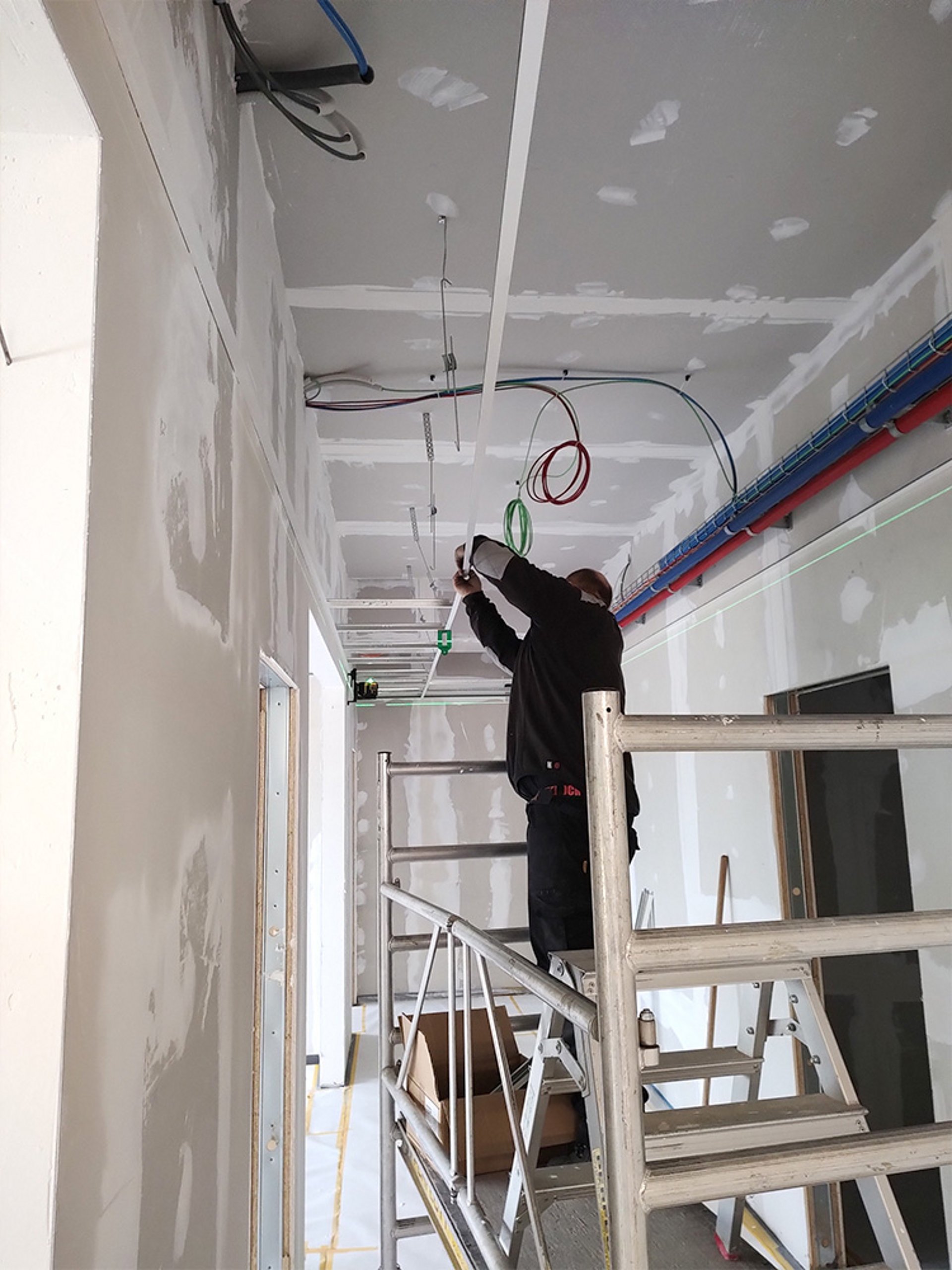

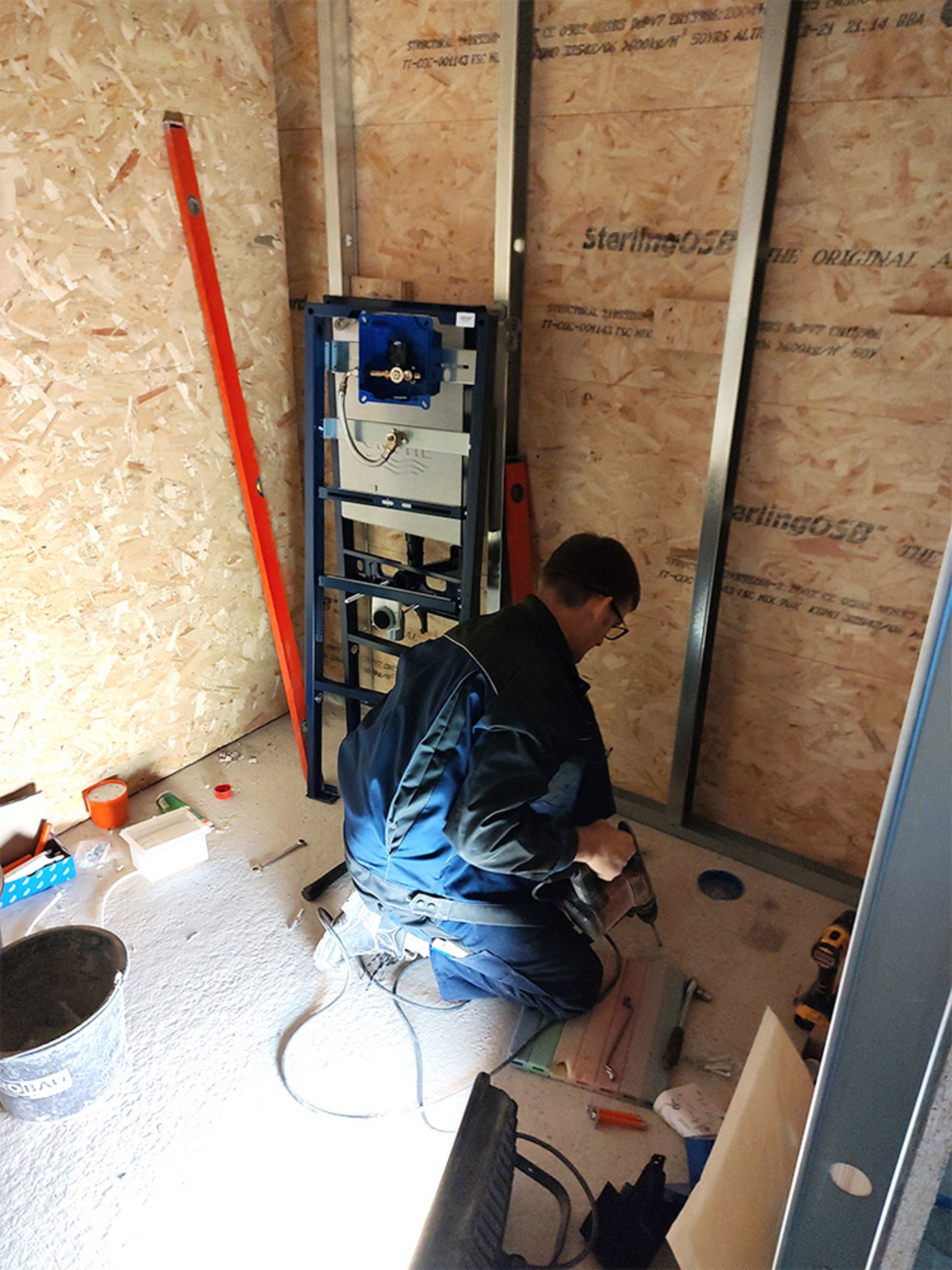

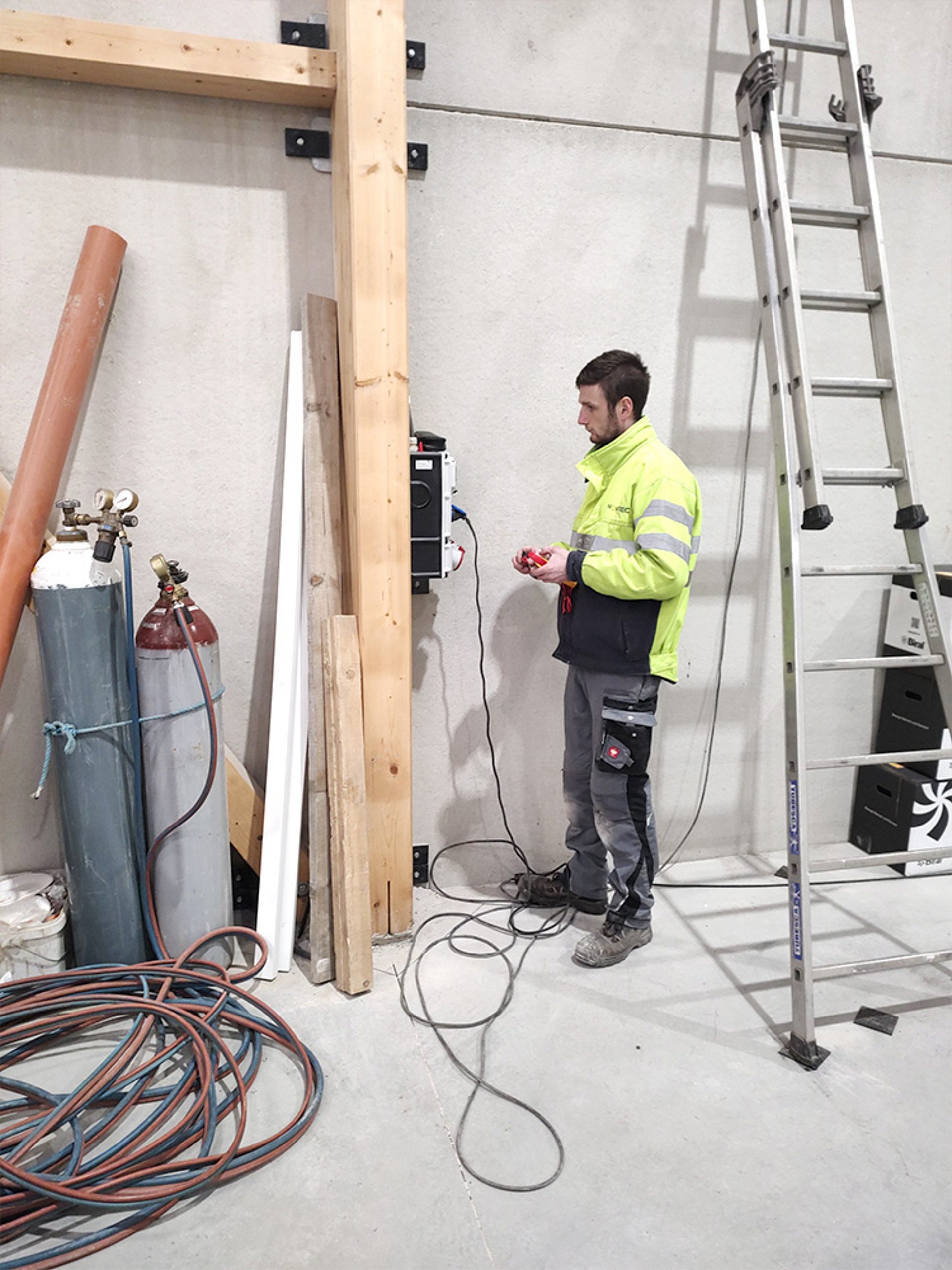

Begin van de elektrische installatie

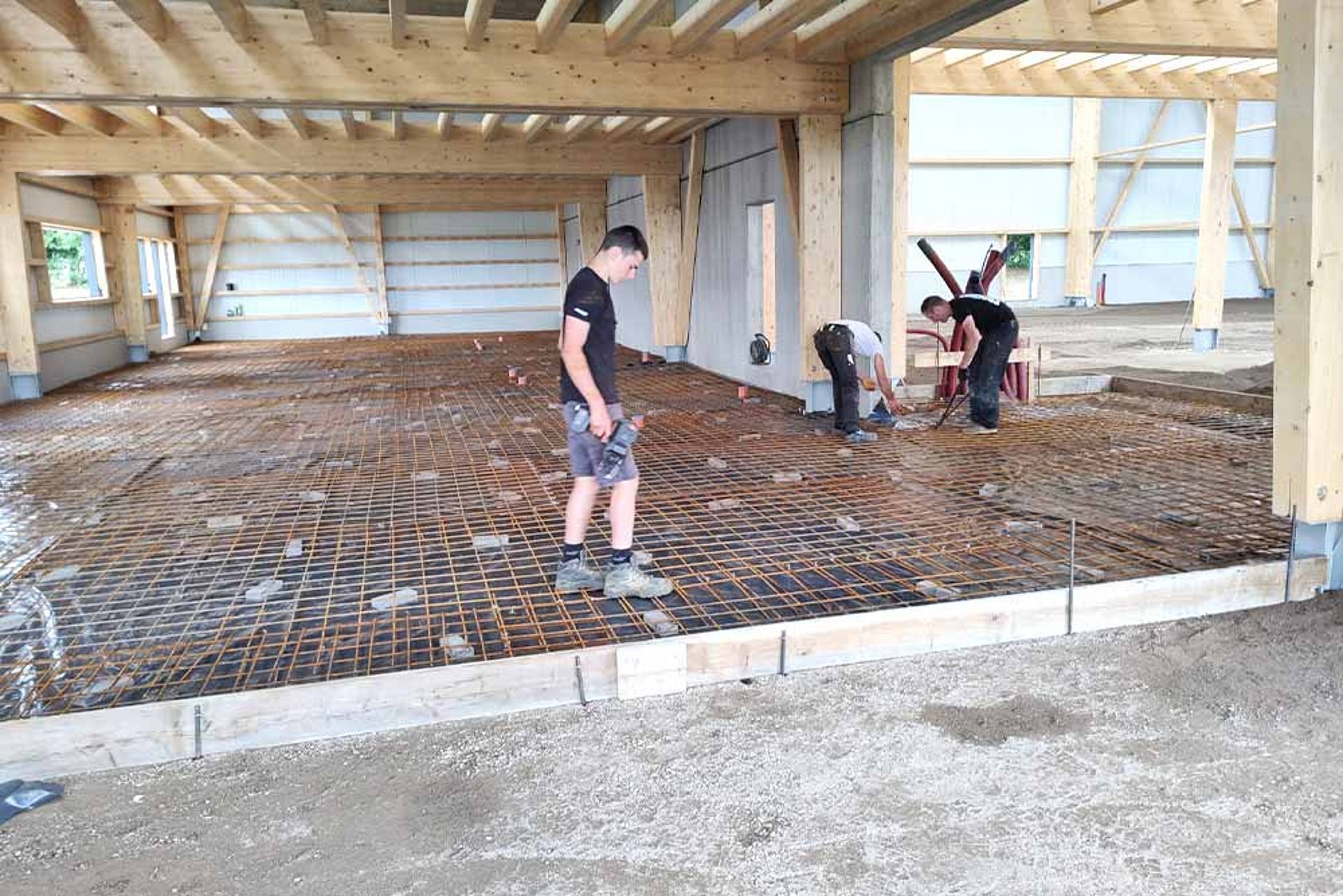

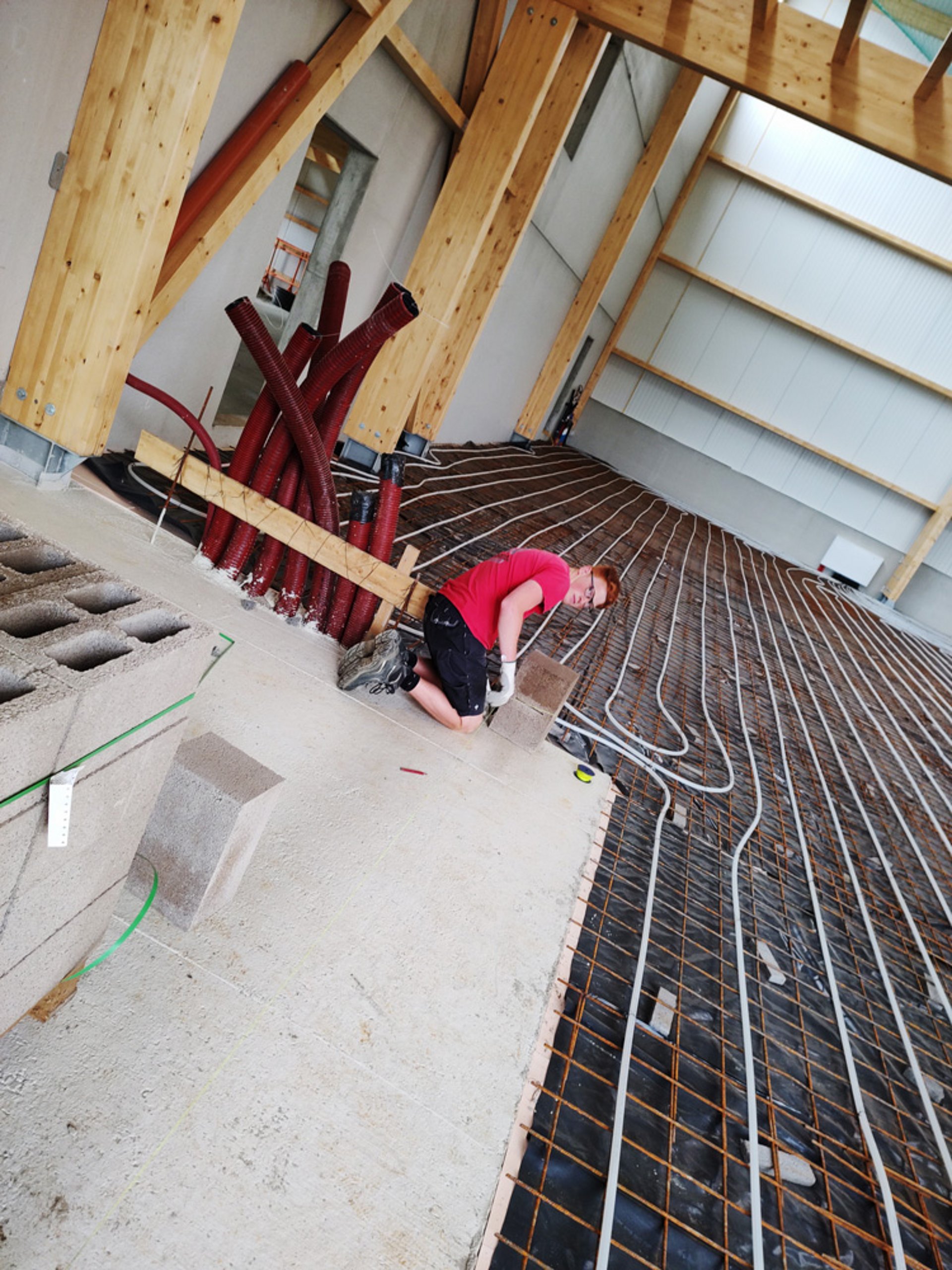

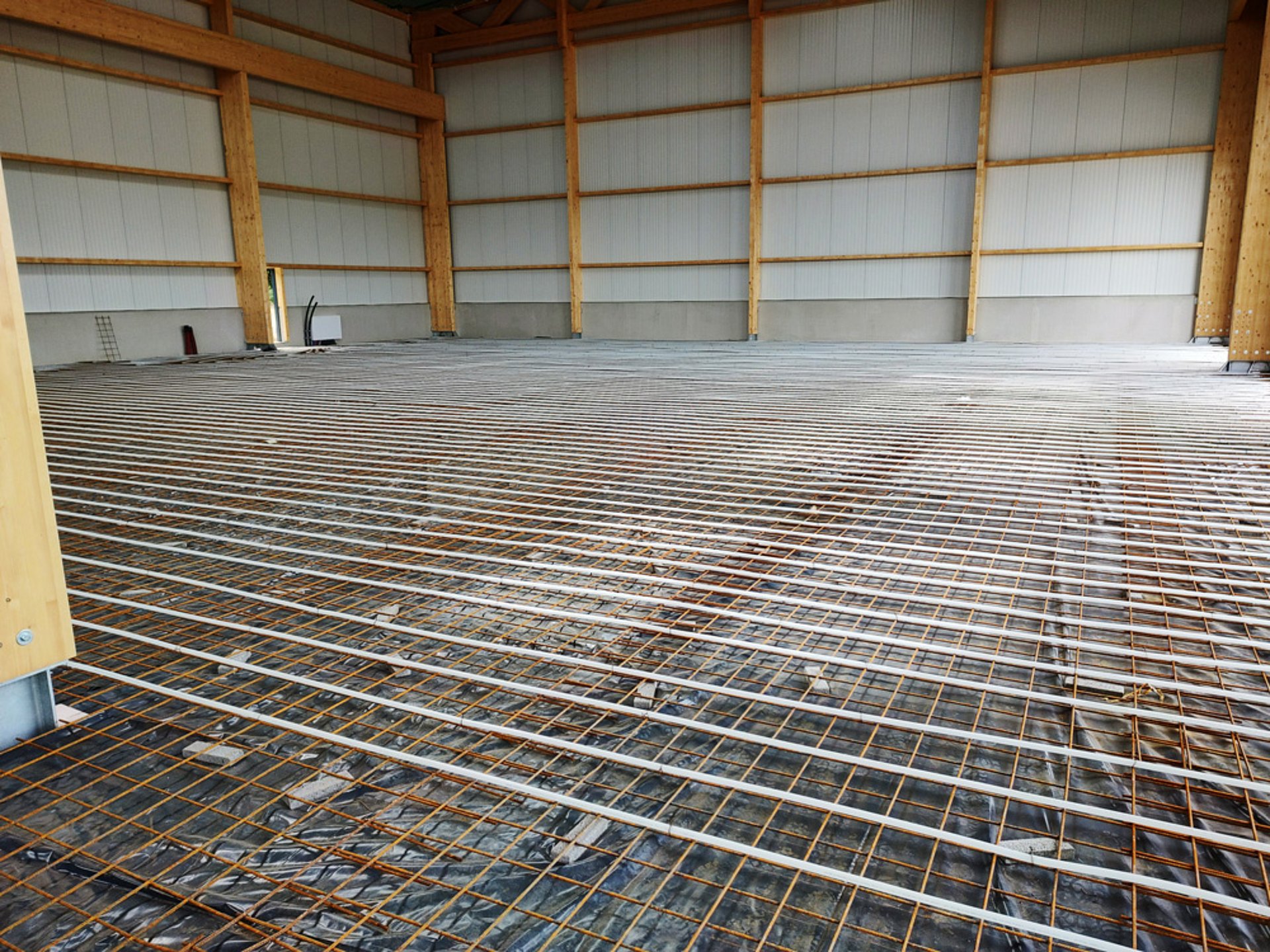

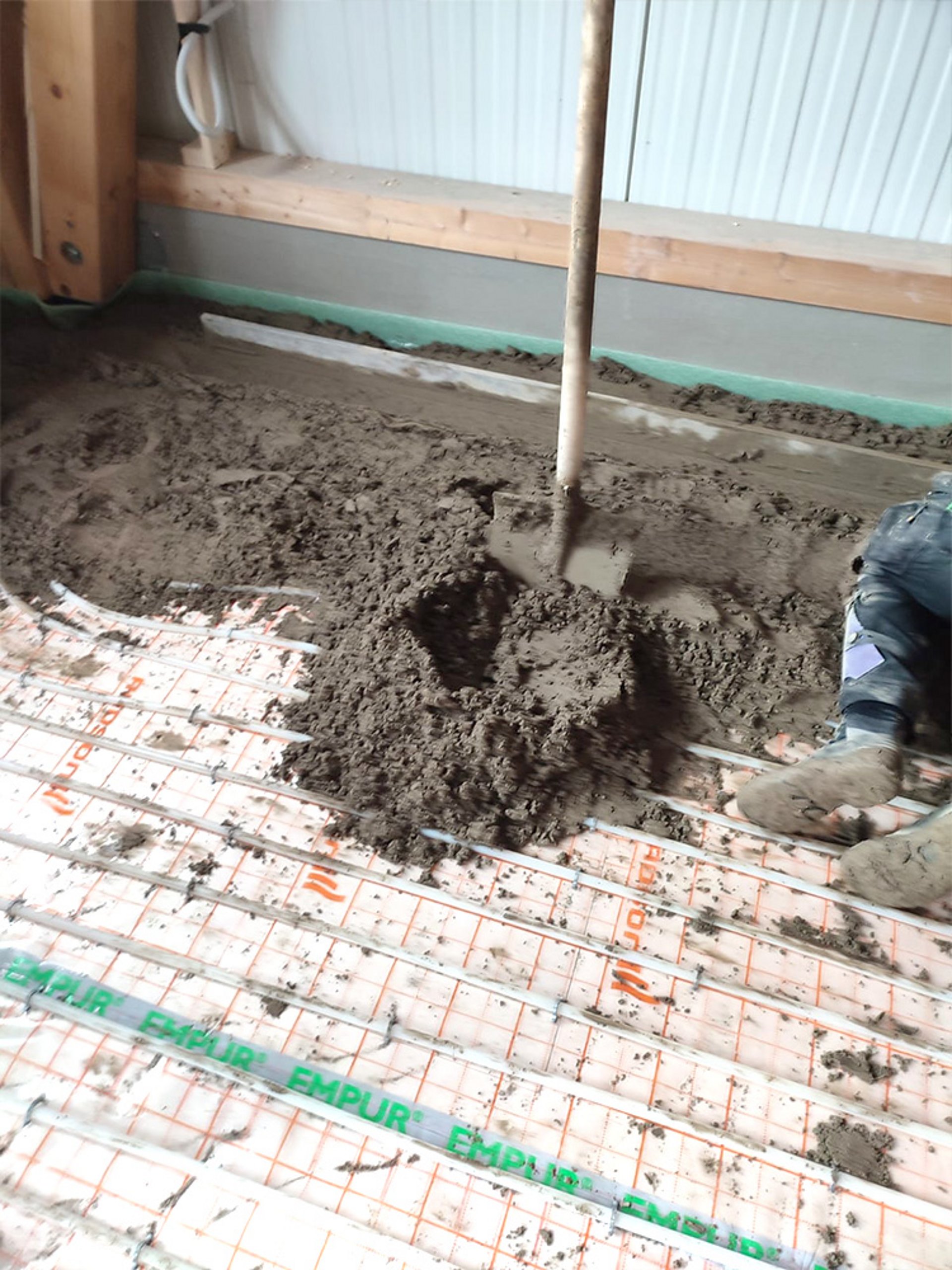

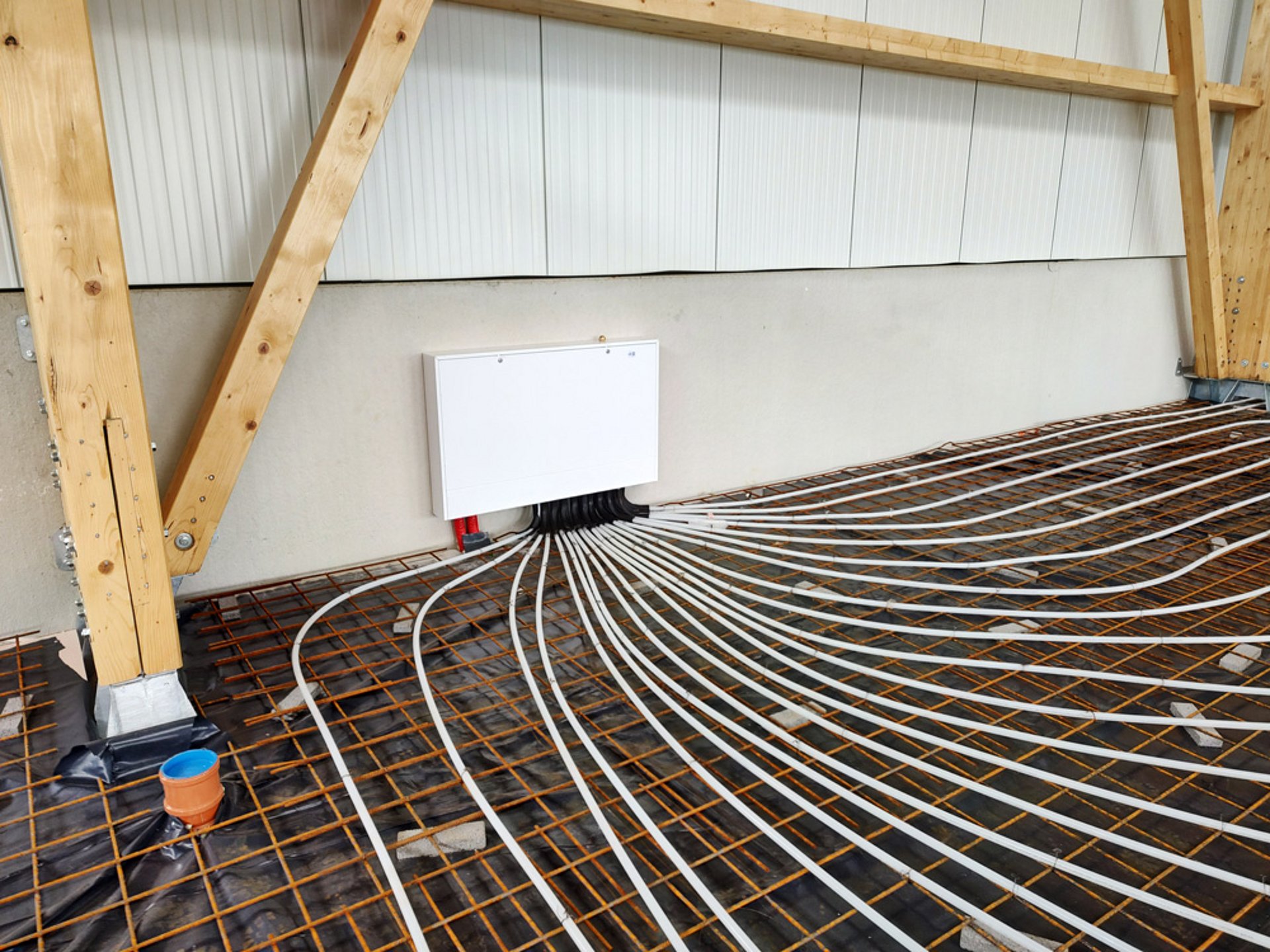

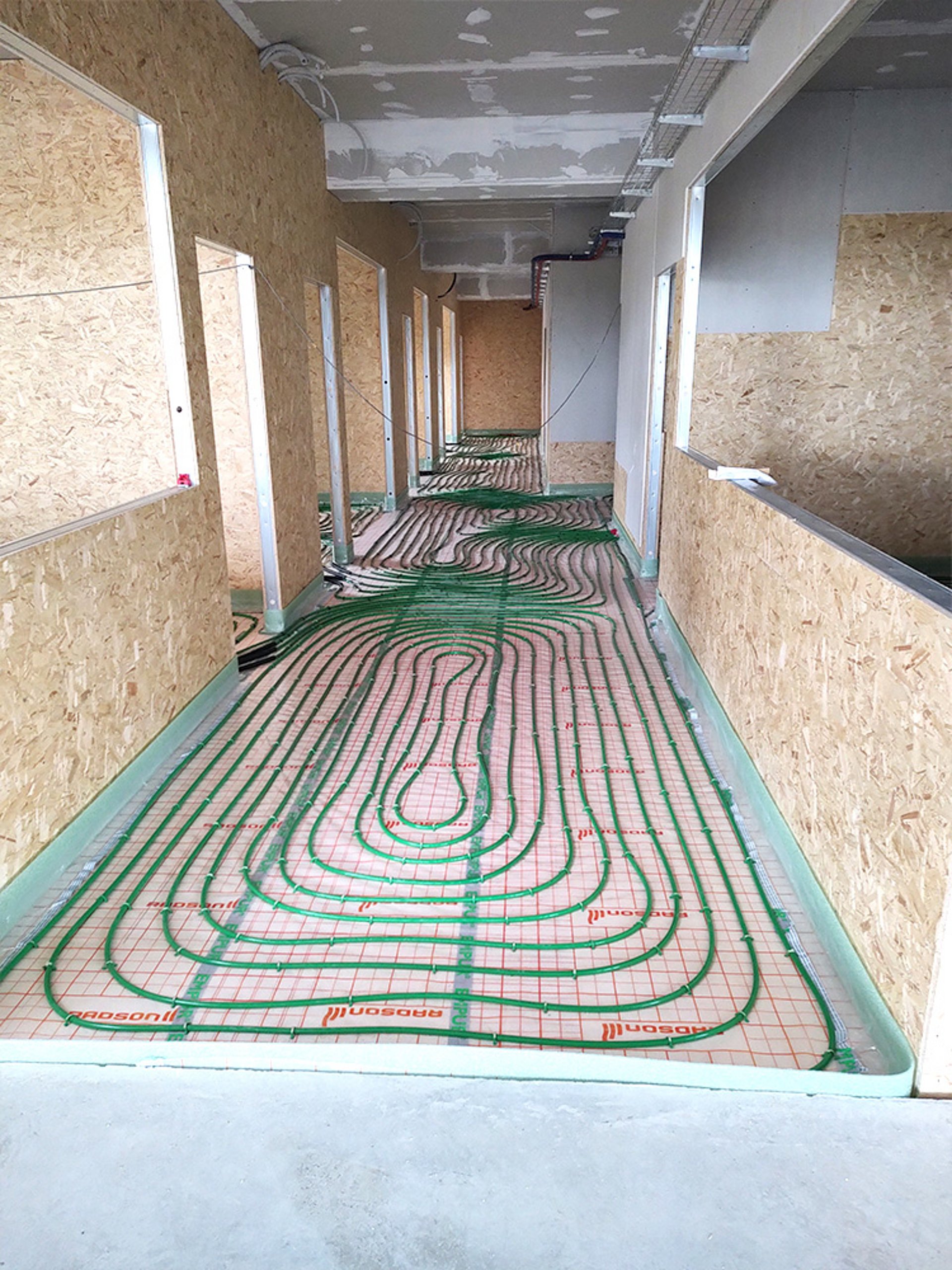

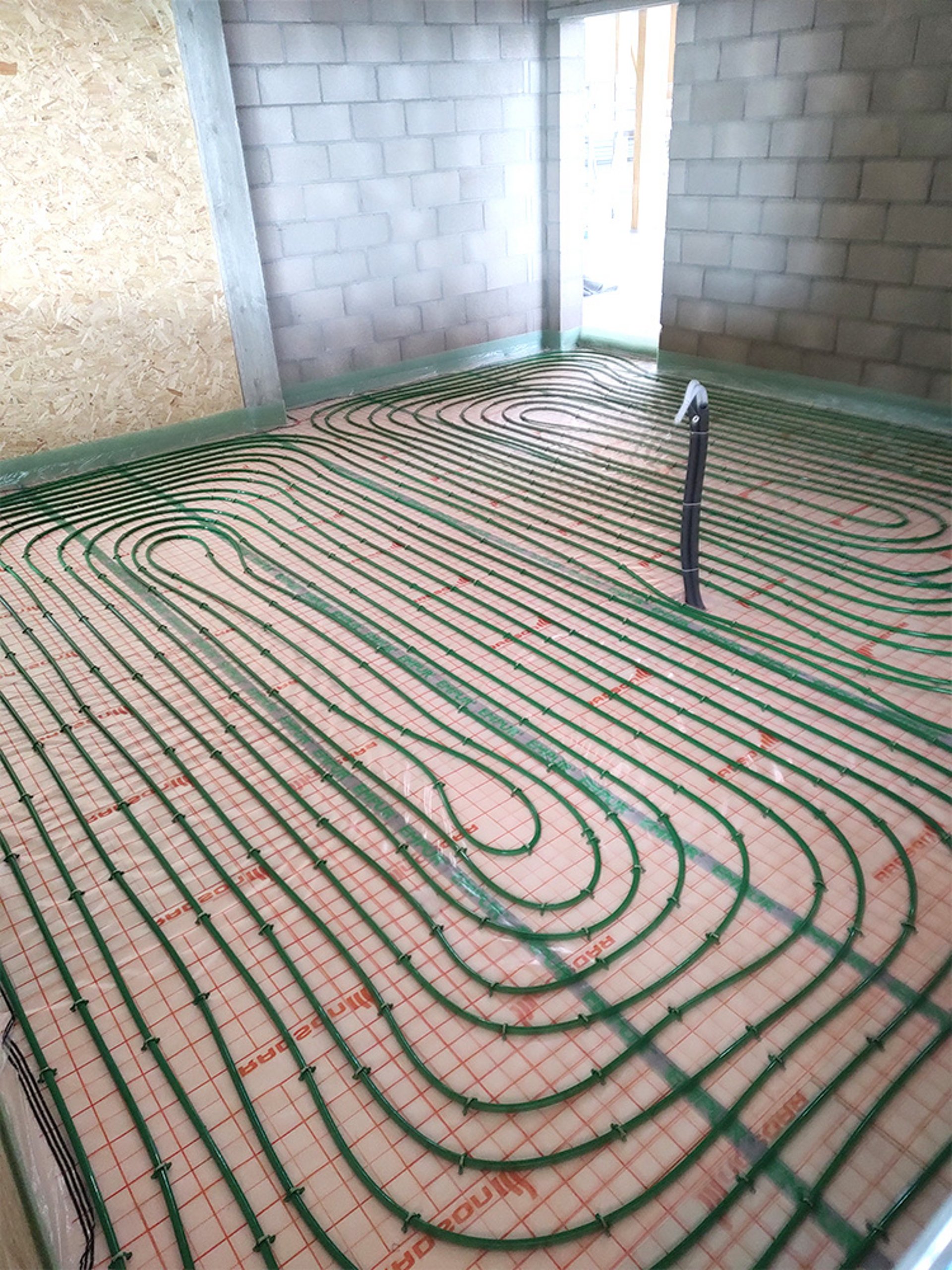

Leggen van de vloerverwarming in het kantoor

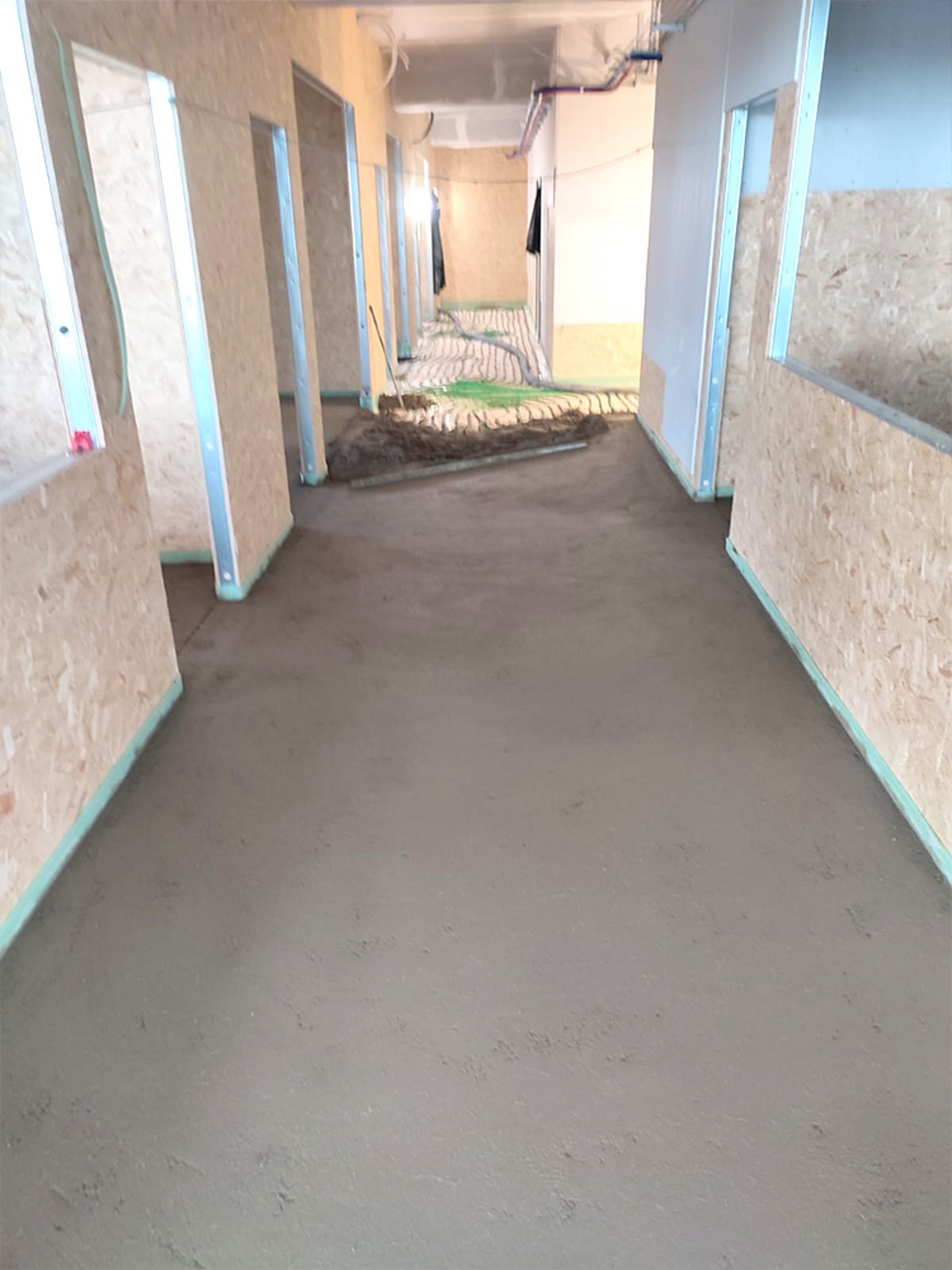

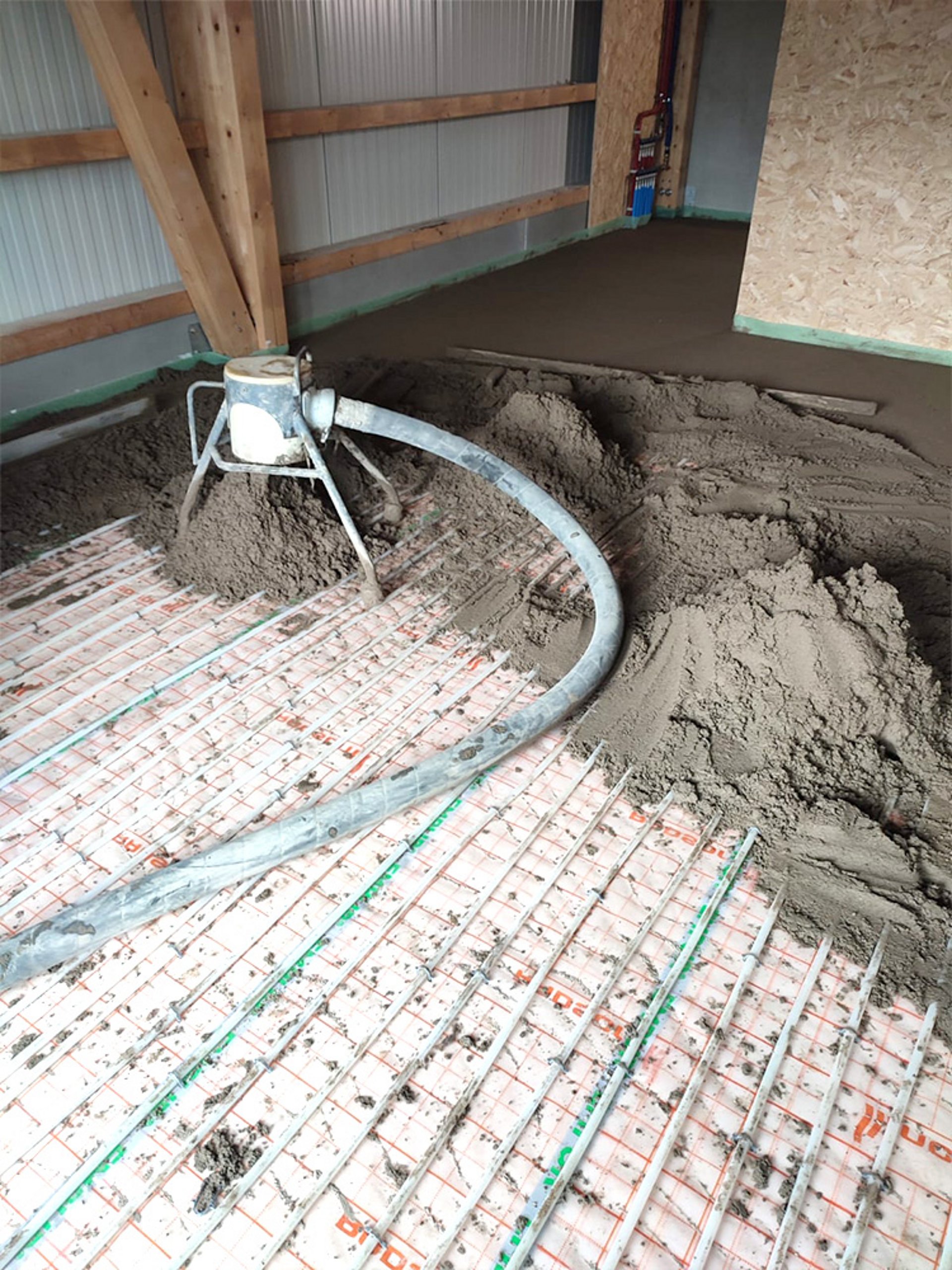

Dekvloer maken
Montage van de garagepoorten

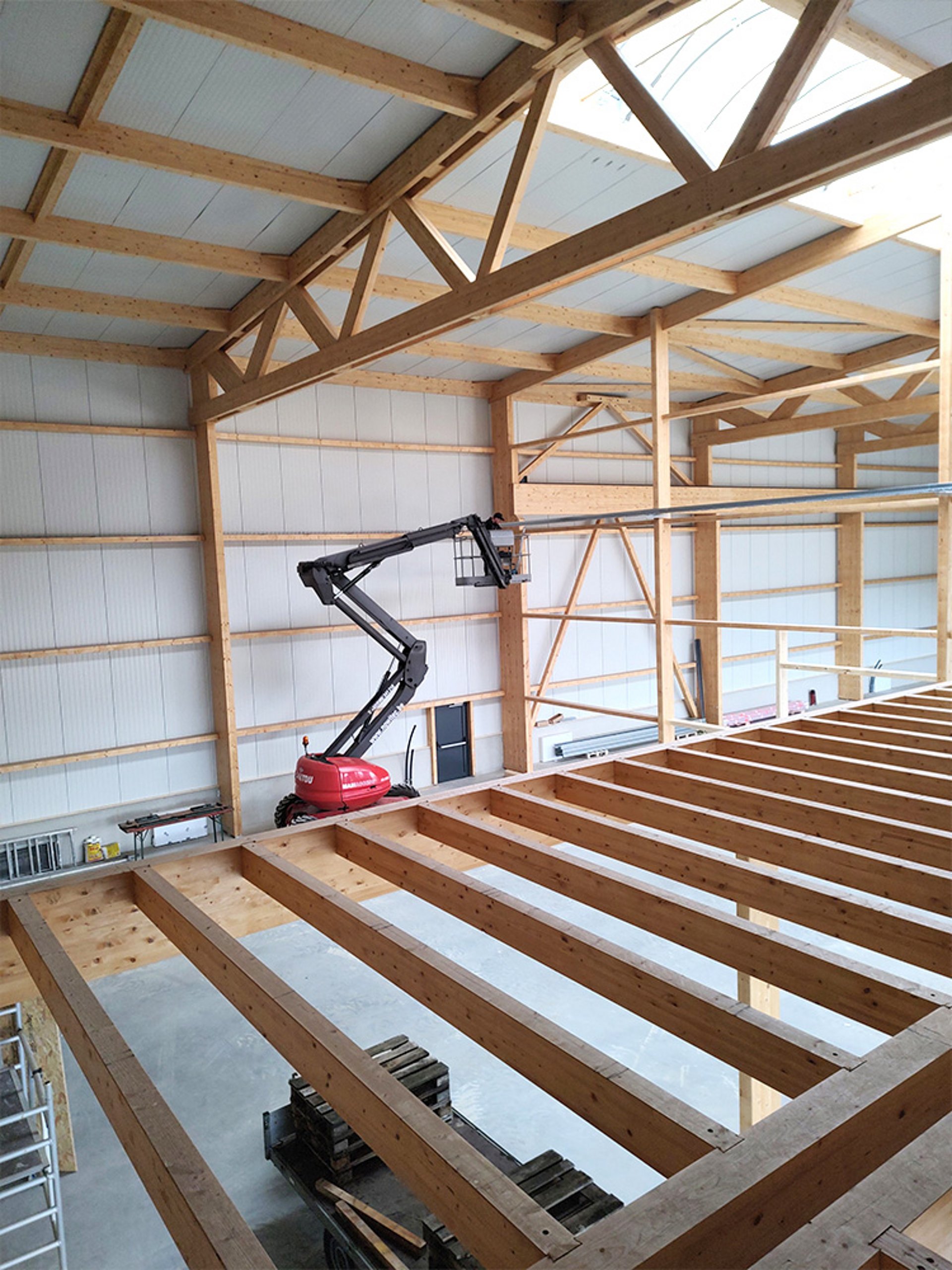

August | 2022

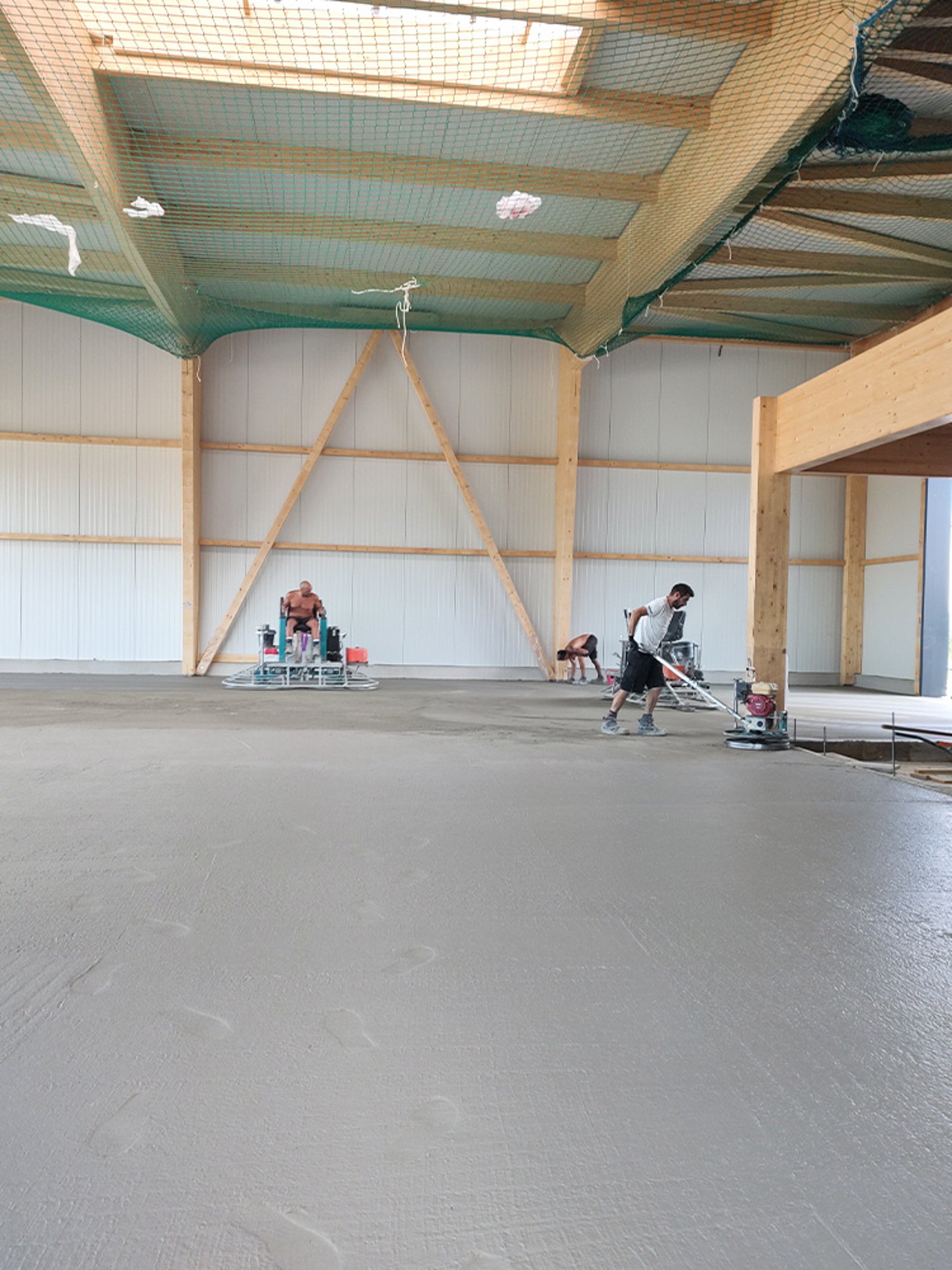

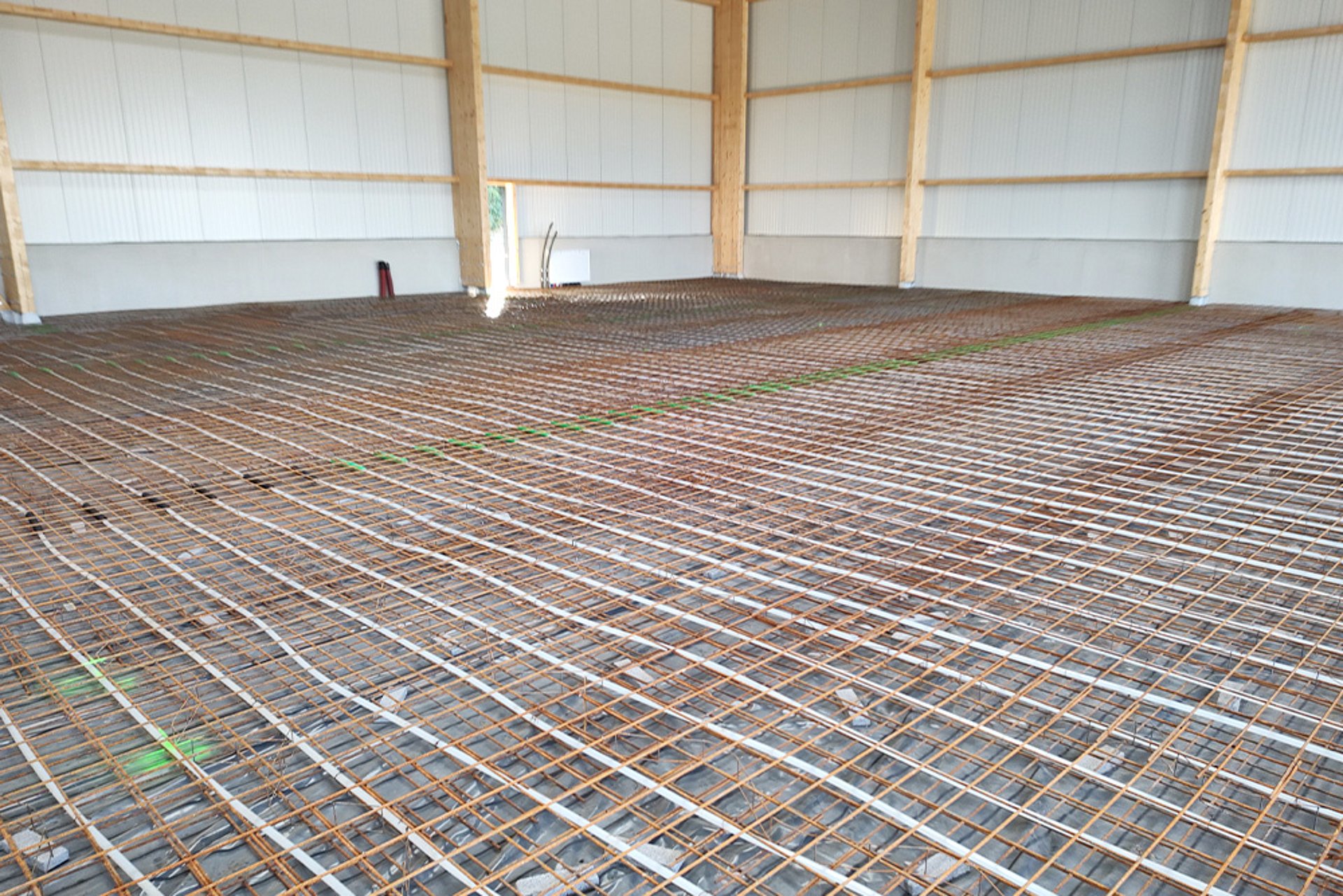

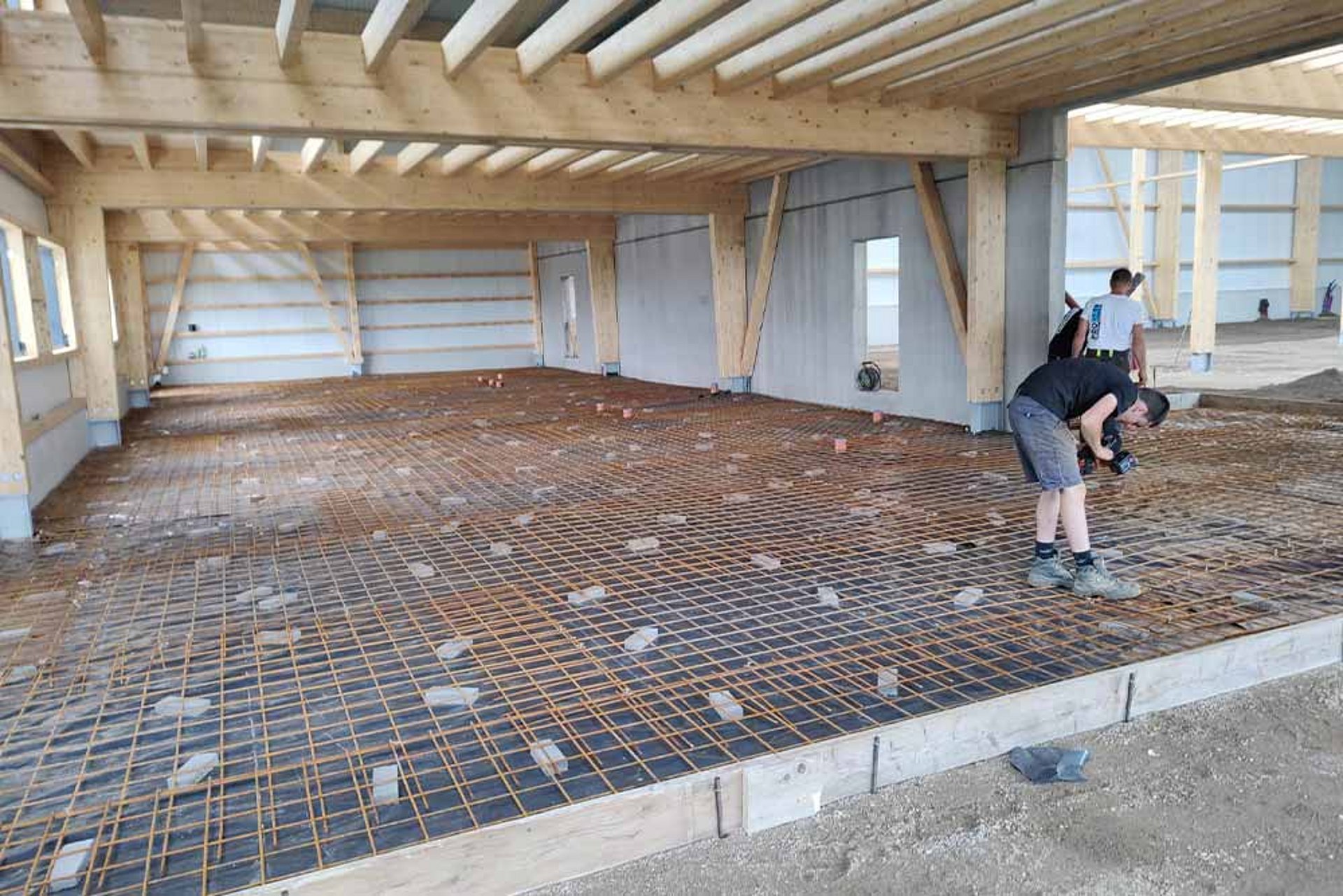

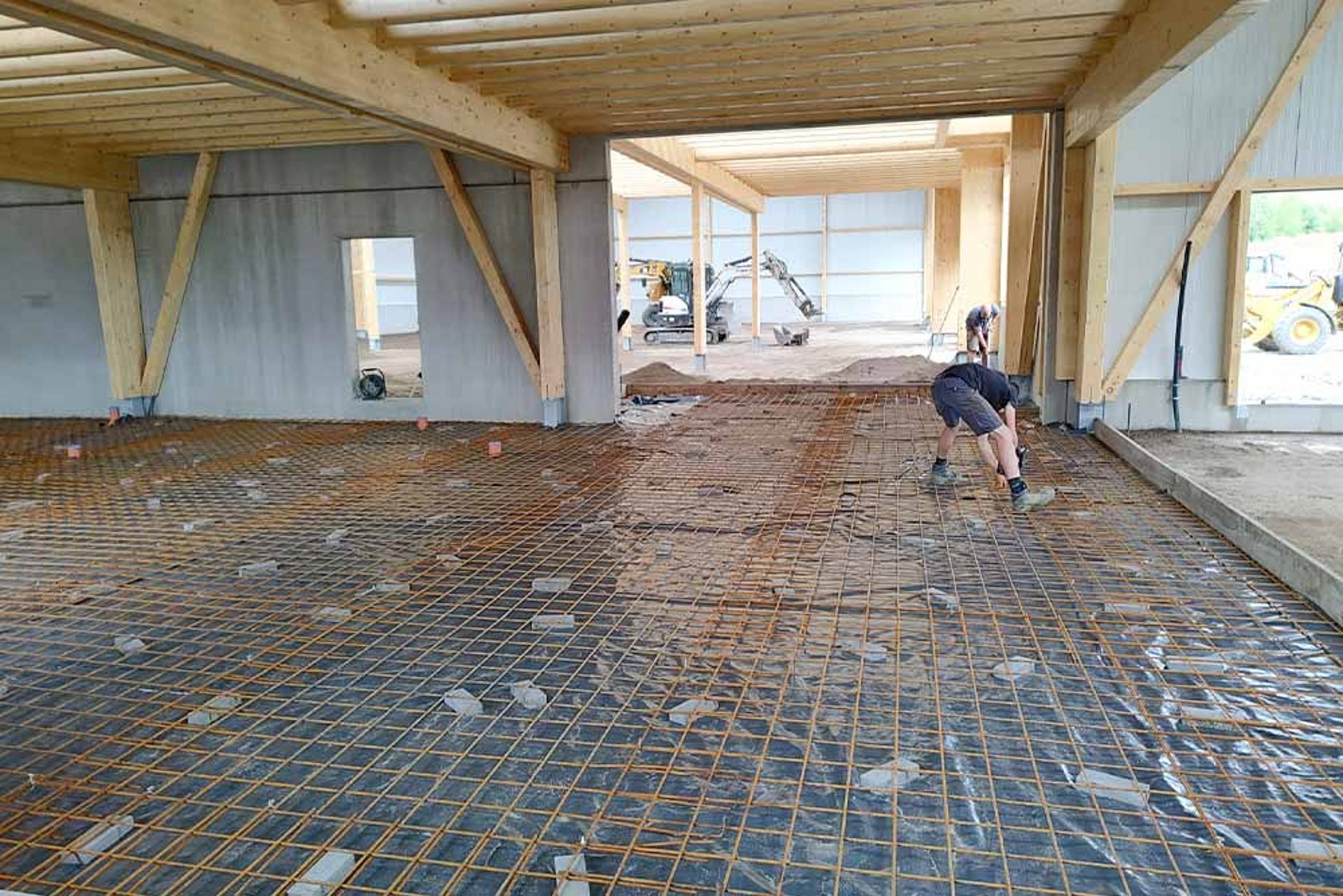

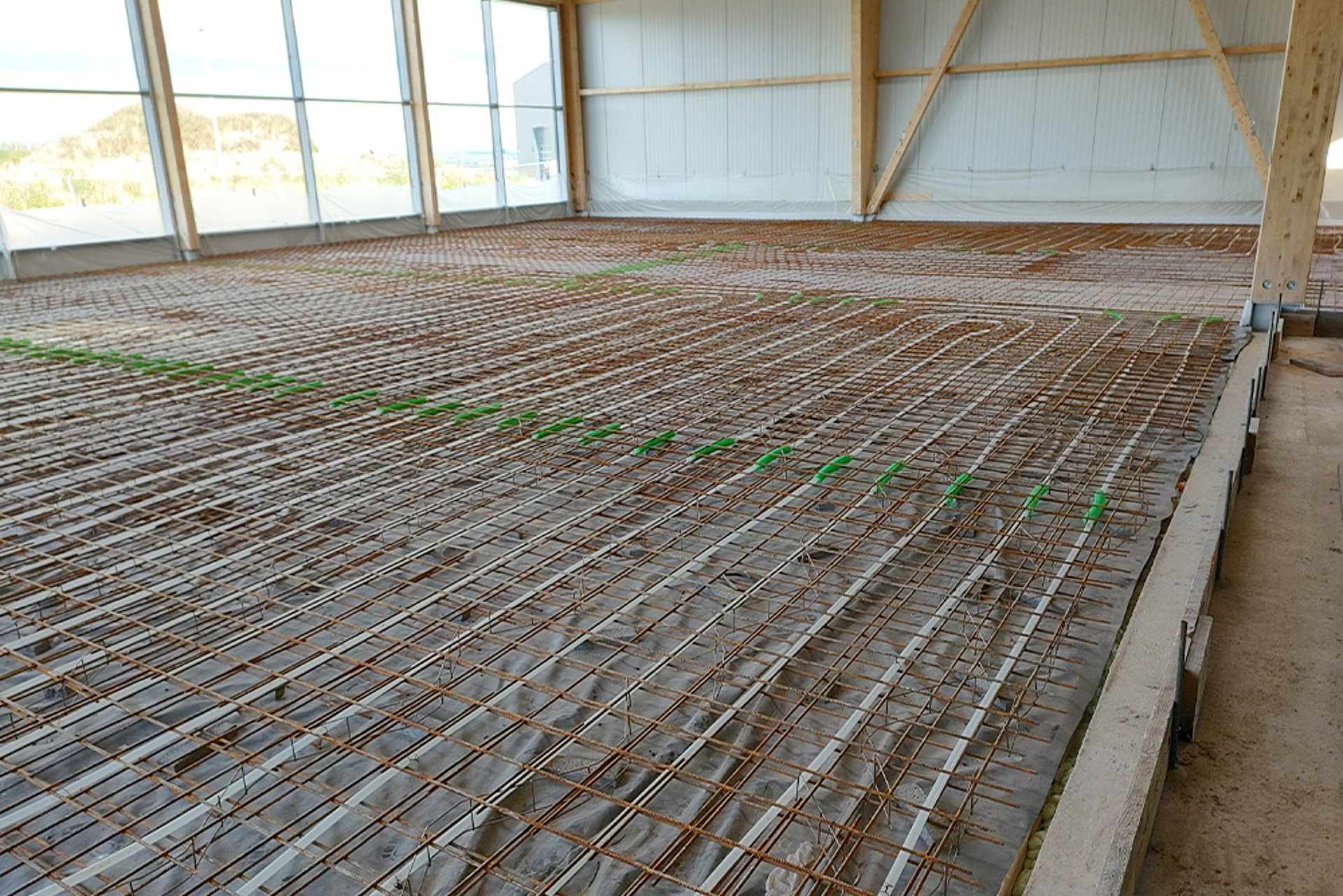

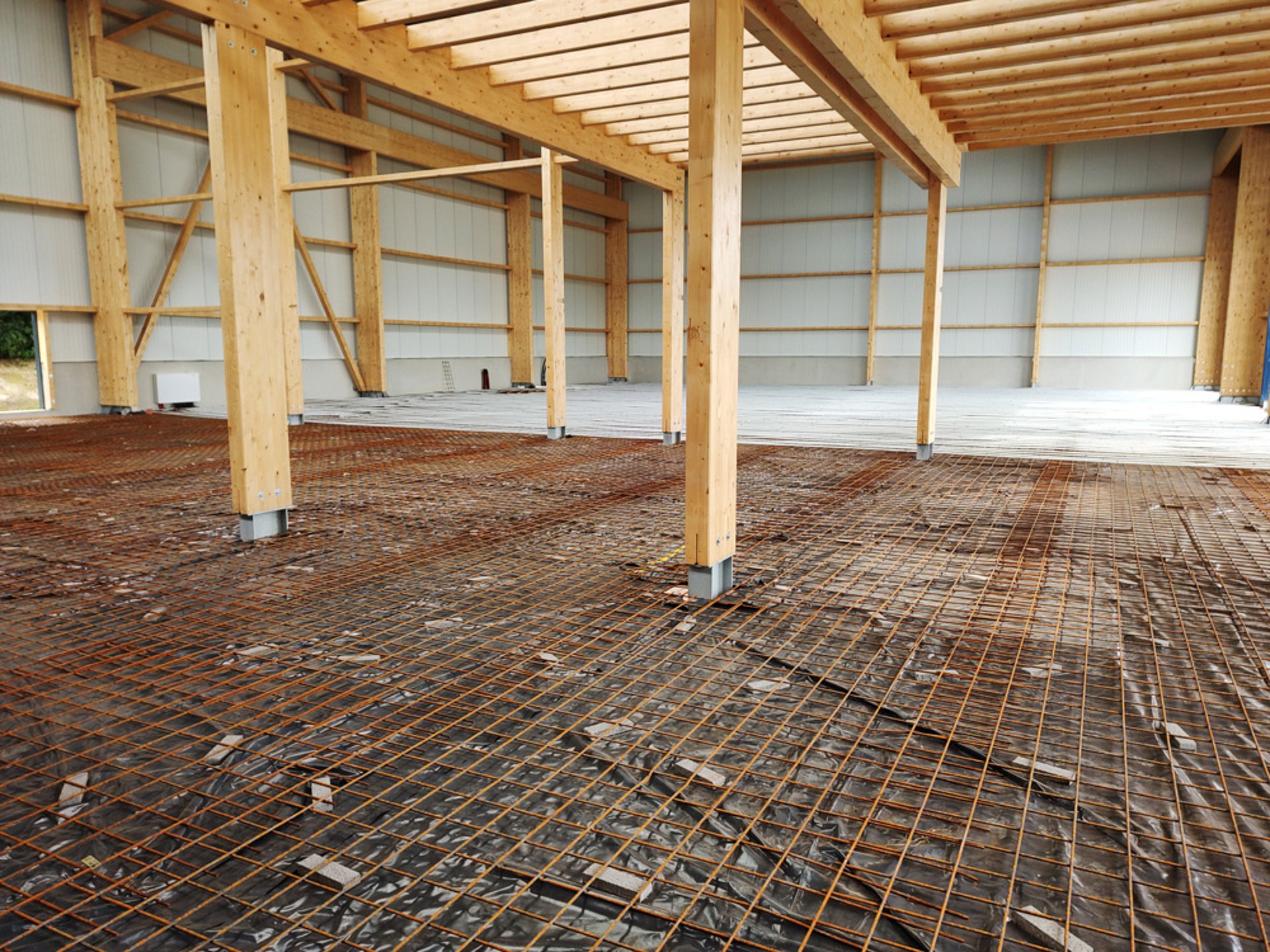

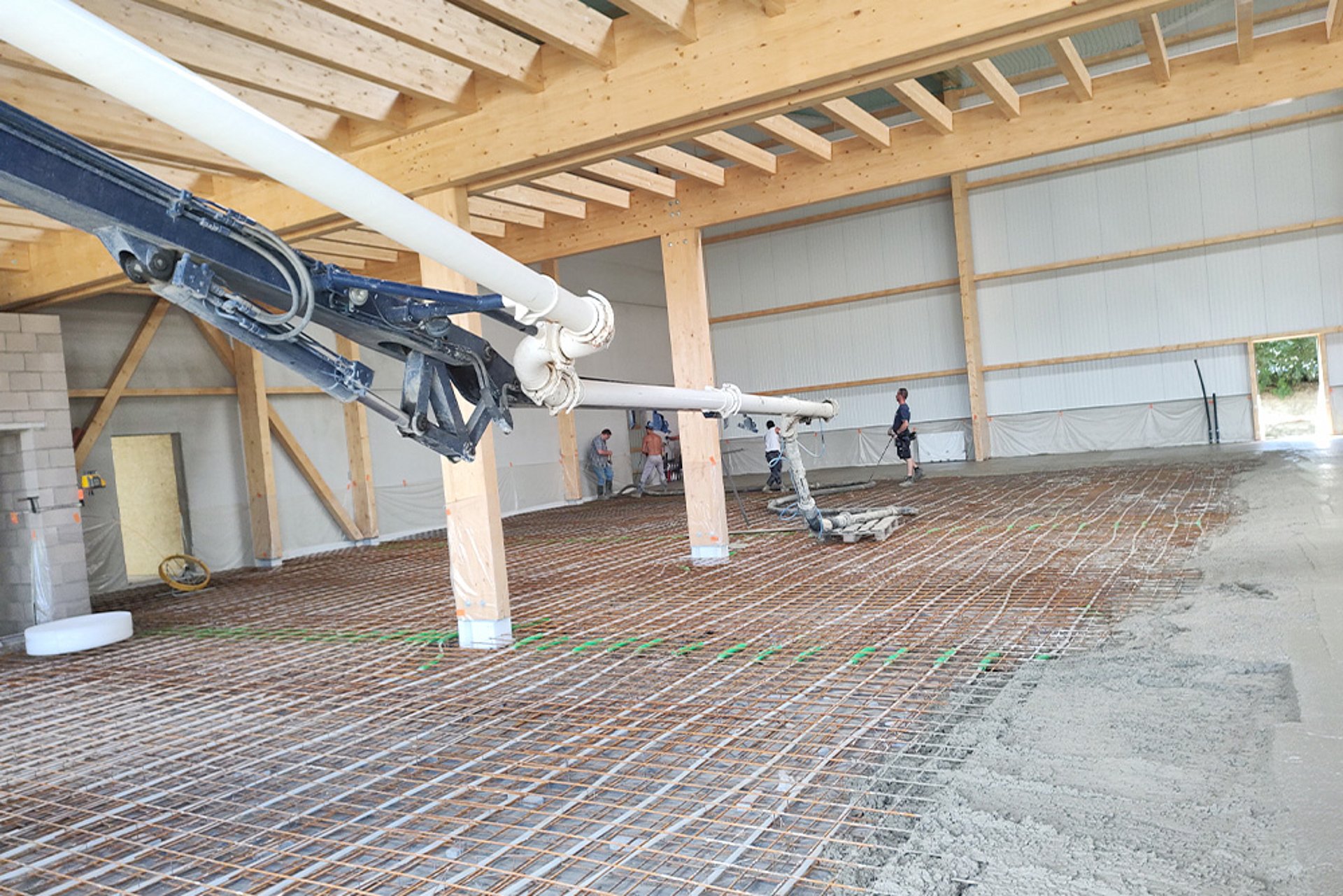

Leggen 2e laag ijzermatten

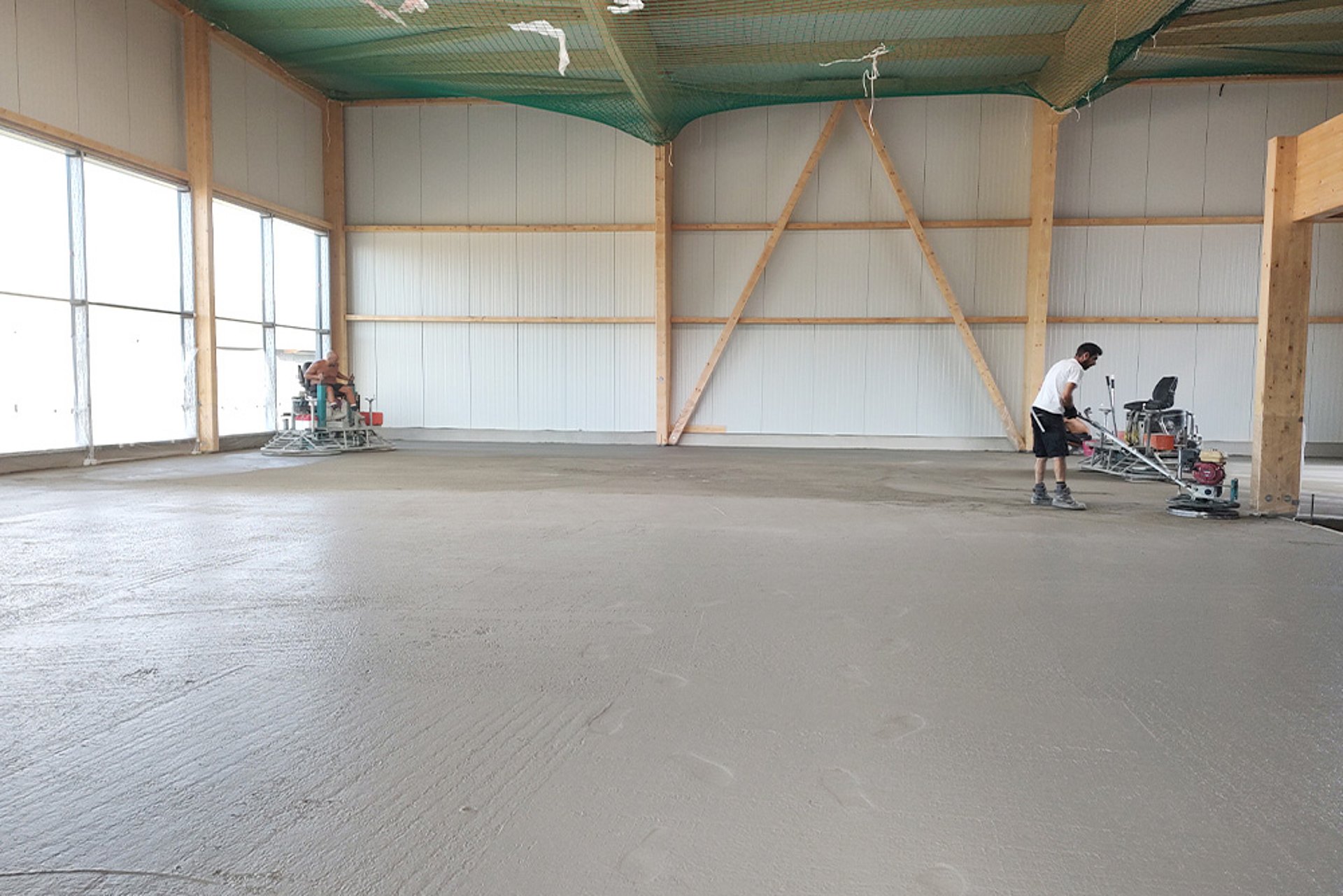

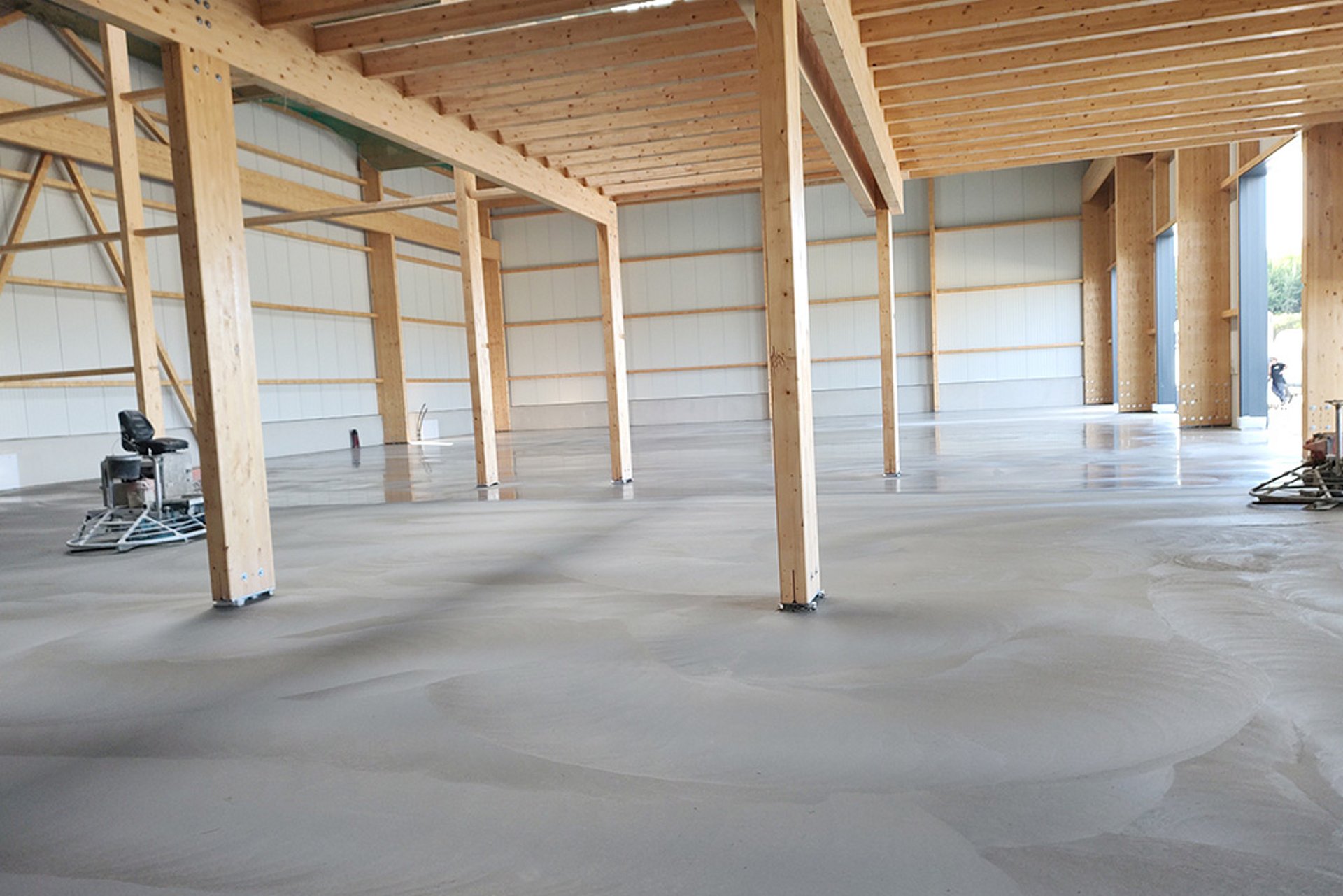

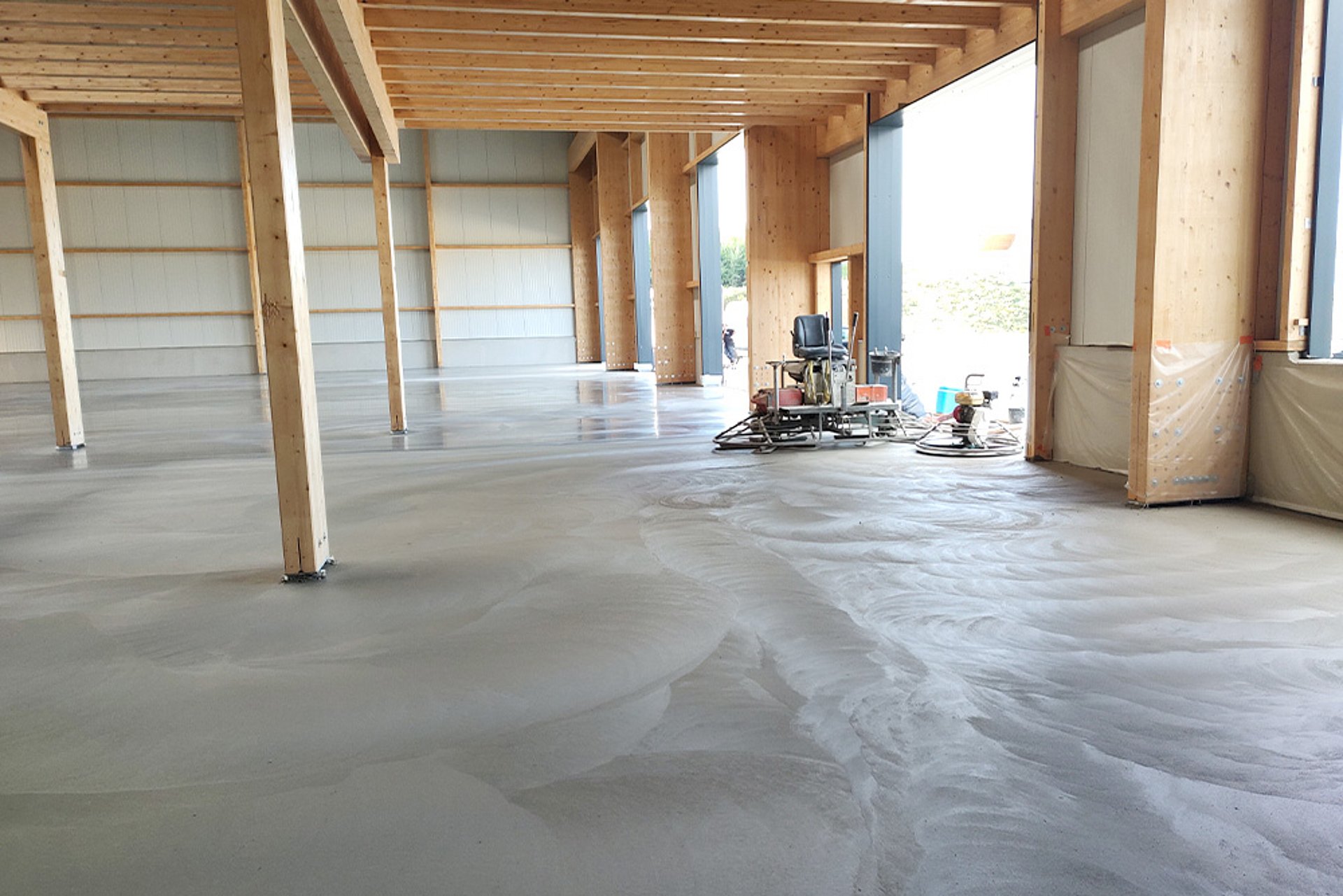

Vervaardiging van het vloerval en slipbeton

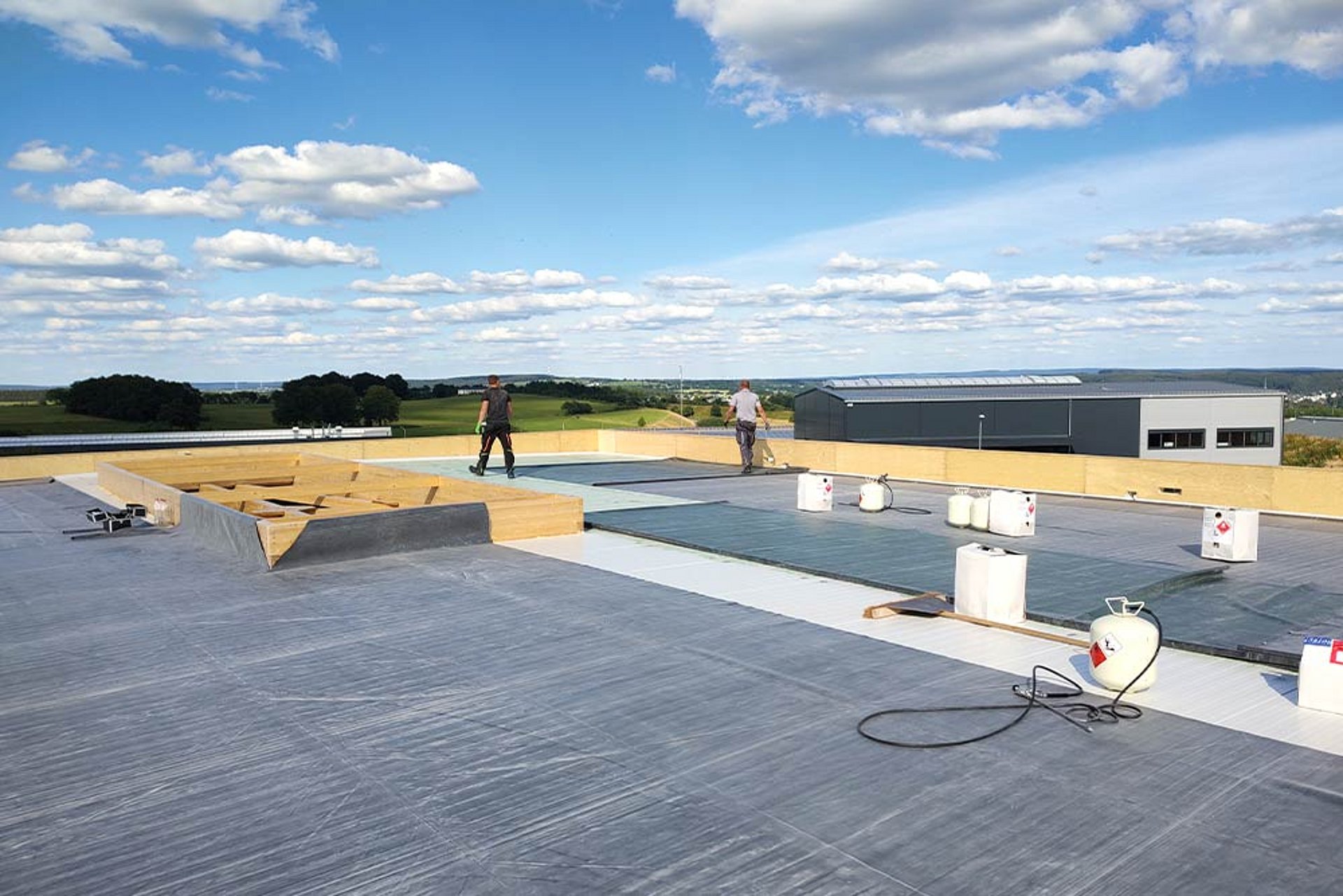

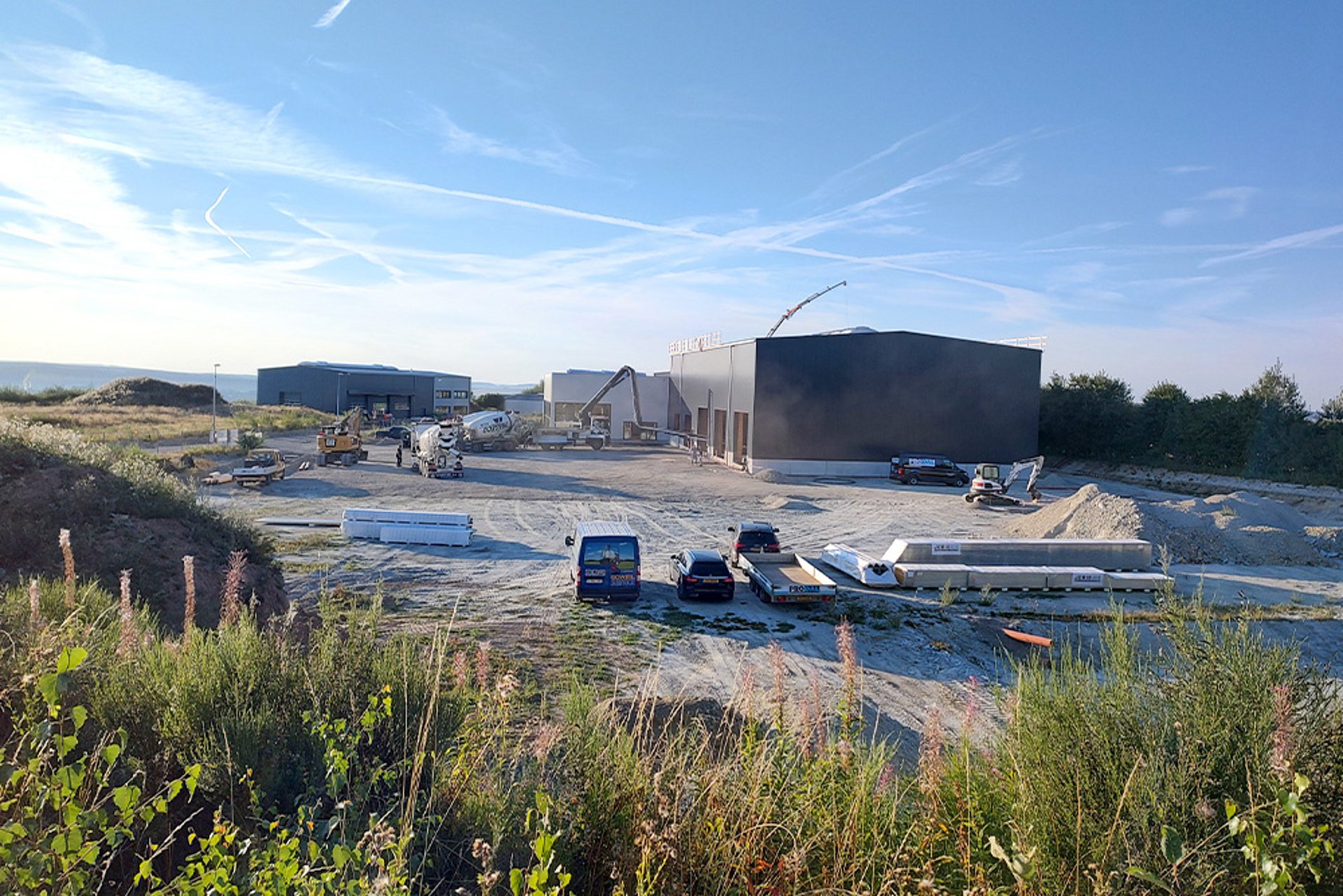

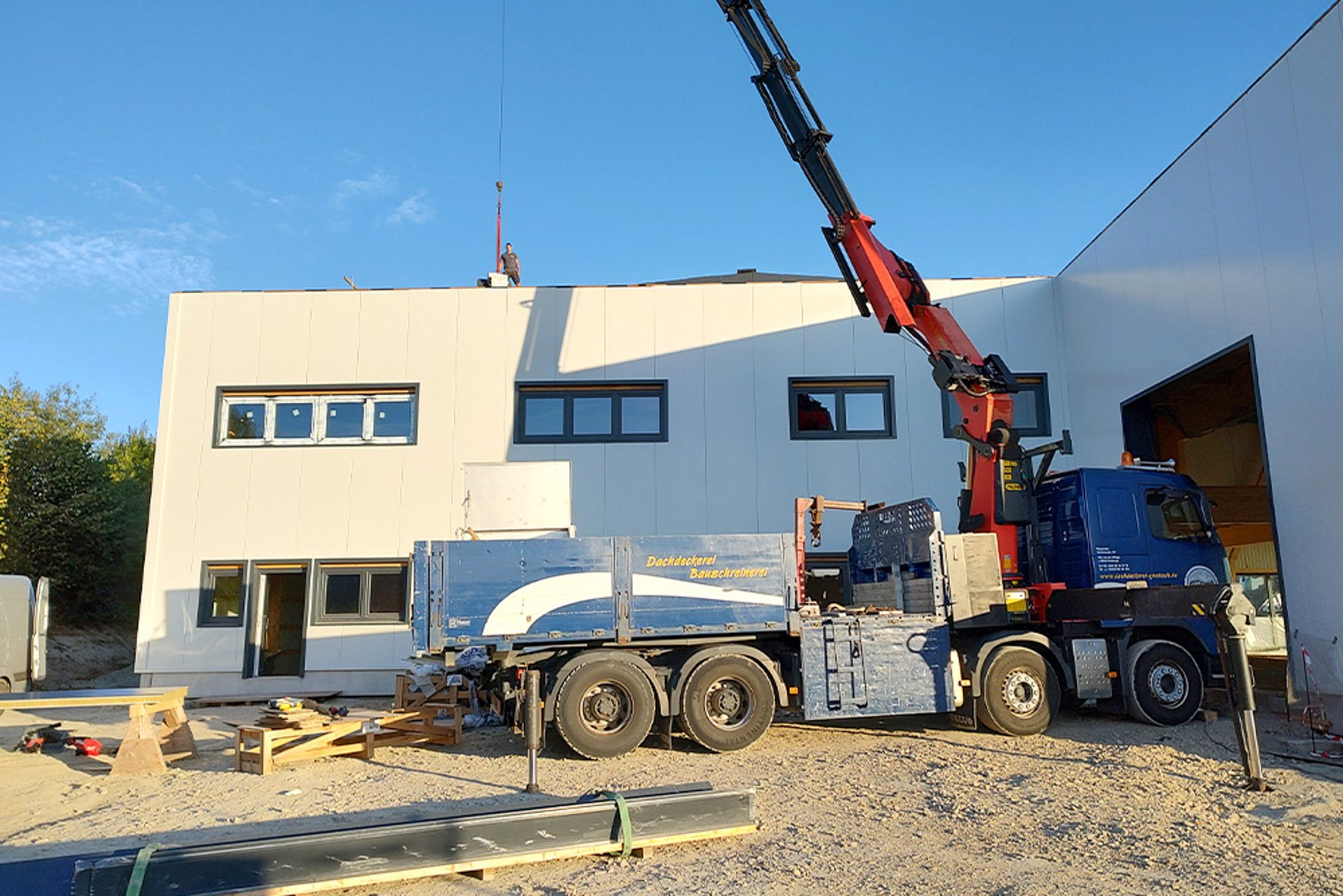

Voltooiing van de dakbedekking

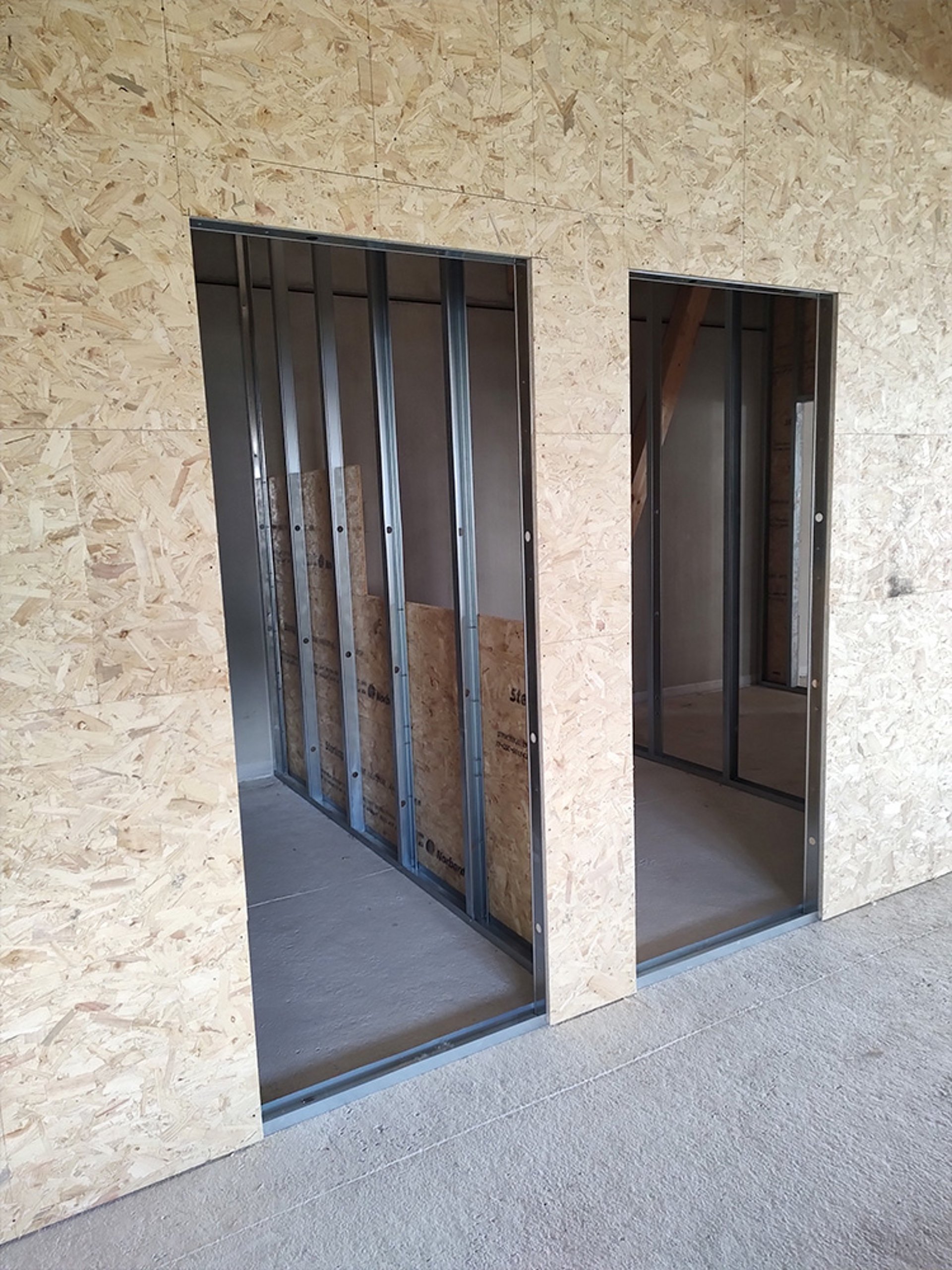

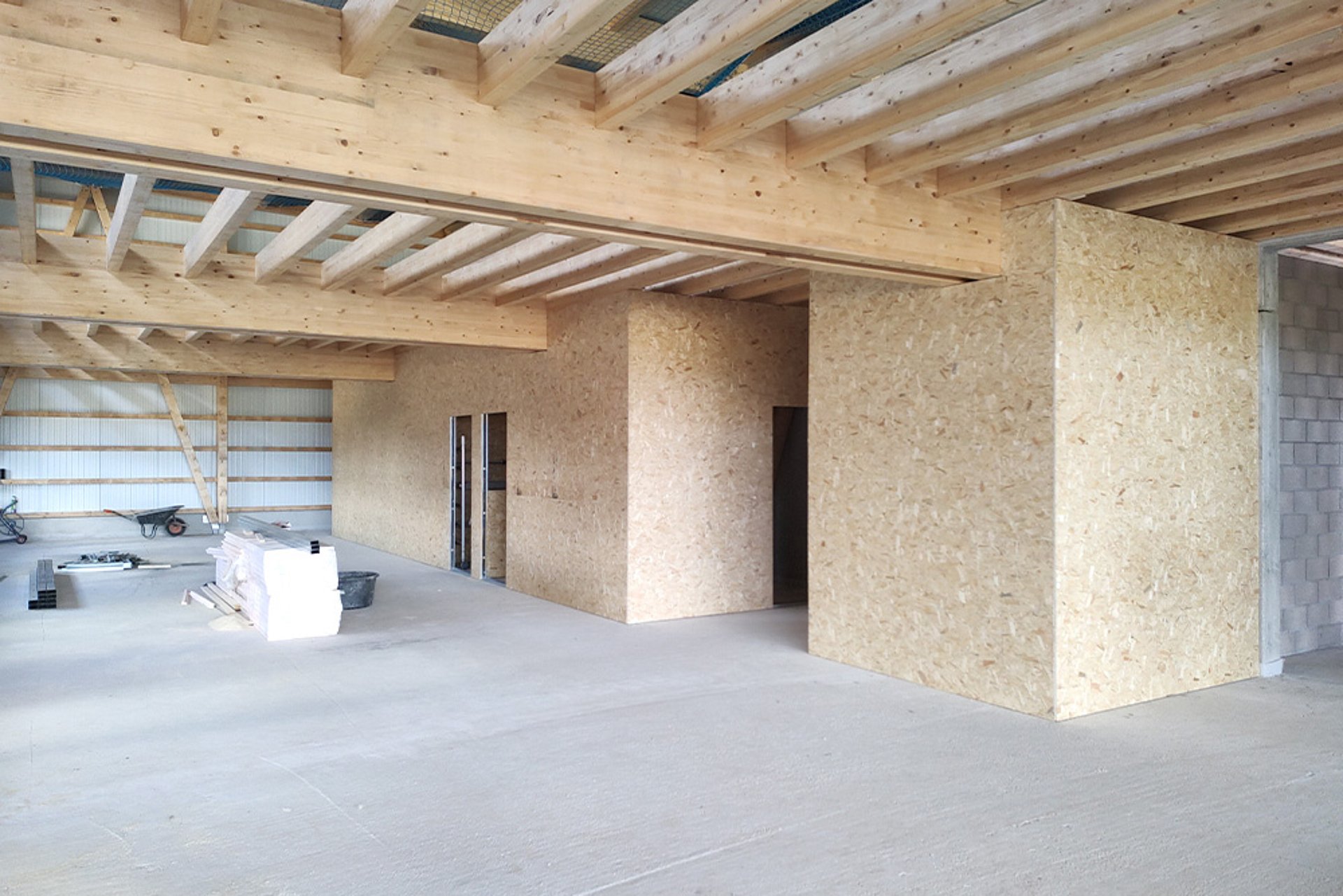

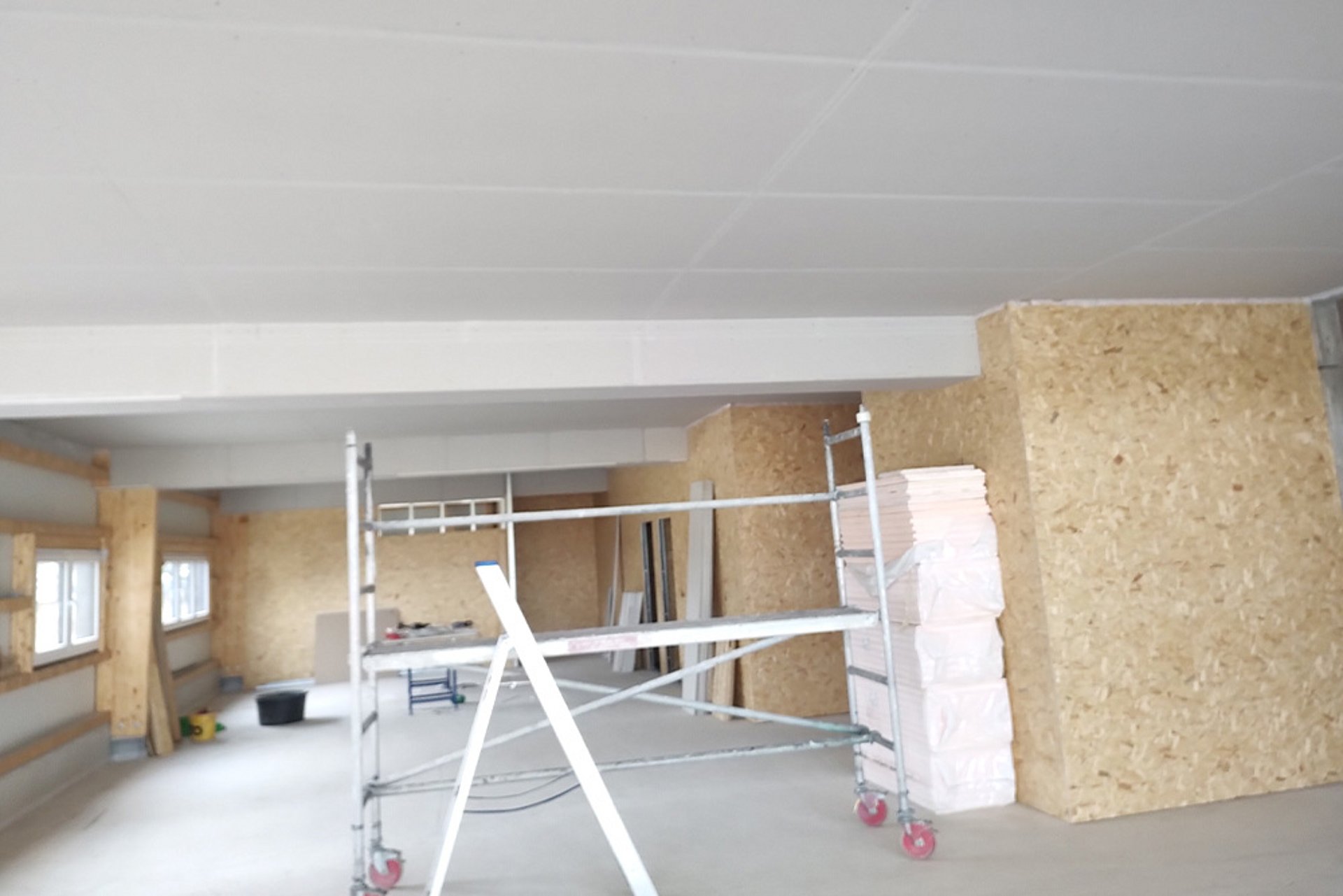

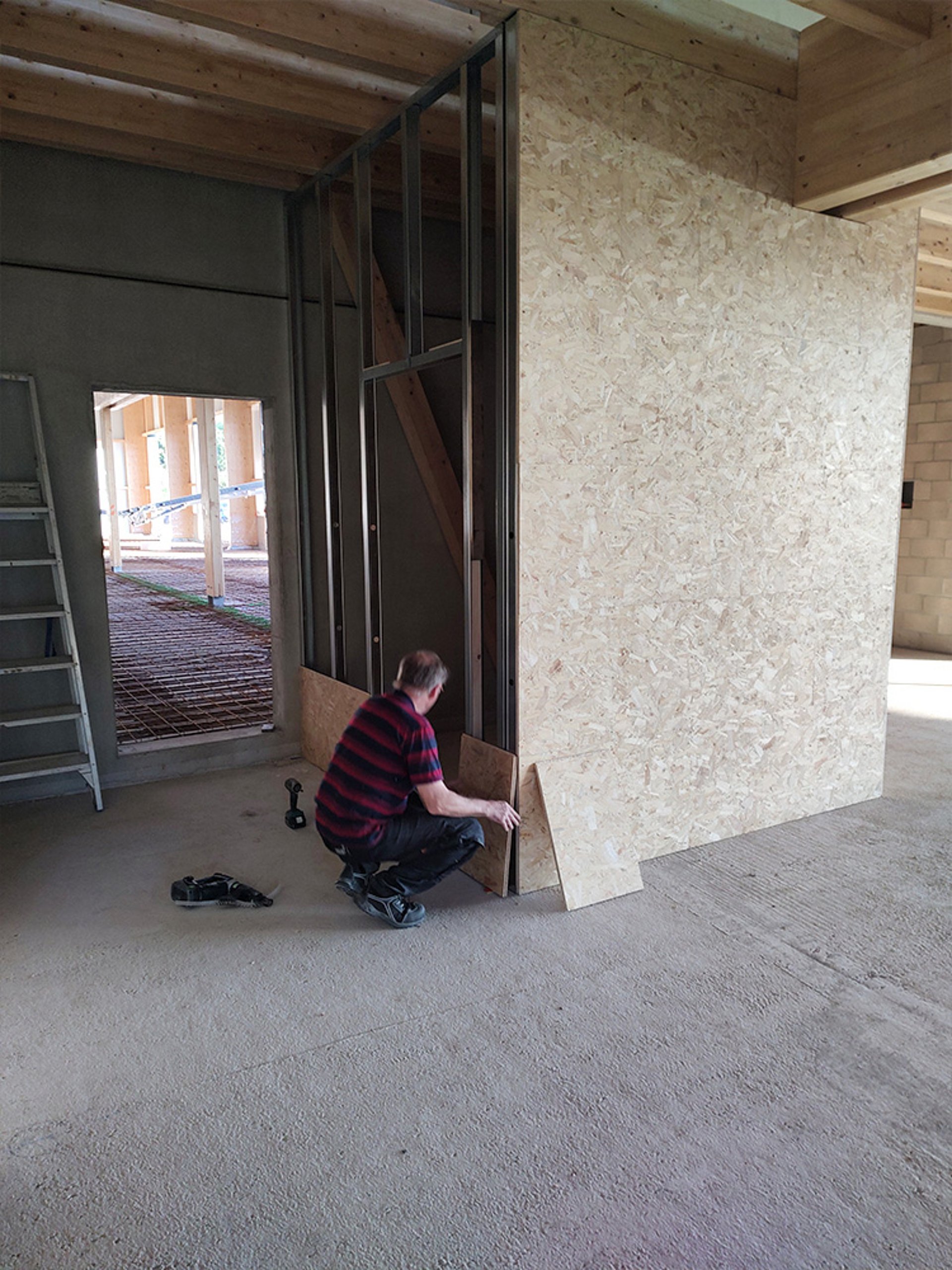

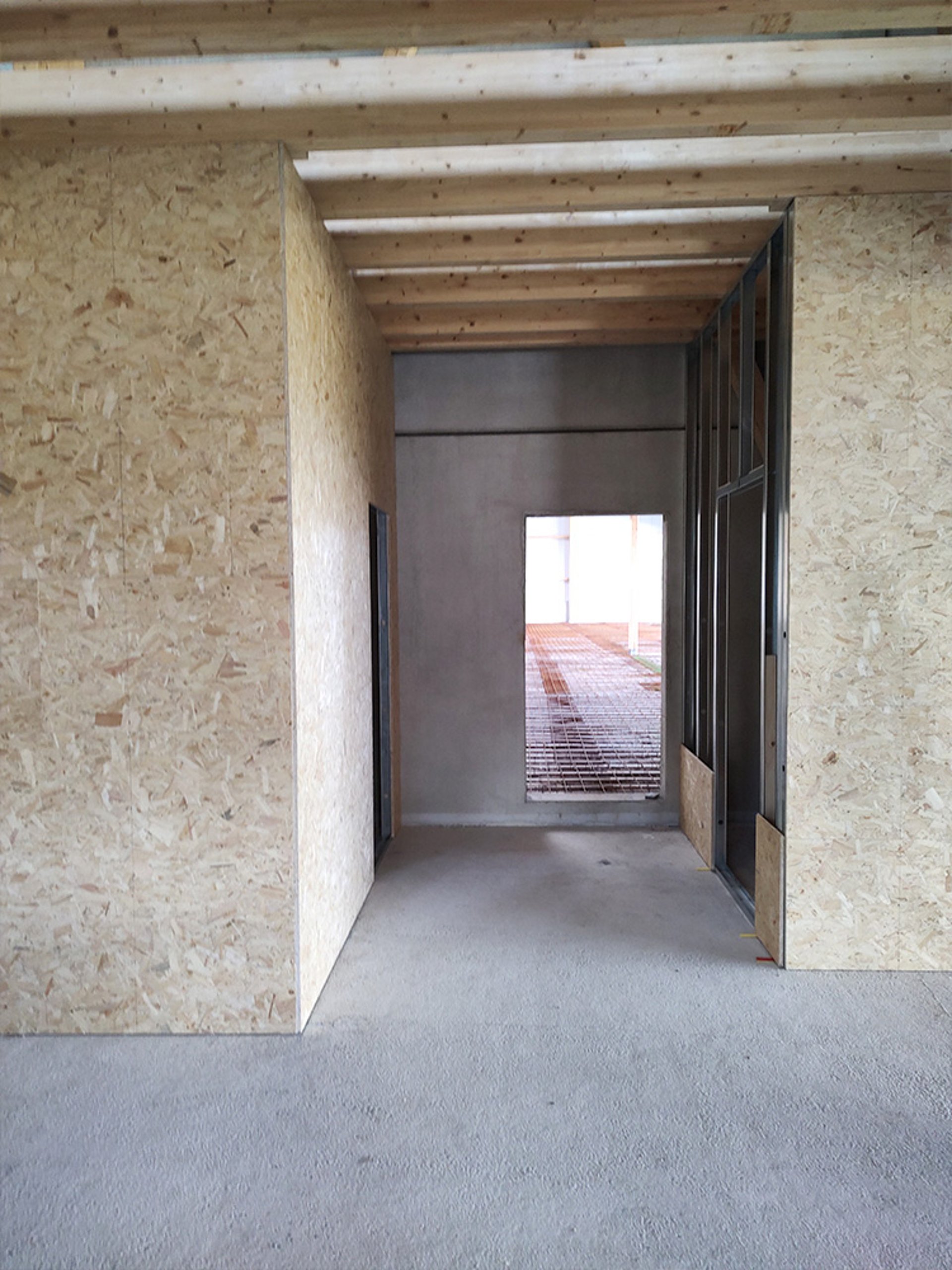

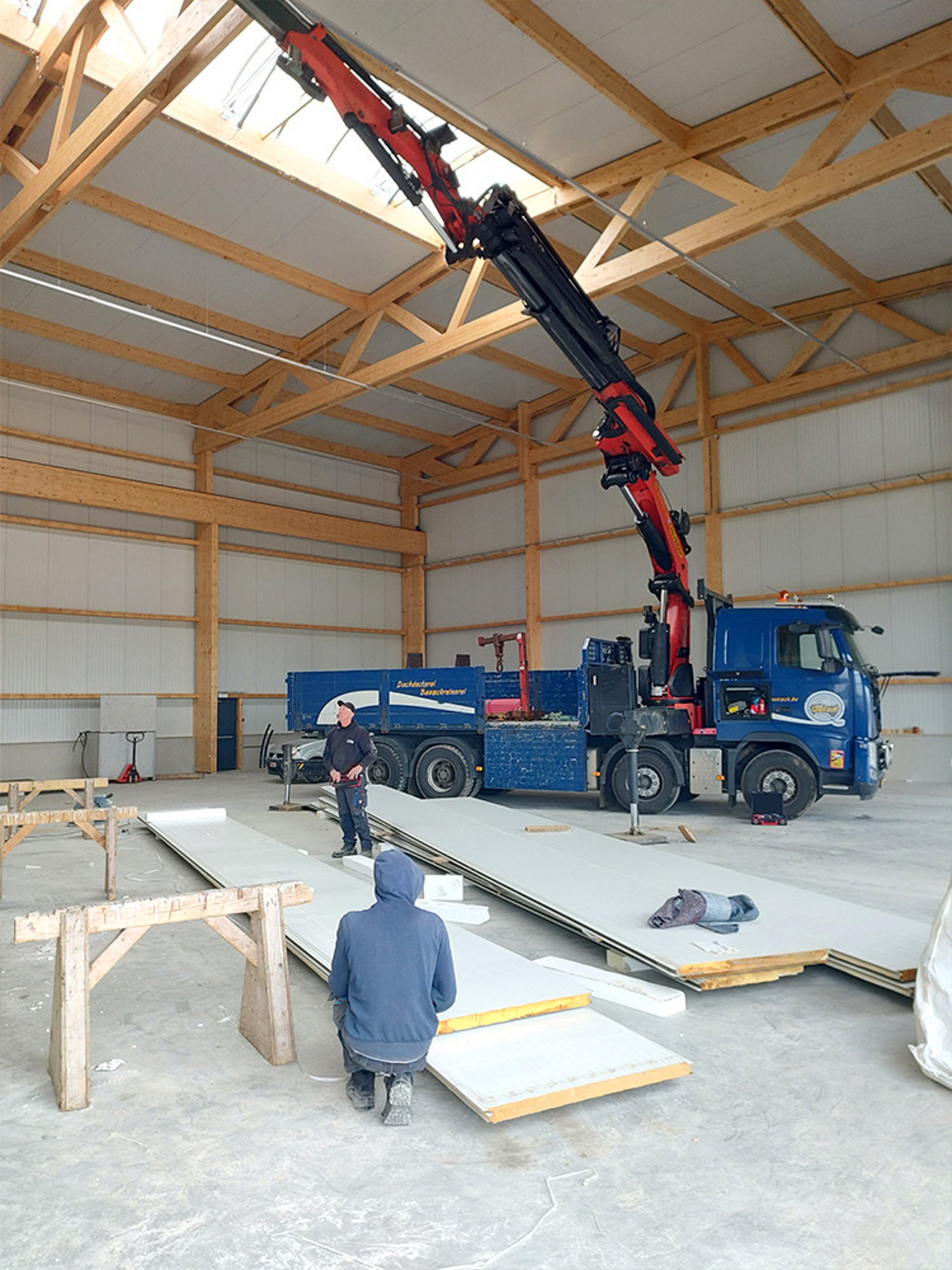

Starten met de droogbouw in het kantoorgedeelte

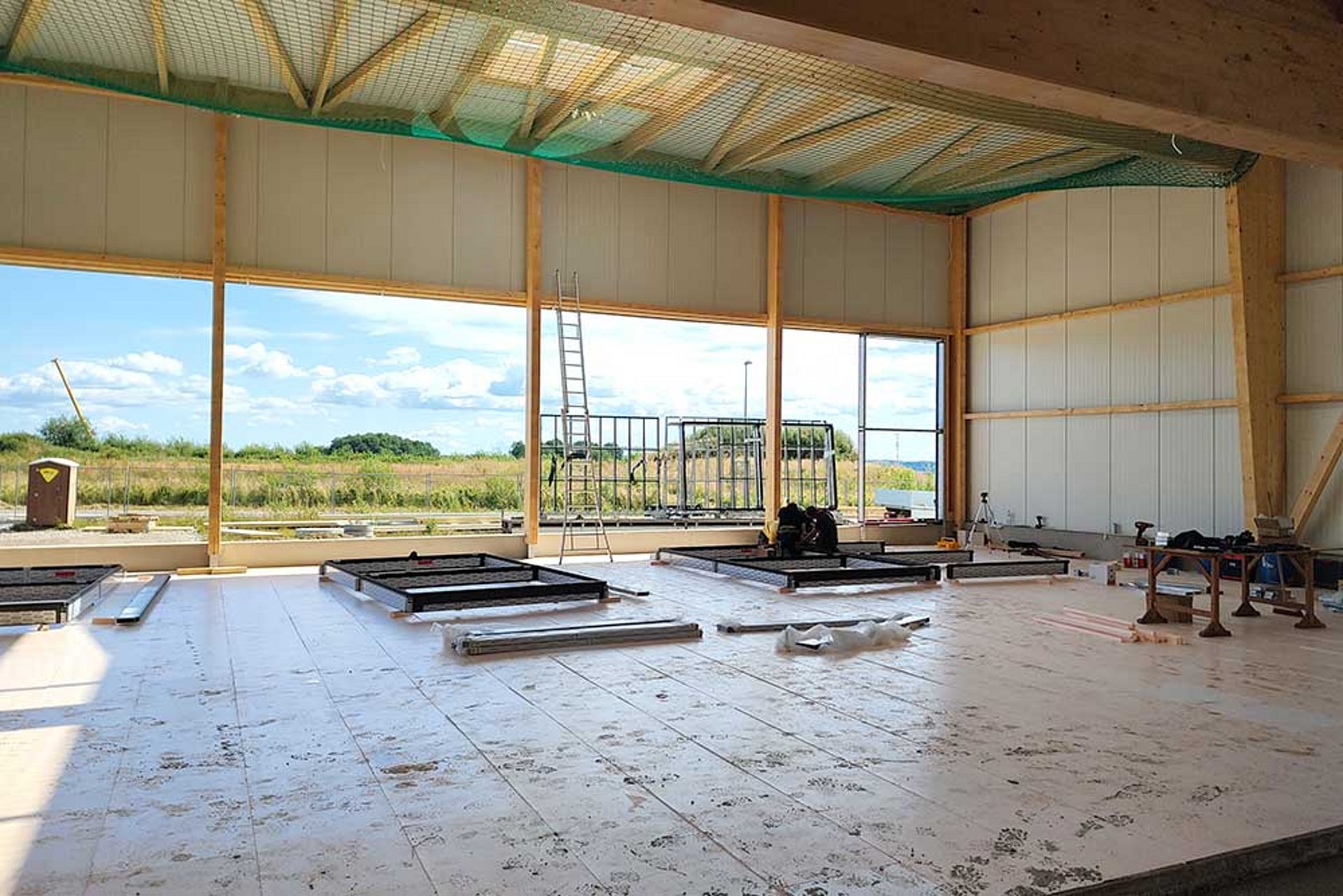

Juli | 2022

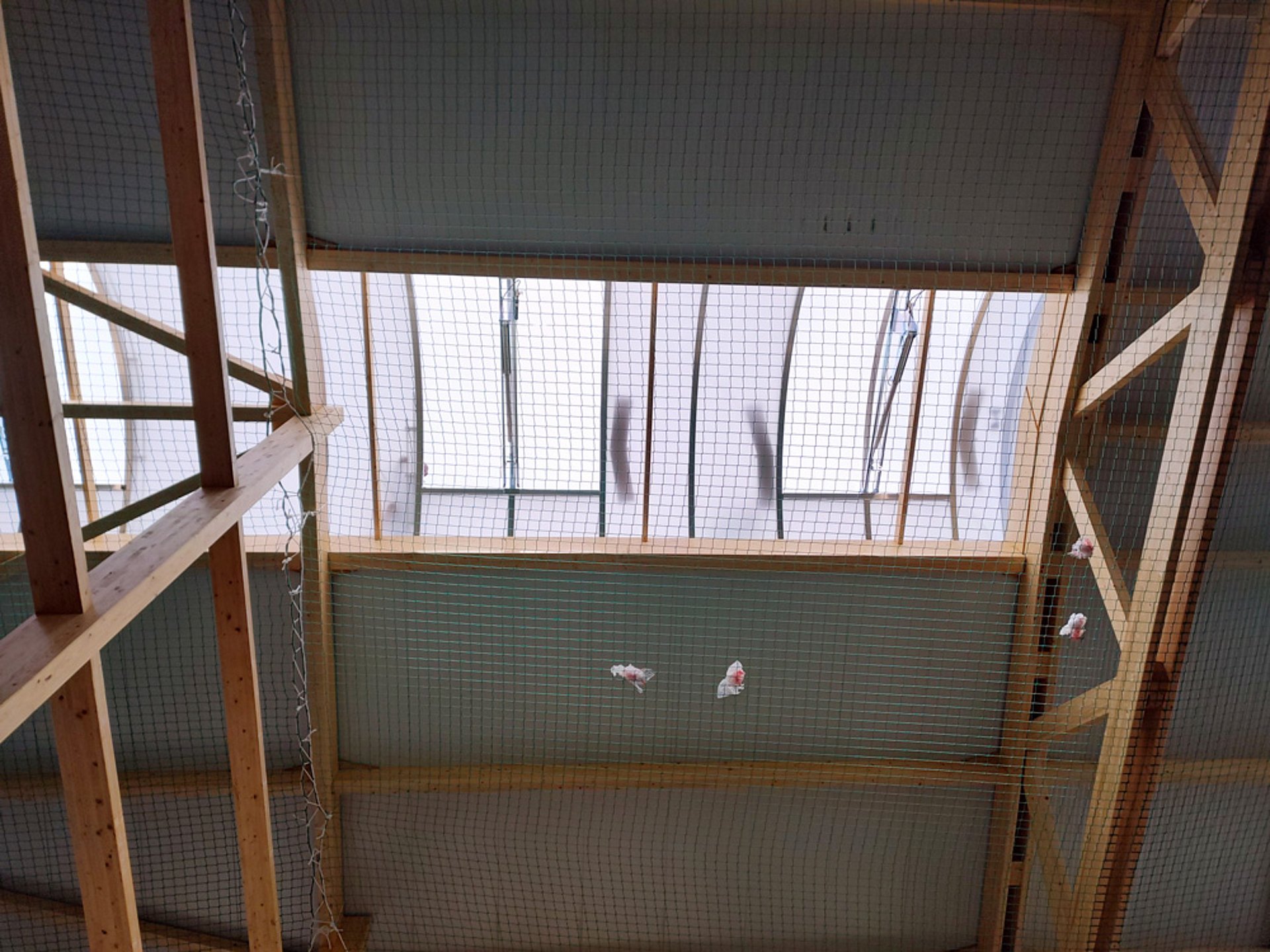

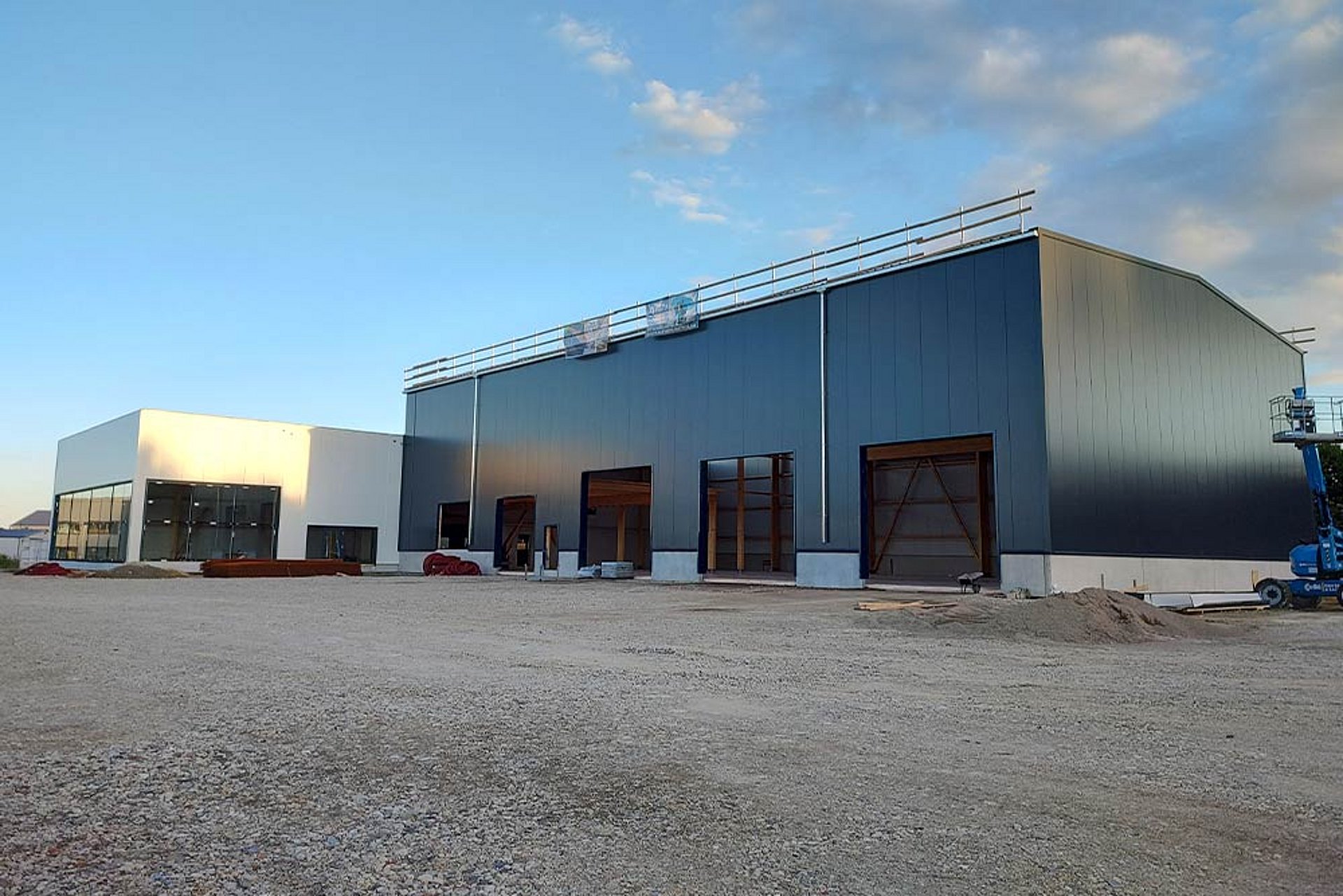

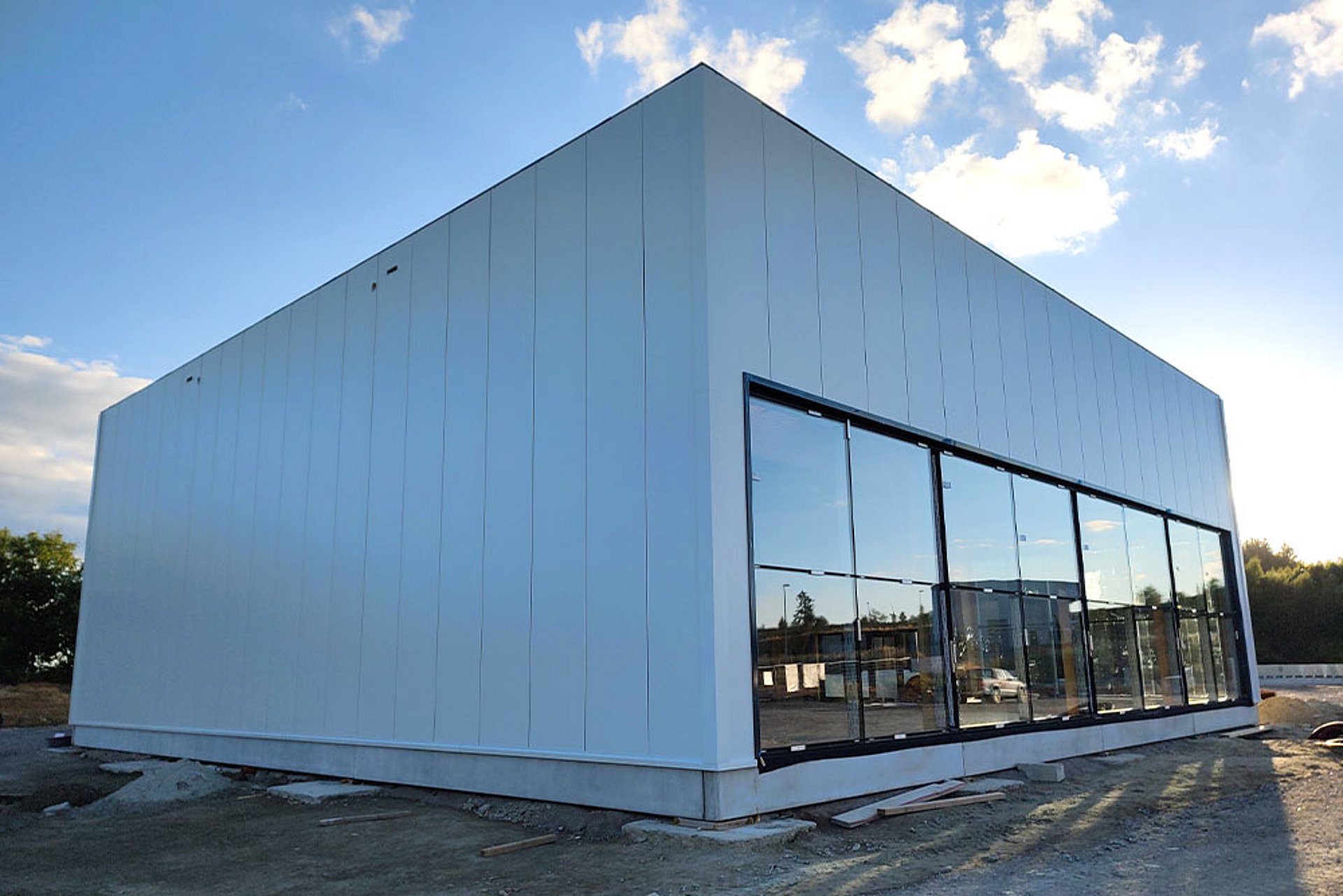

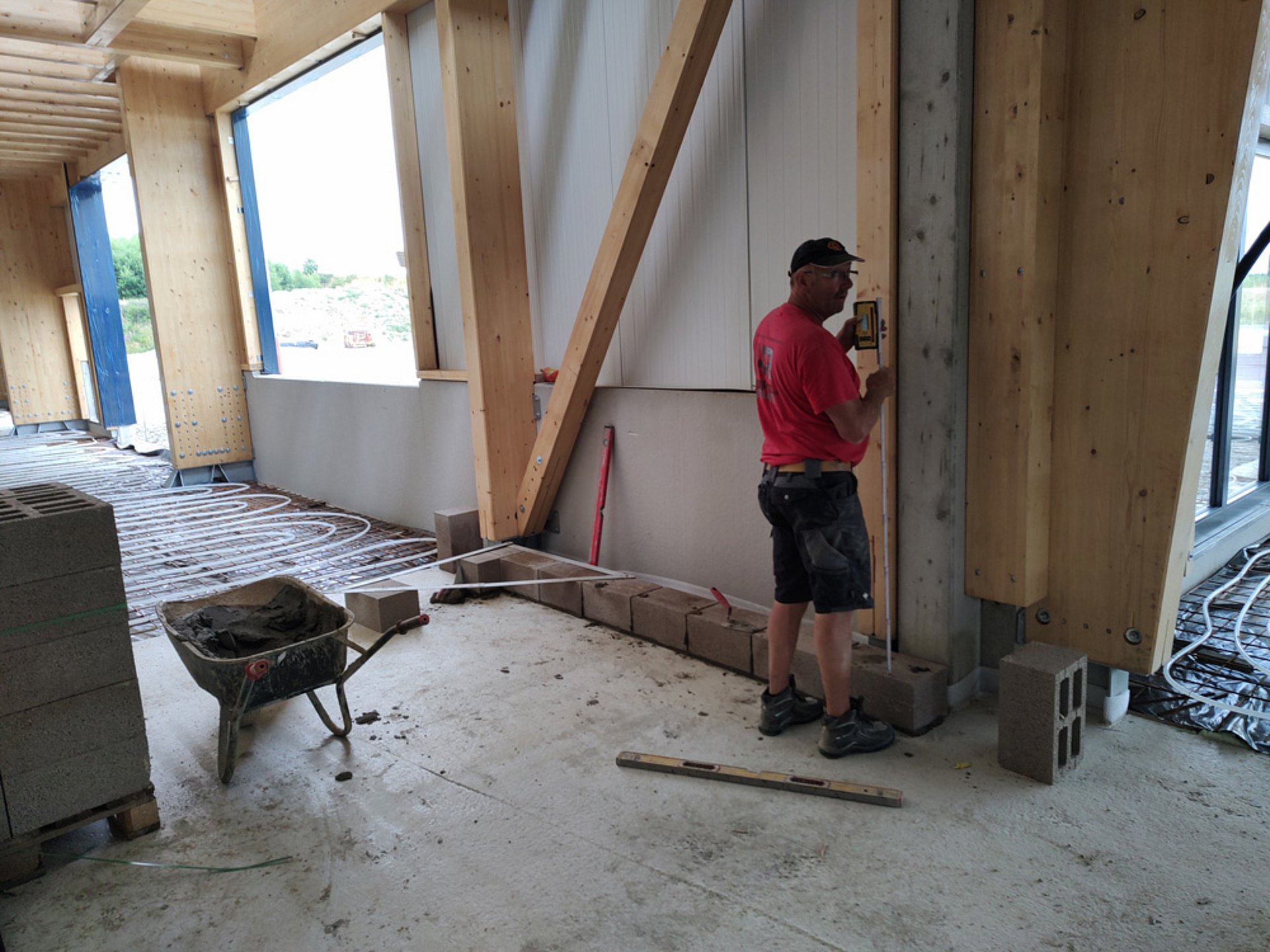

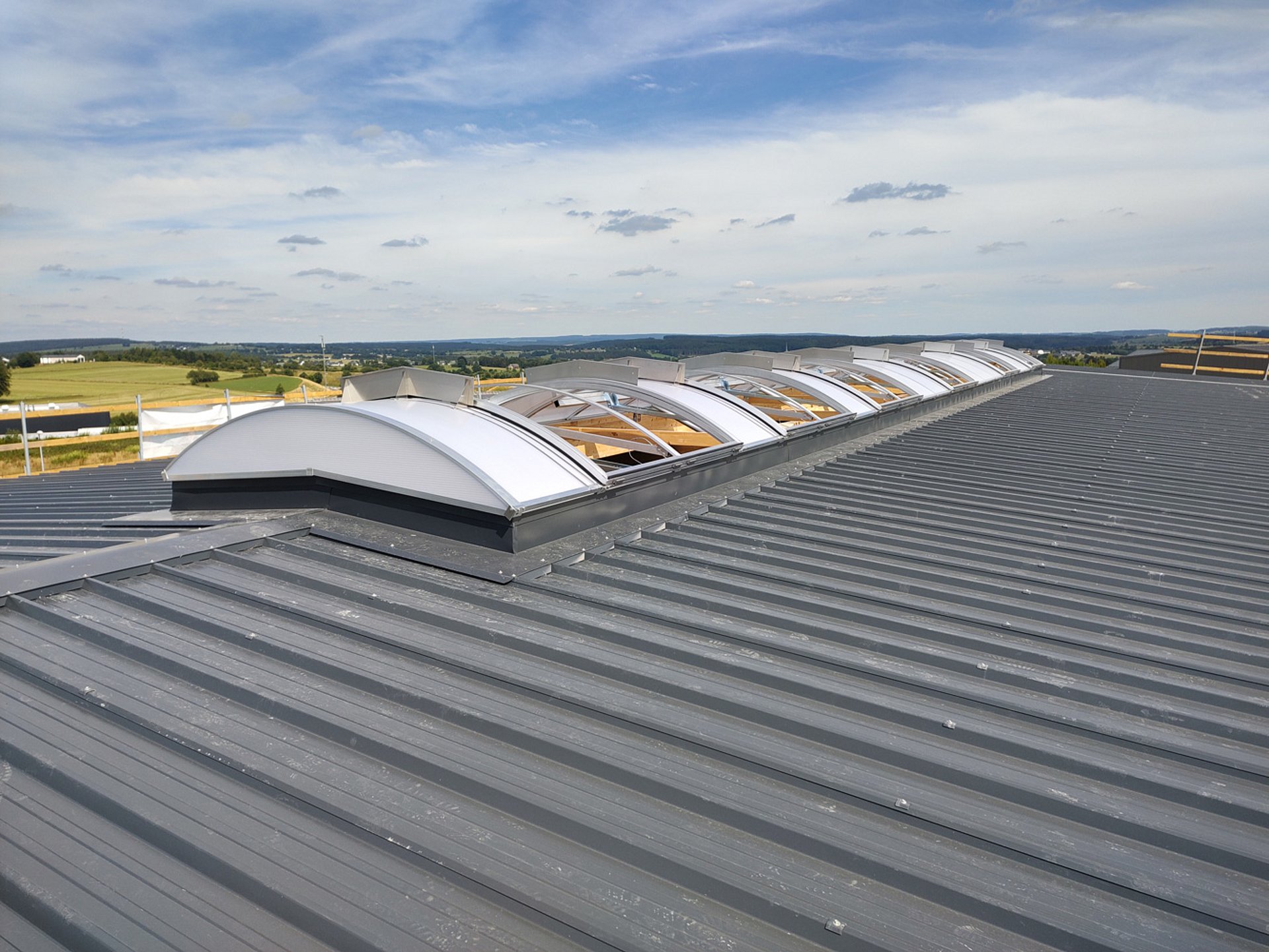

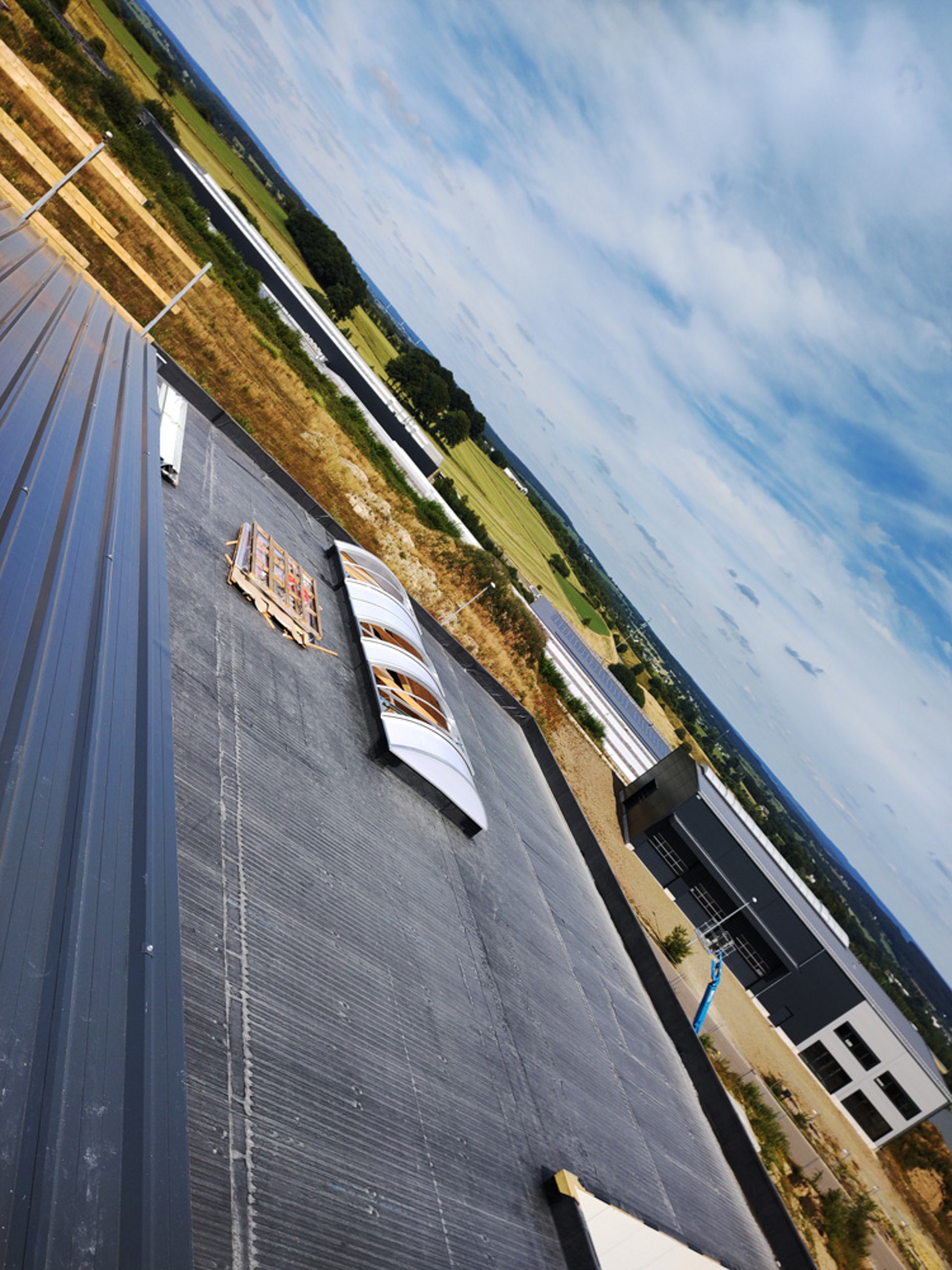

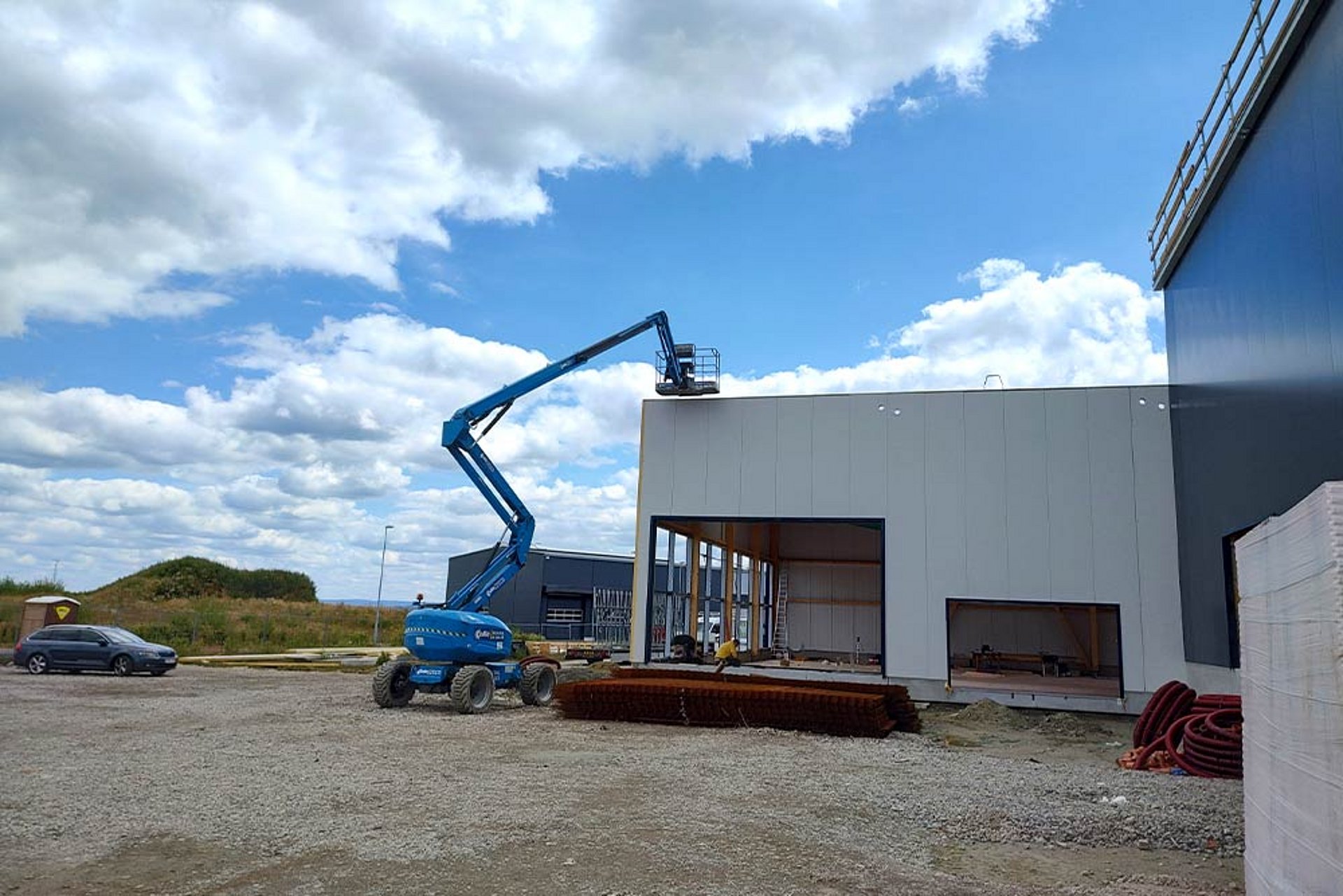

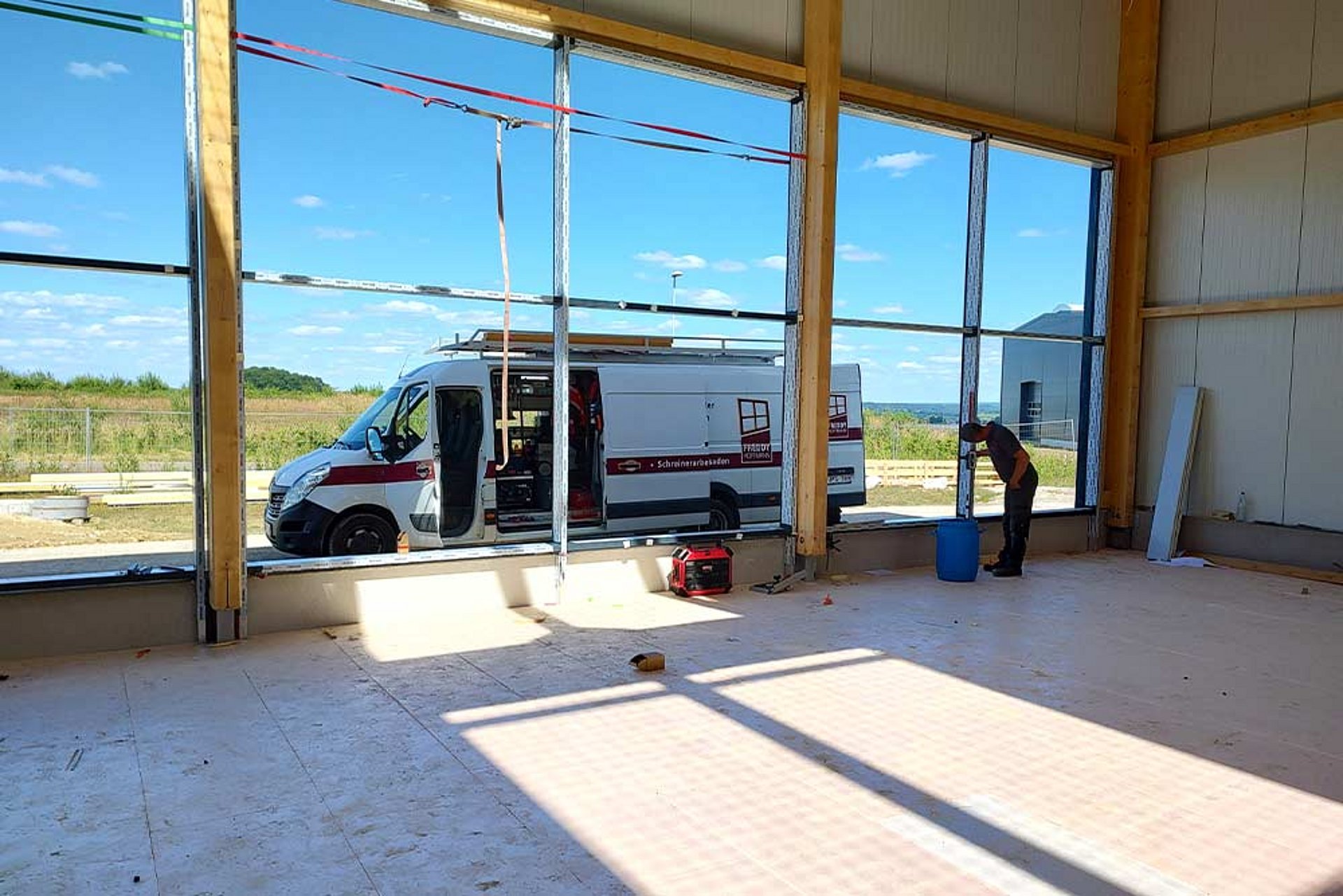

Installatie van de lichtkoepels in de hal en de showroom
Verdere werkzaamheden in het interieur

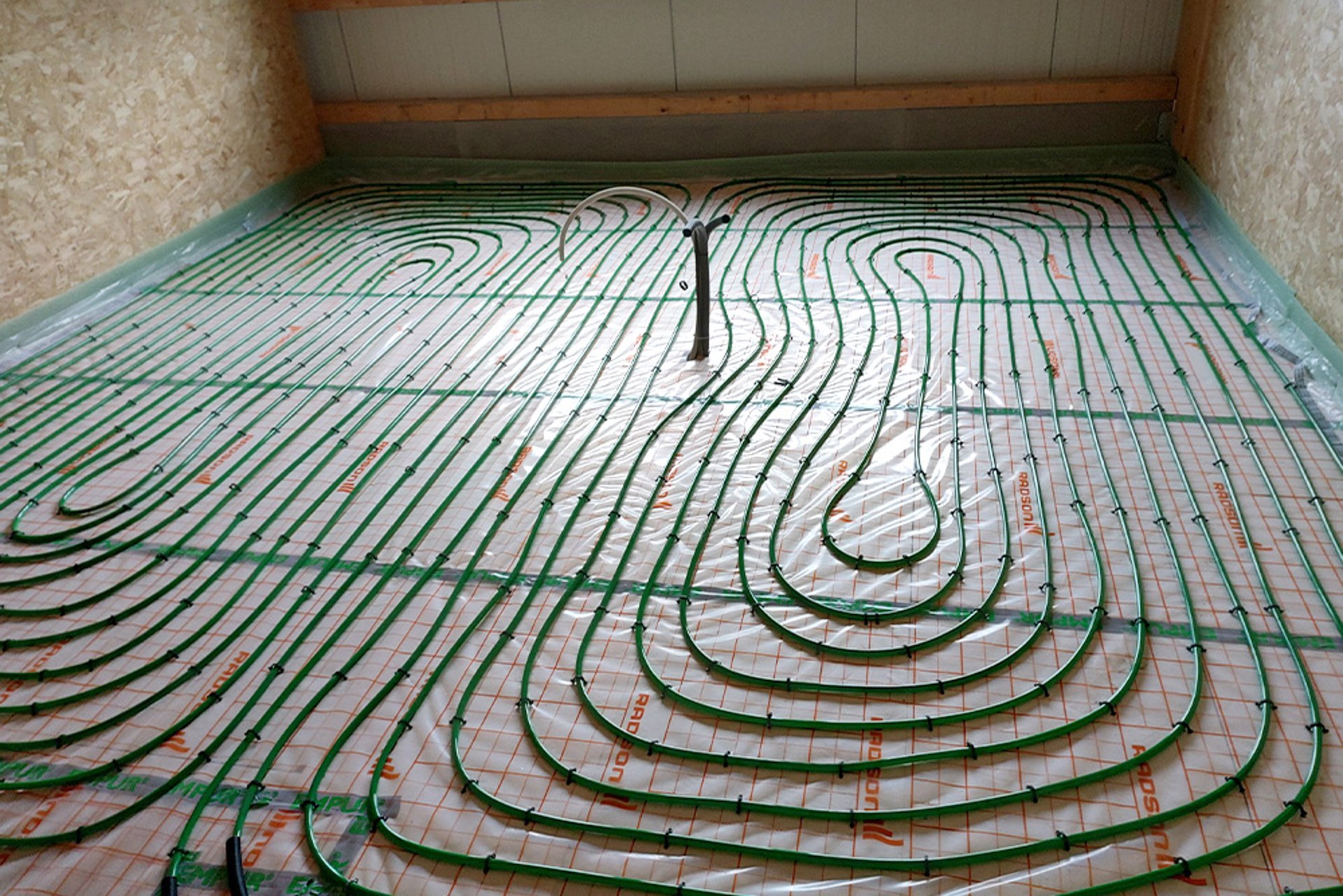

Installatie van de vloerverwarming

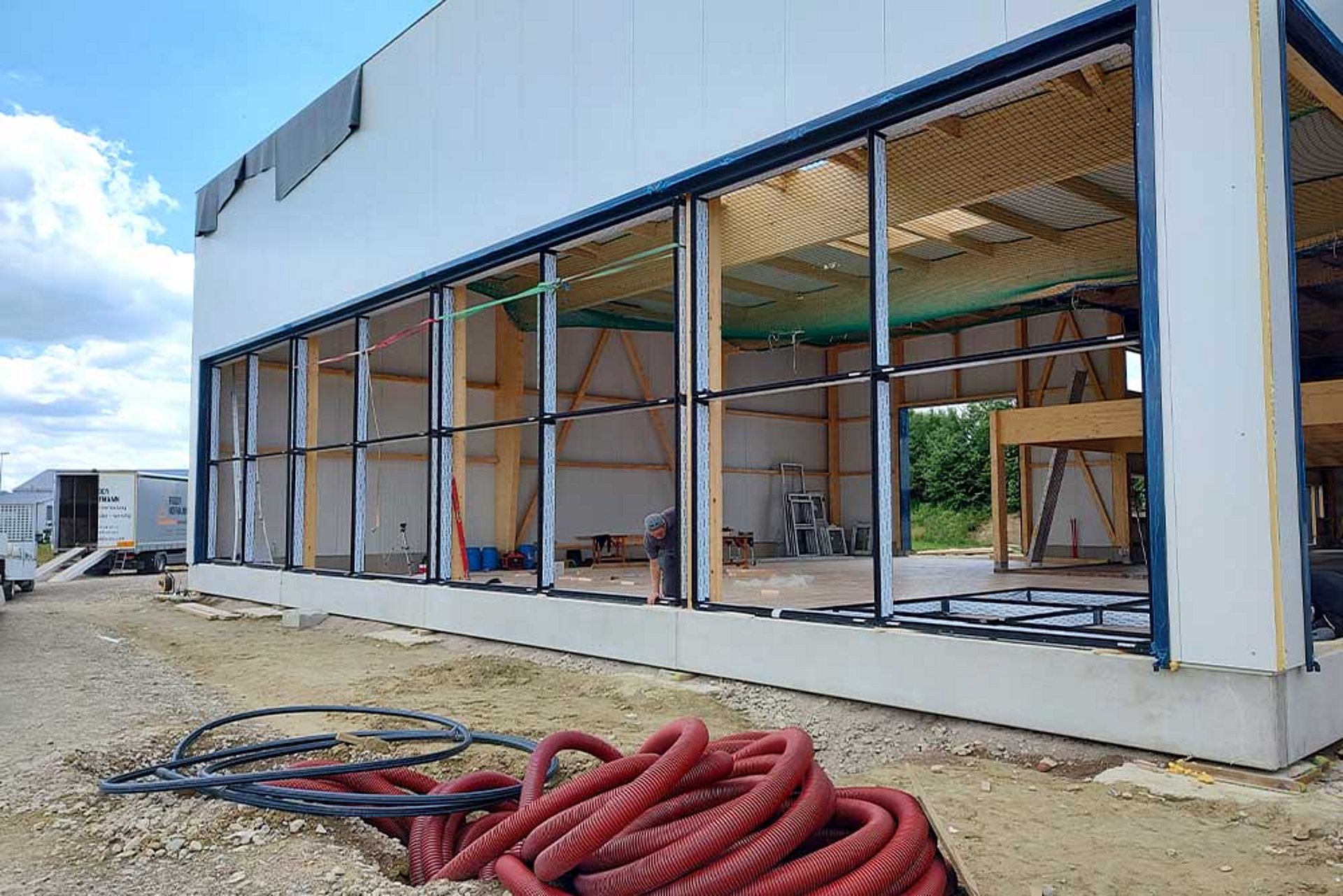

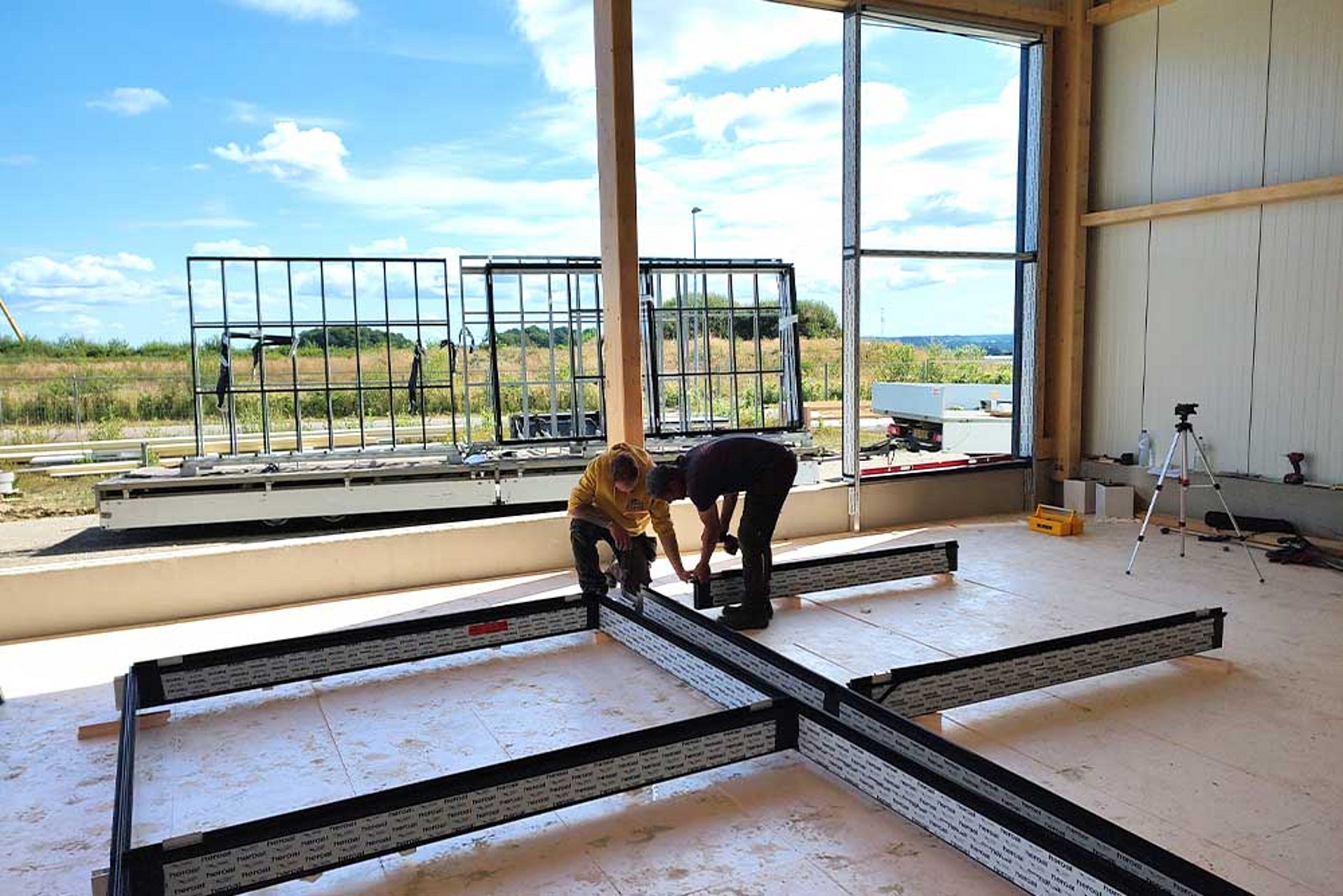

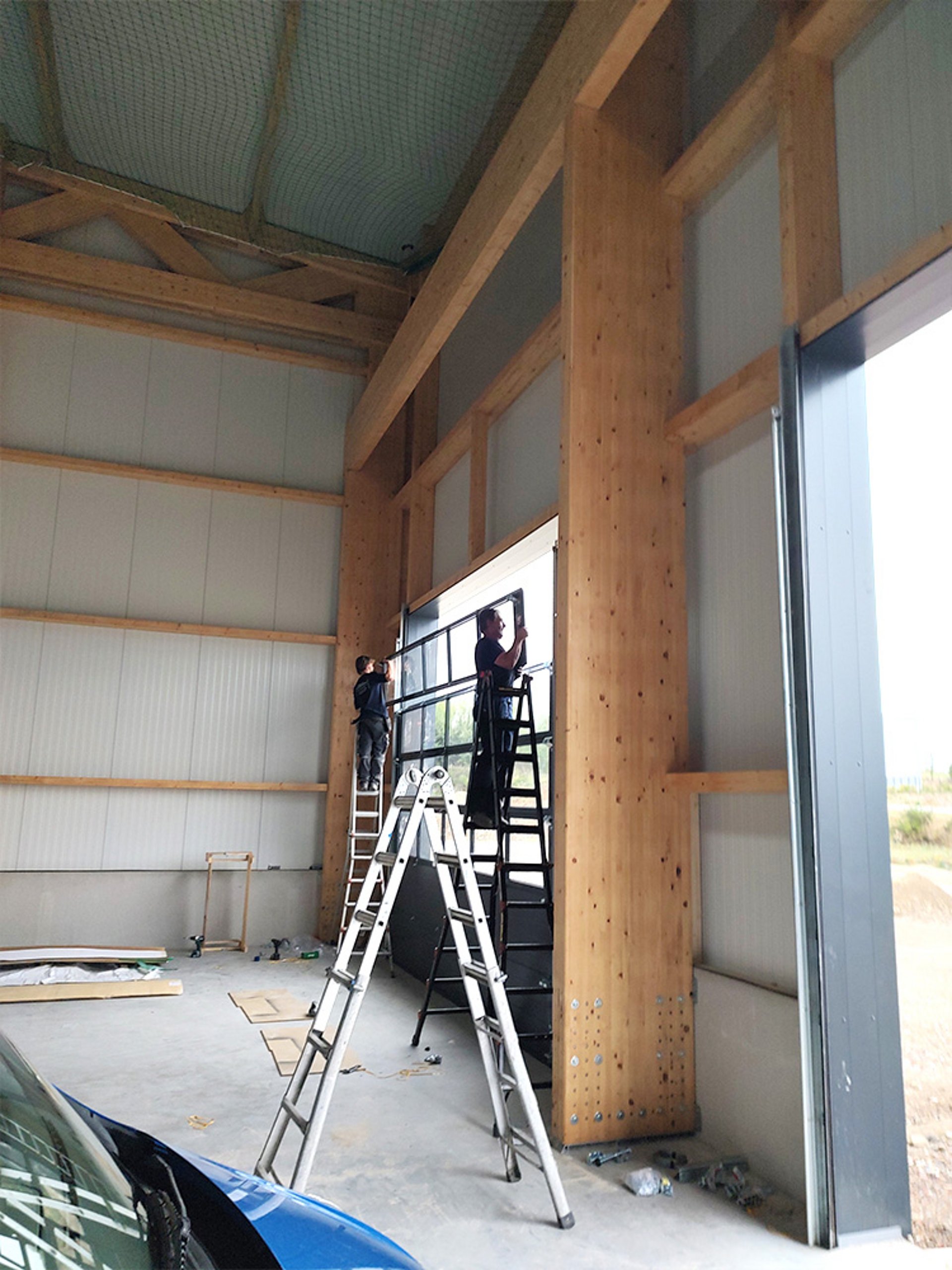

Montage van de glazen gevel - ramen + deuren in de kantoorvleugel, Waterdicht maken van het platte dak boven de showroom + kantoor

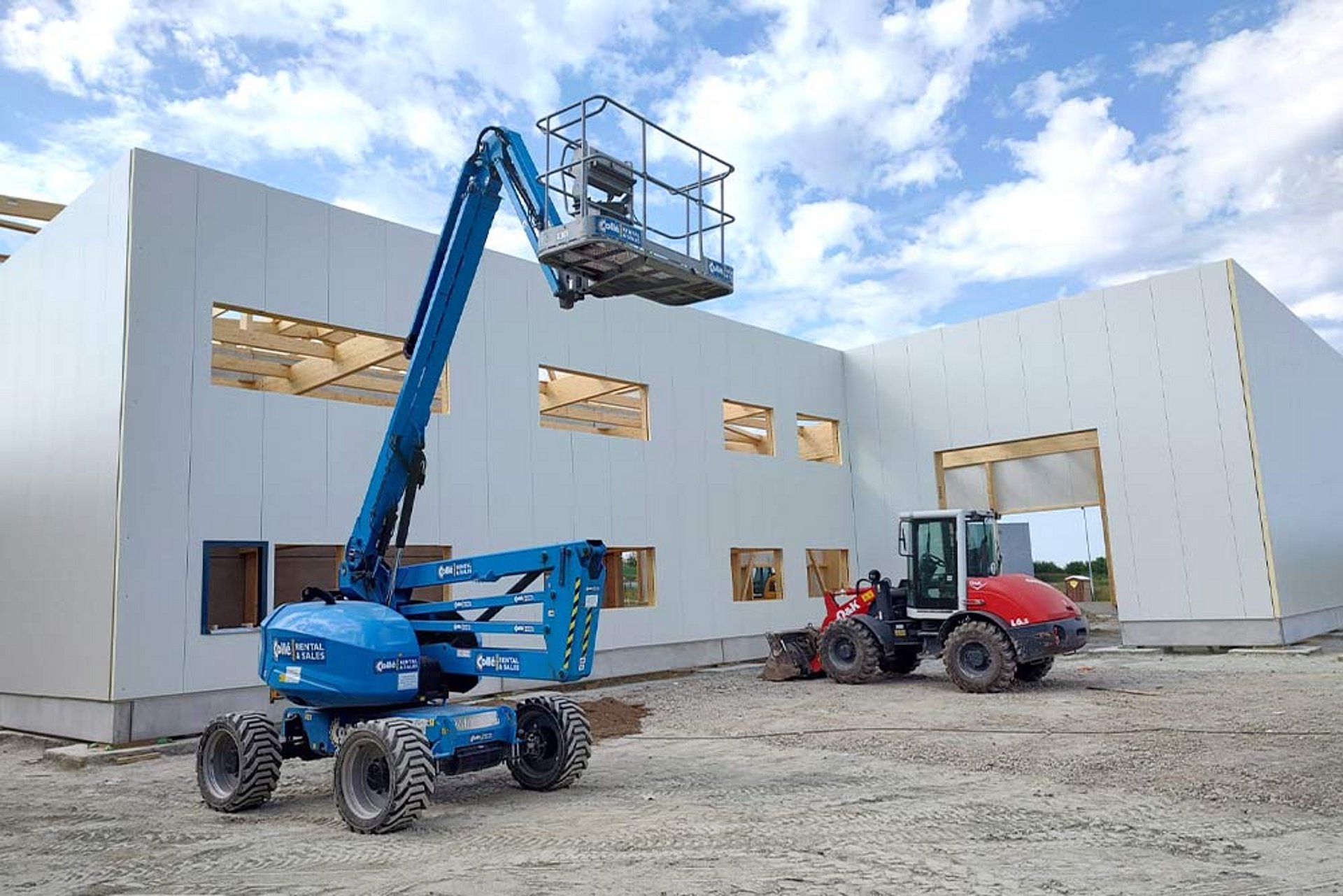

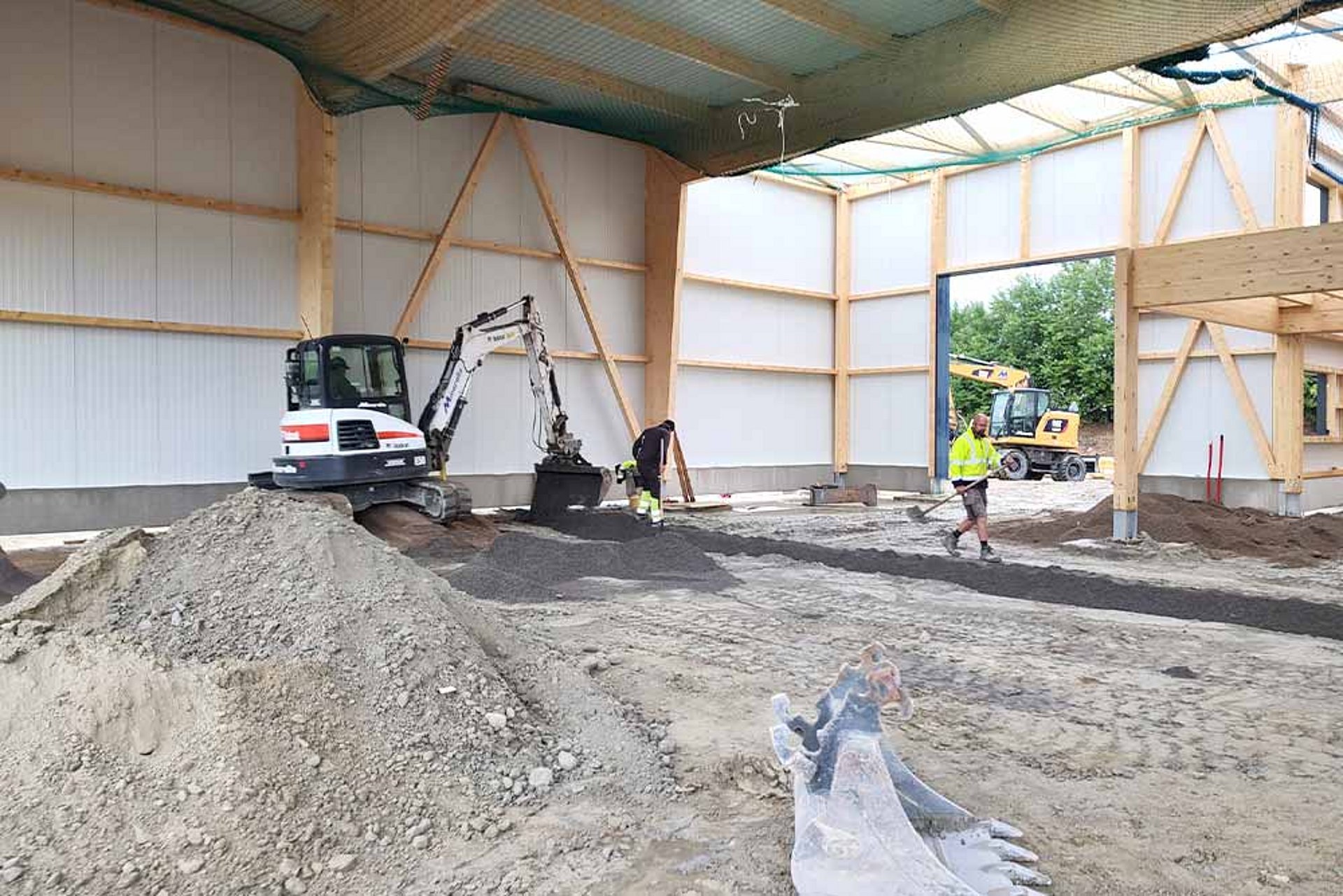

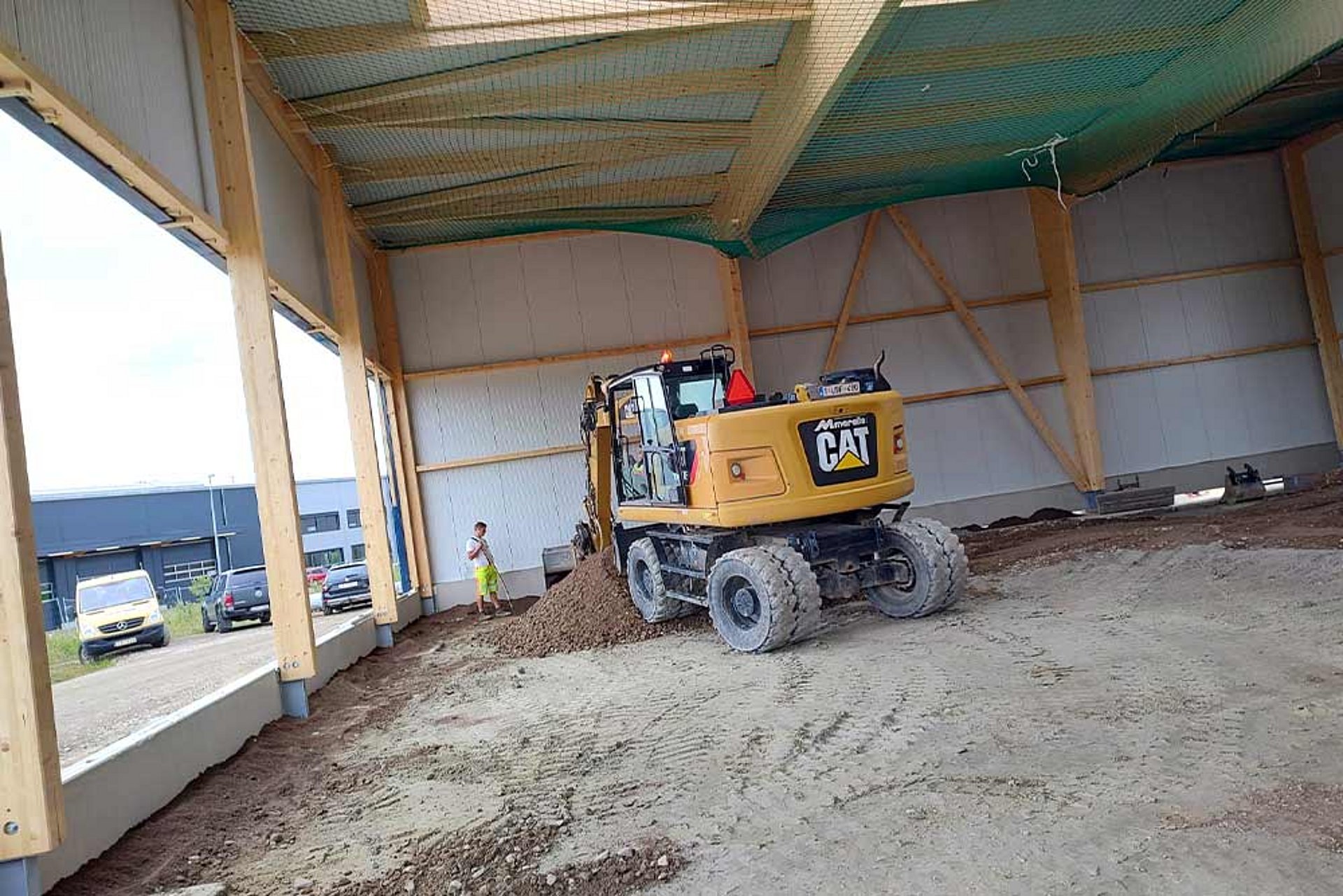

Juni | 2022

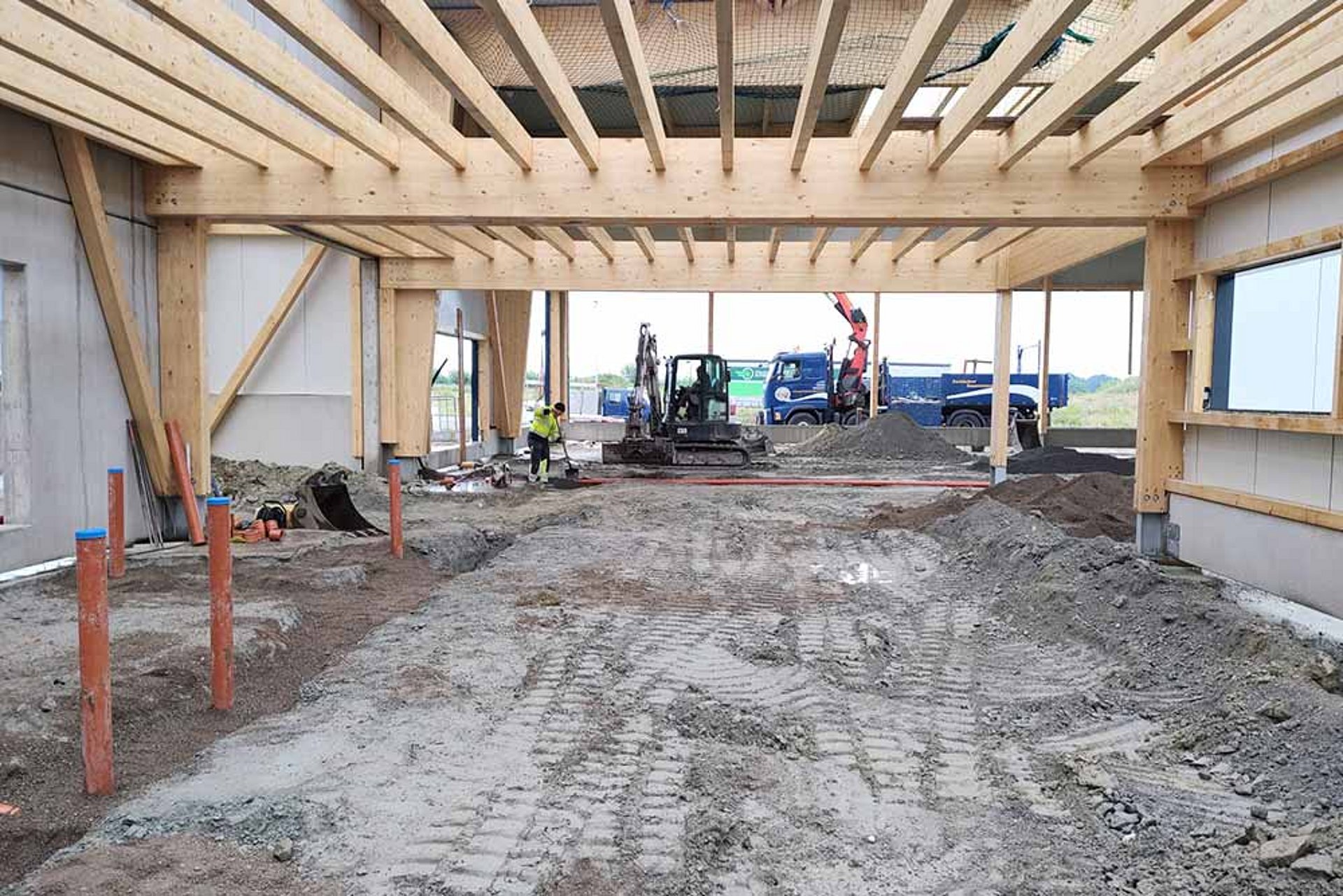

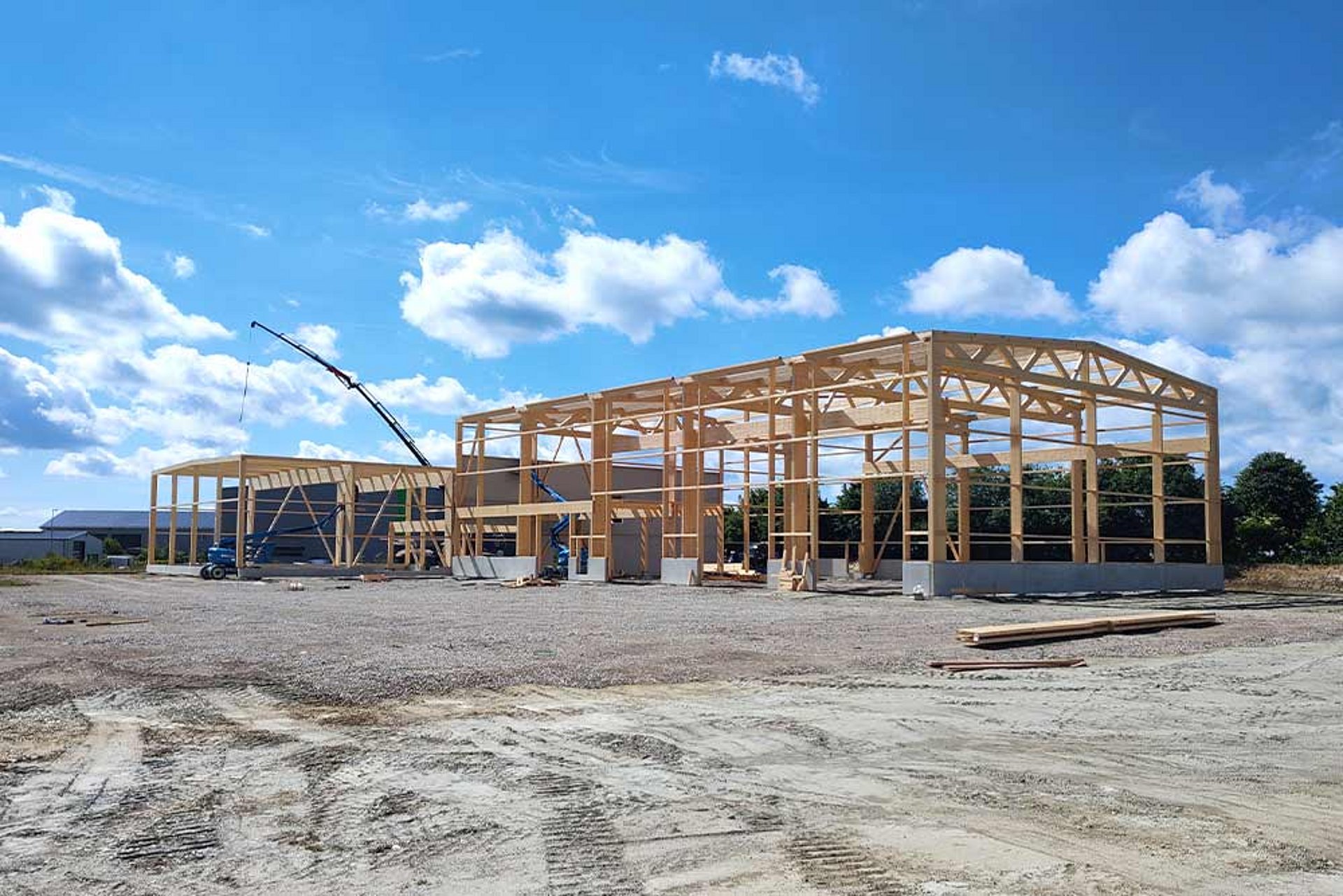

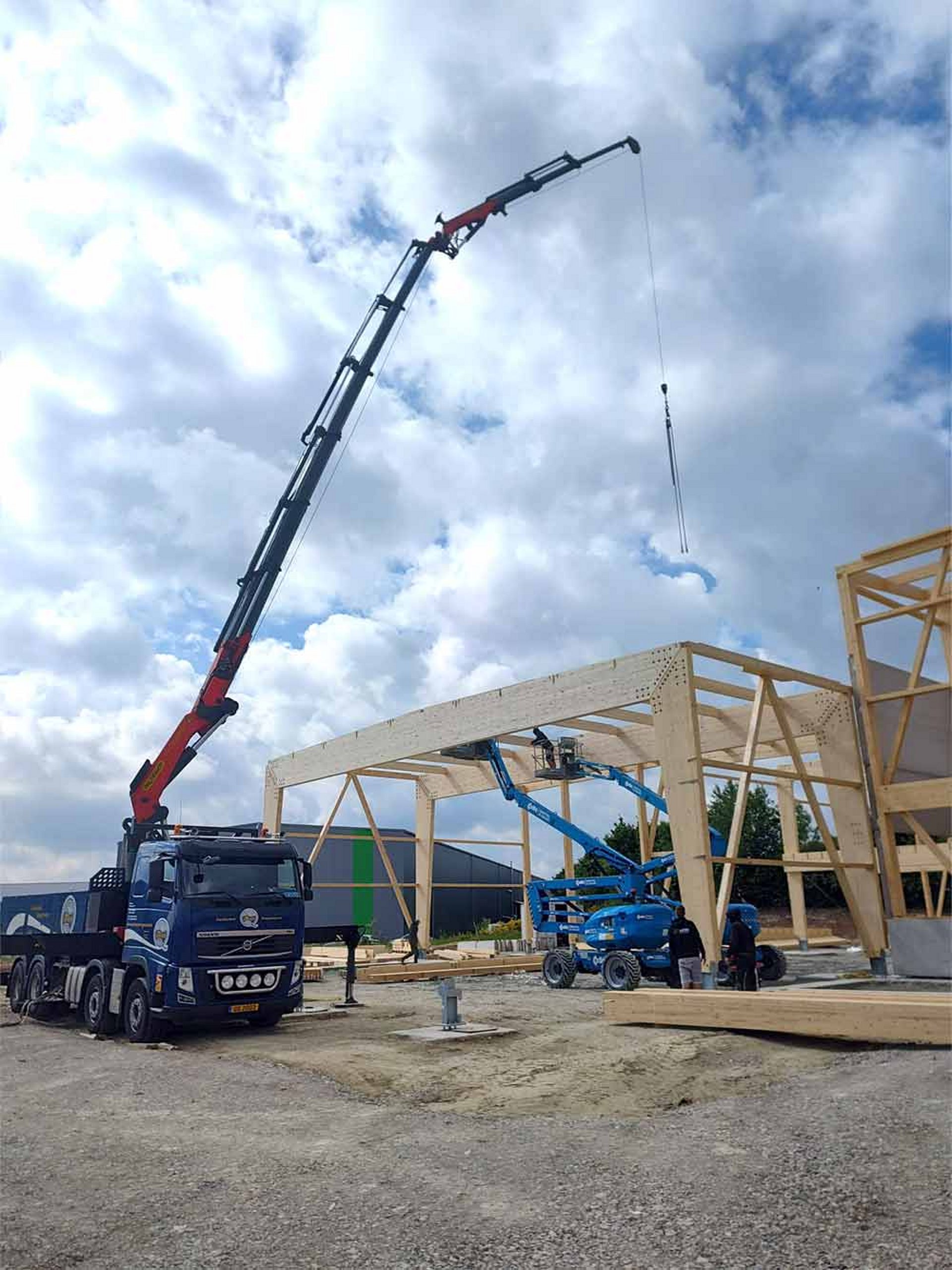

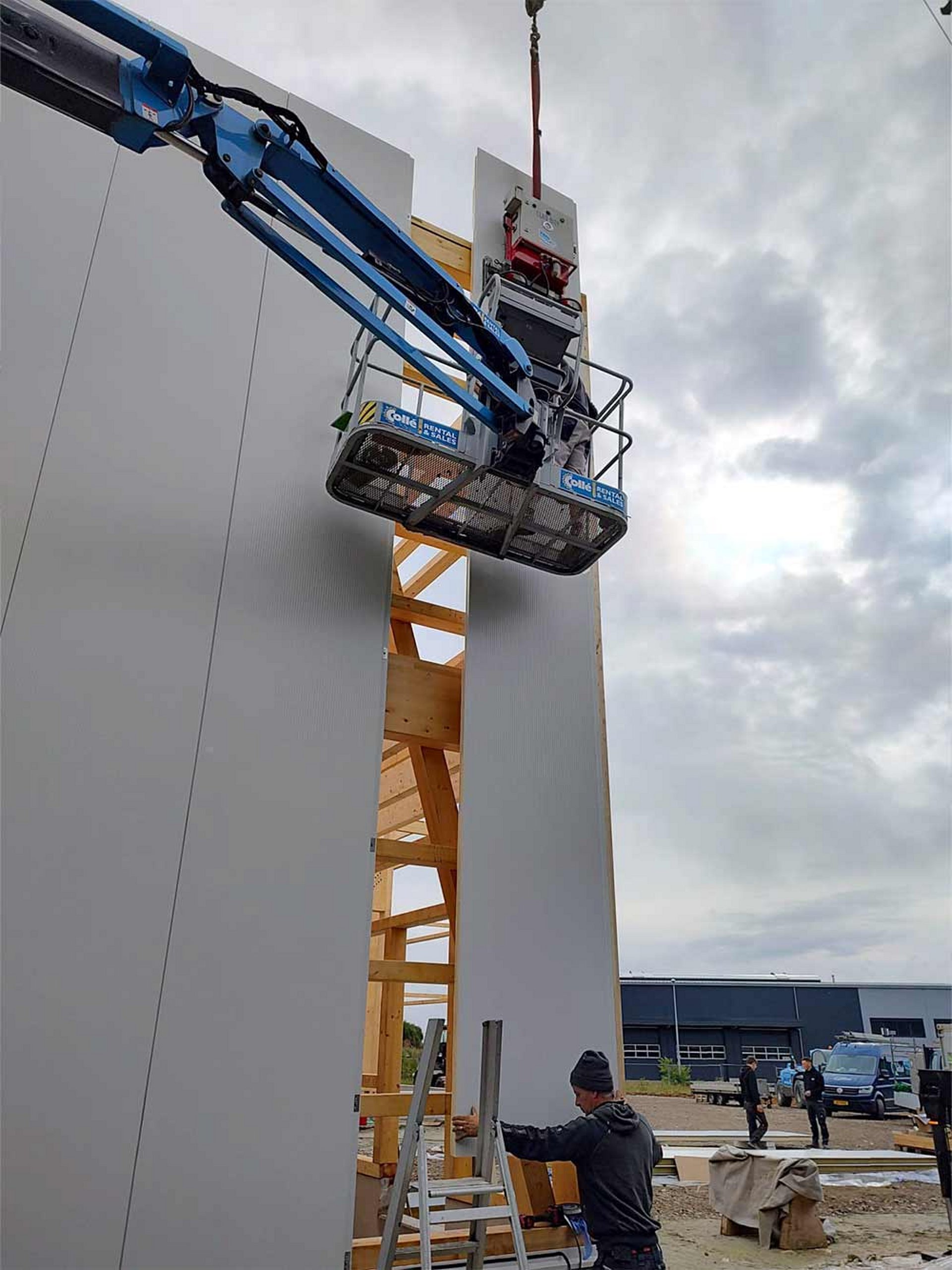

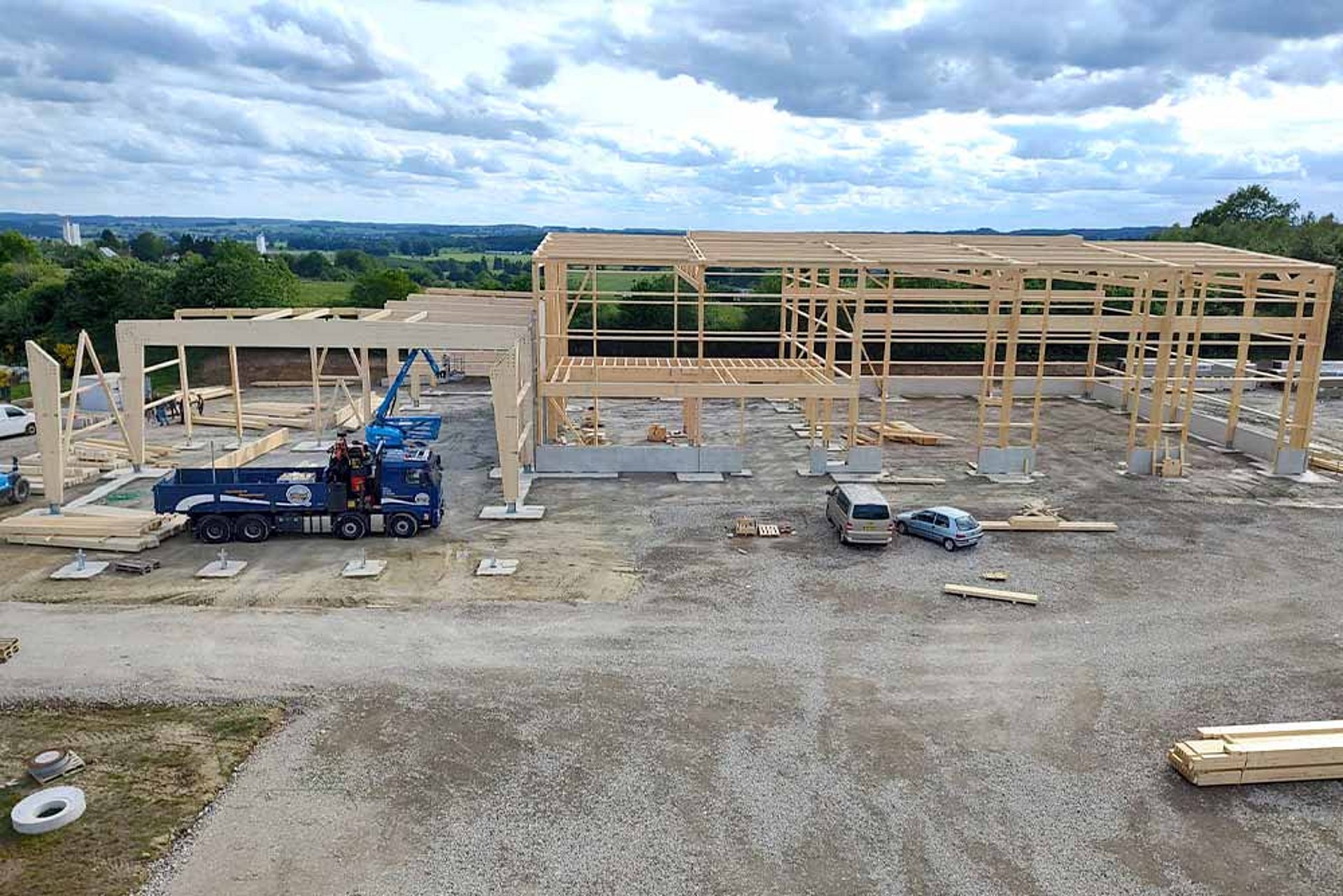

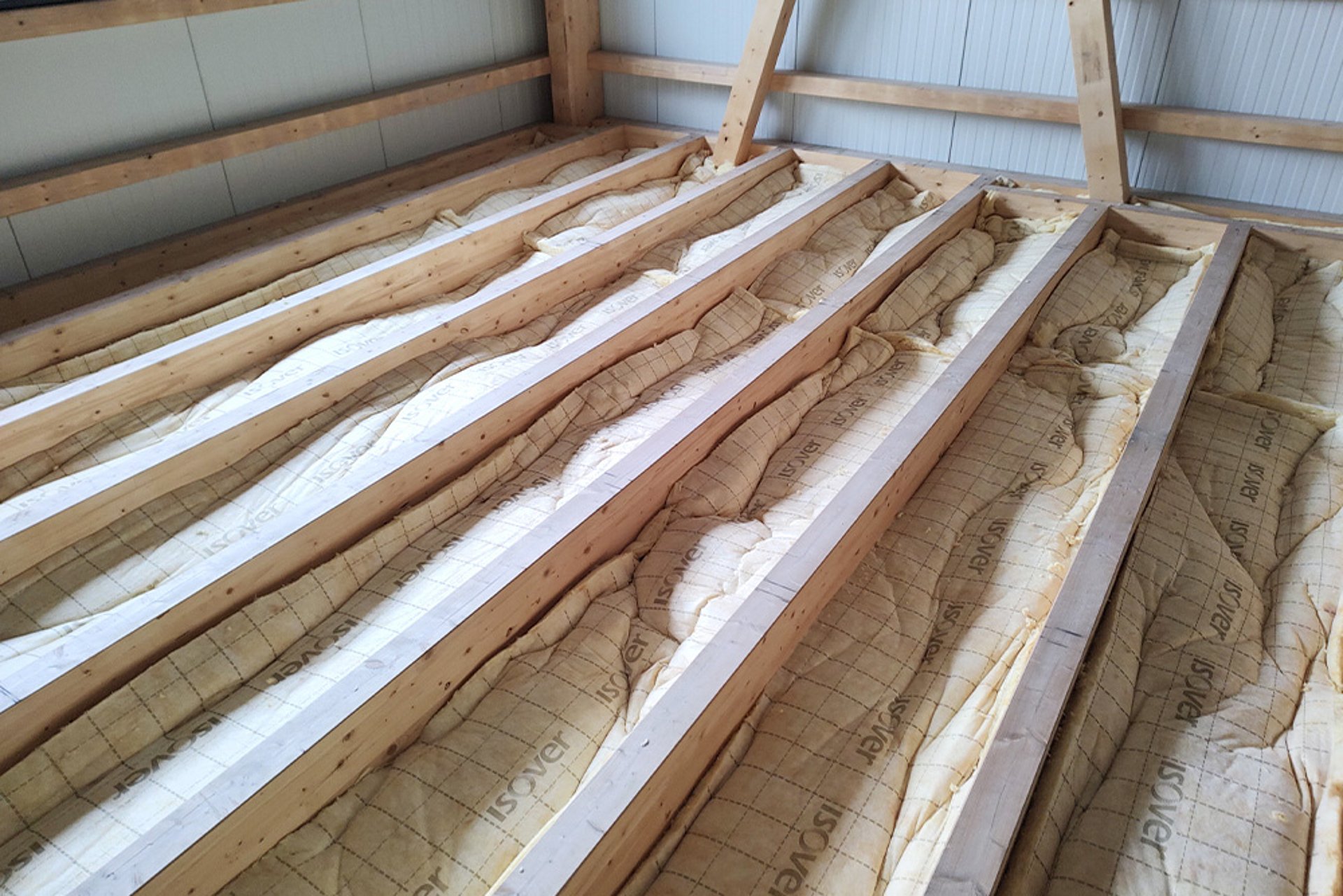

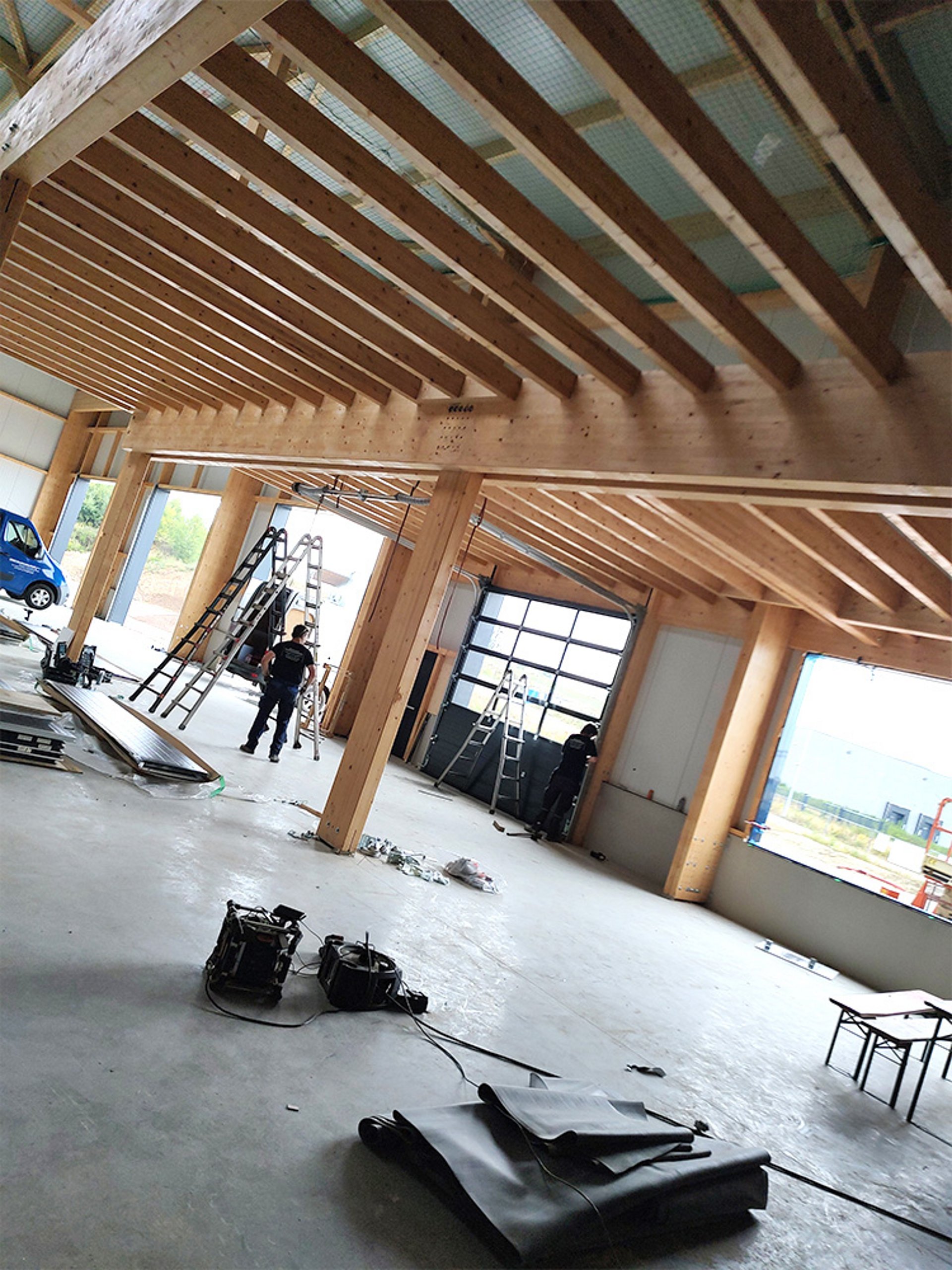

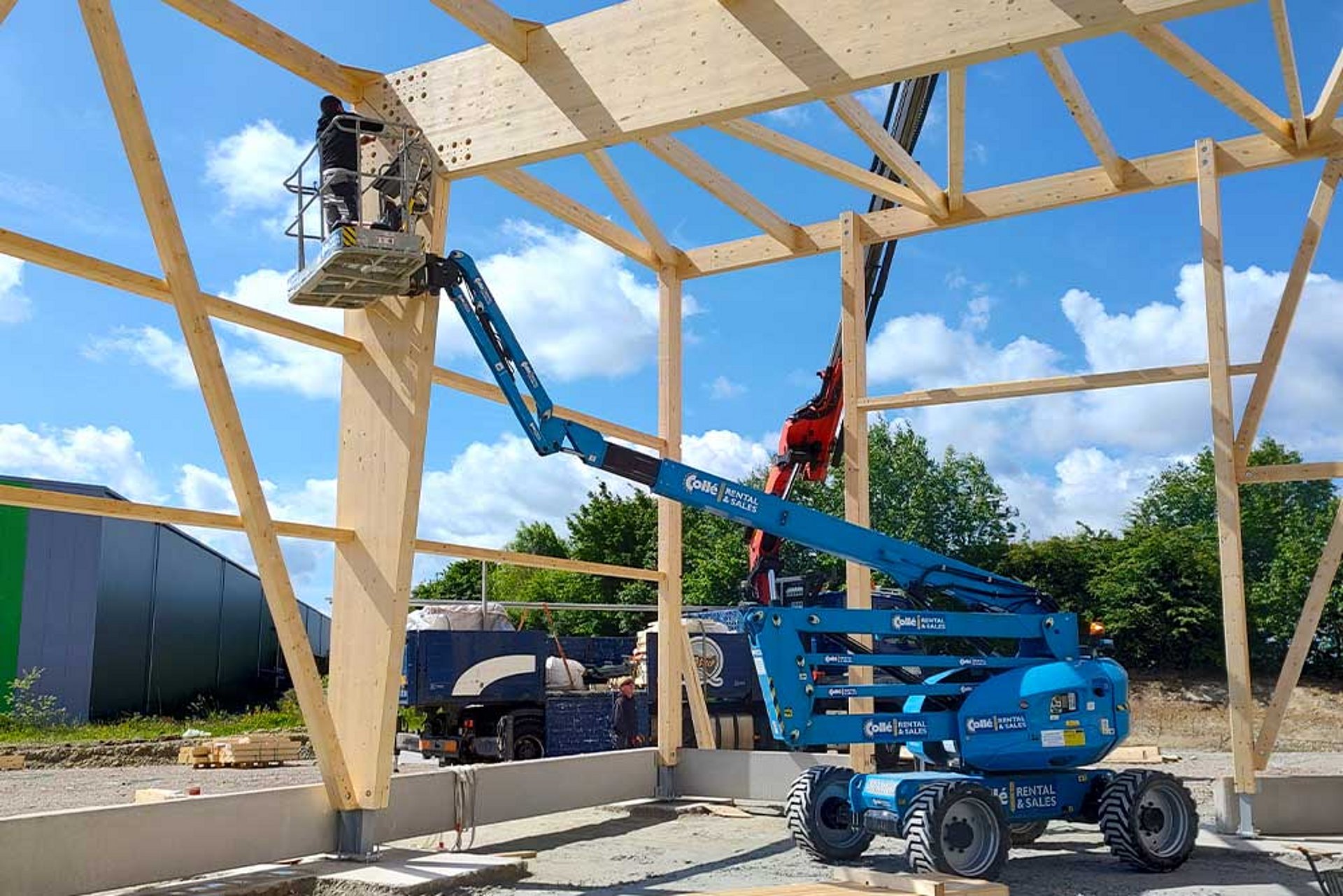

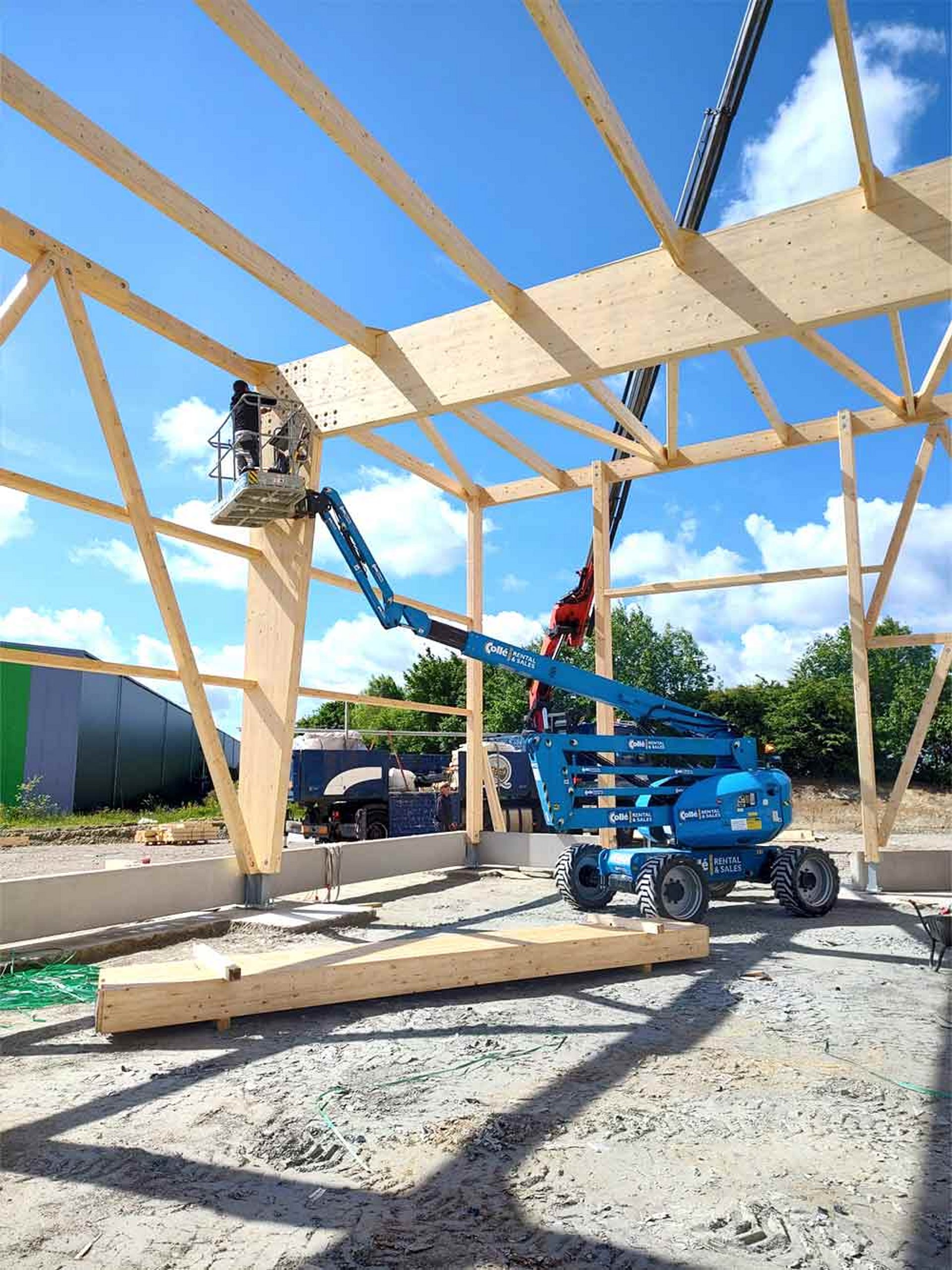

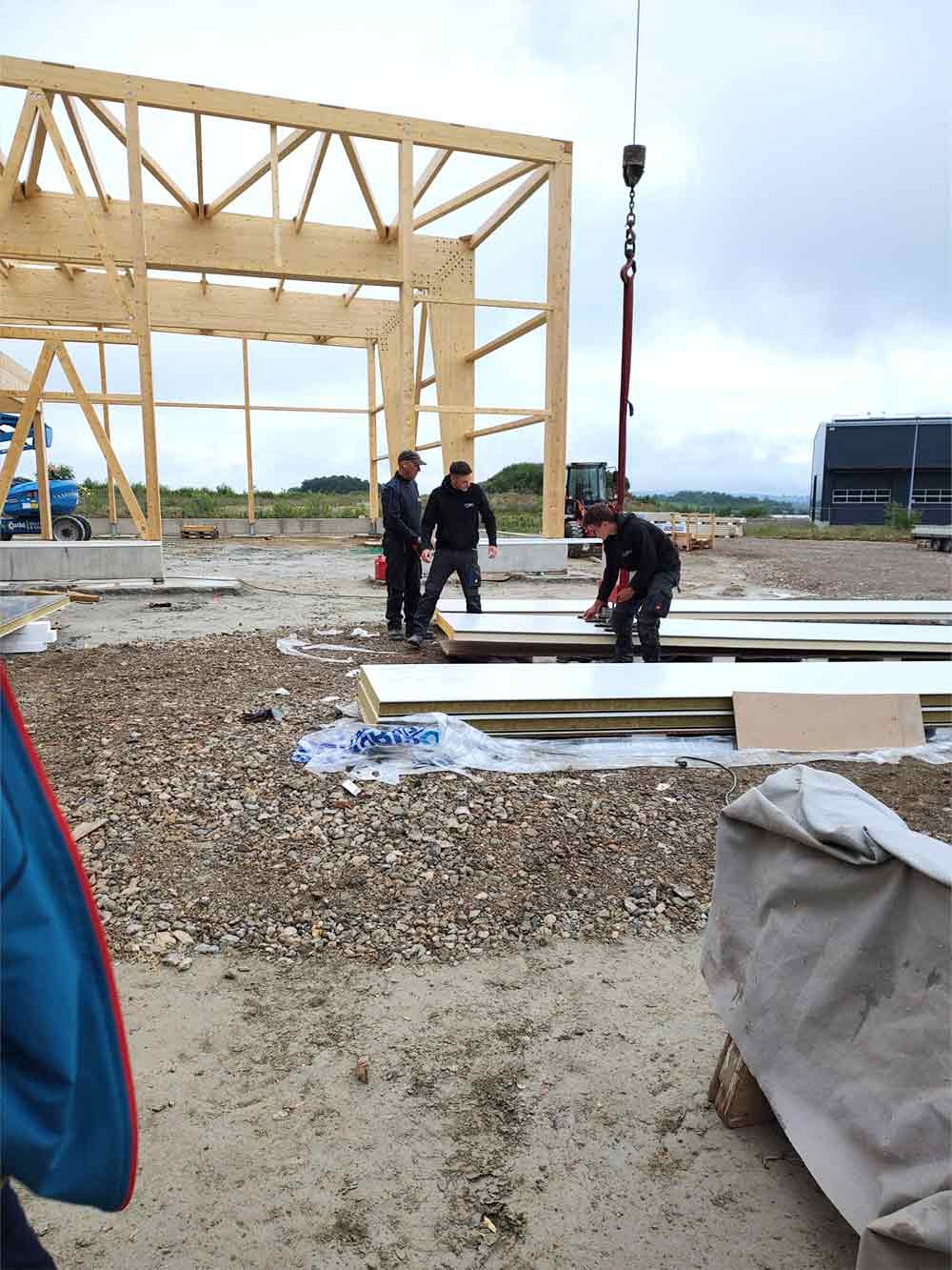

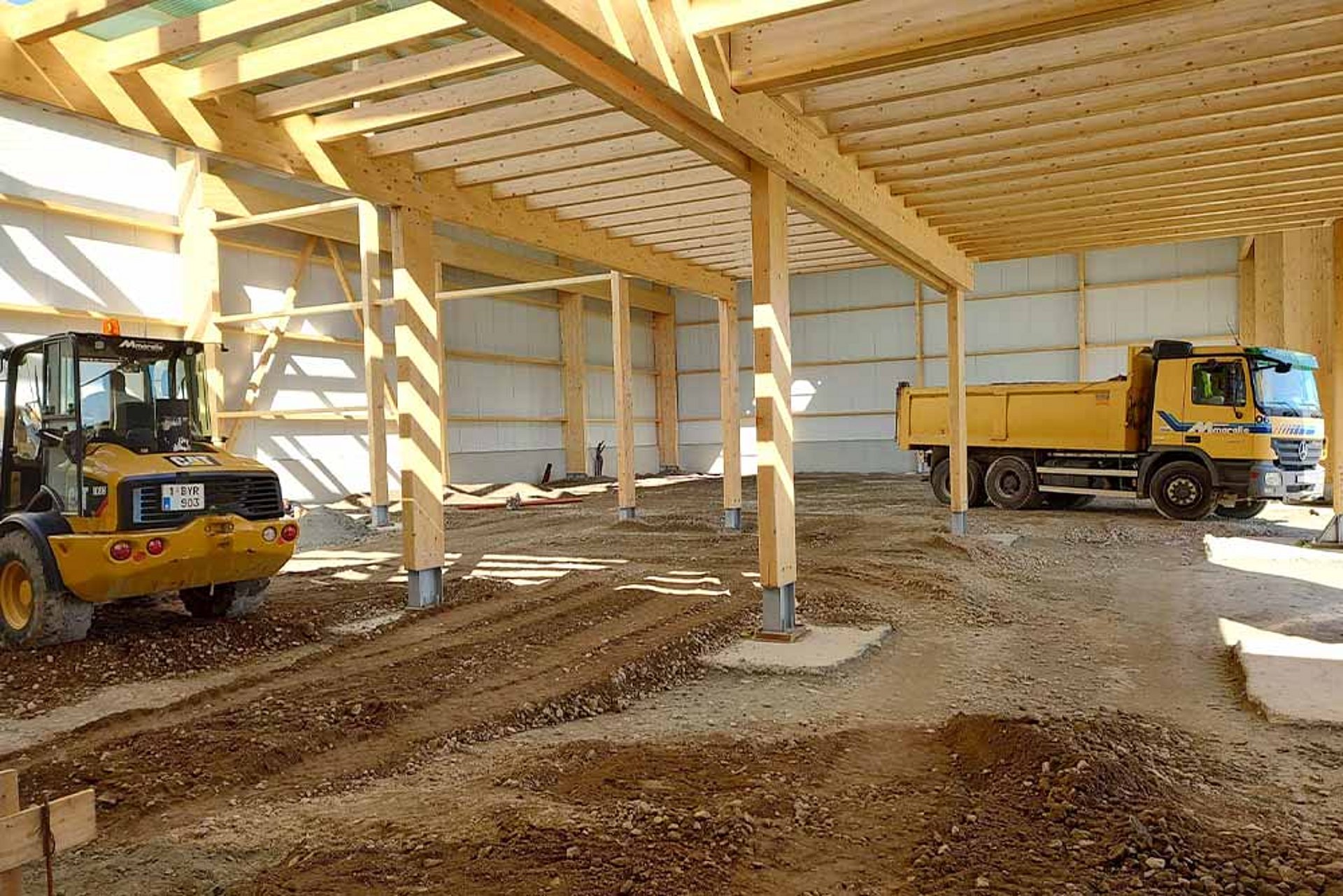

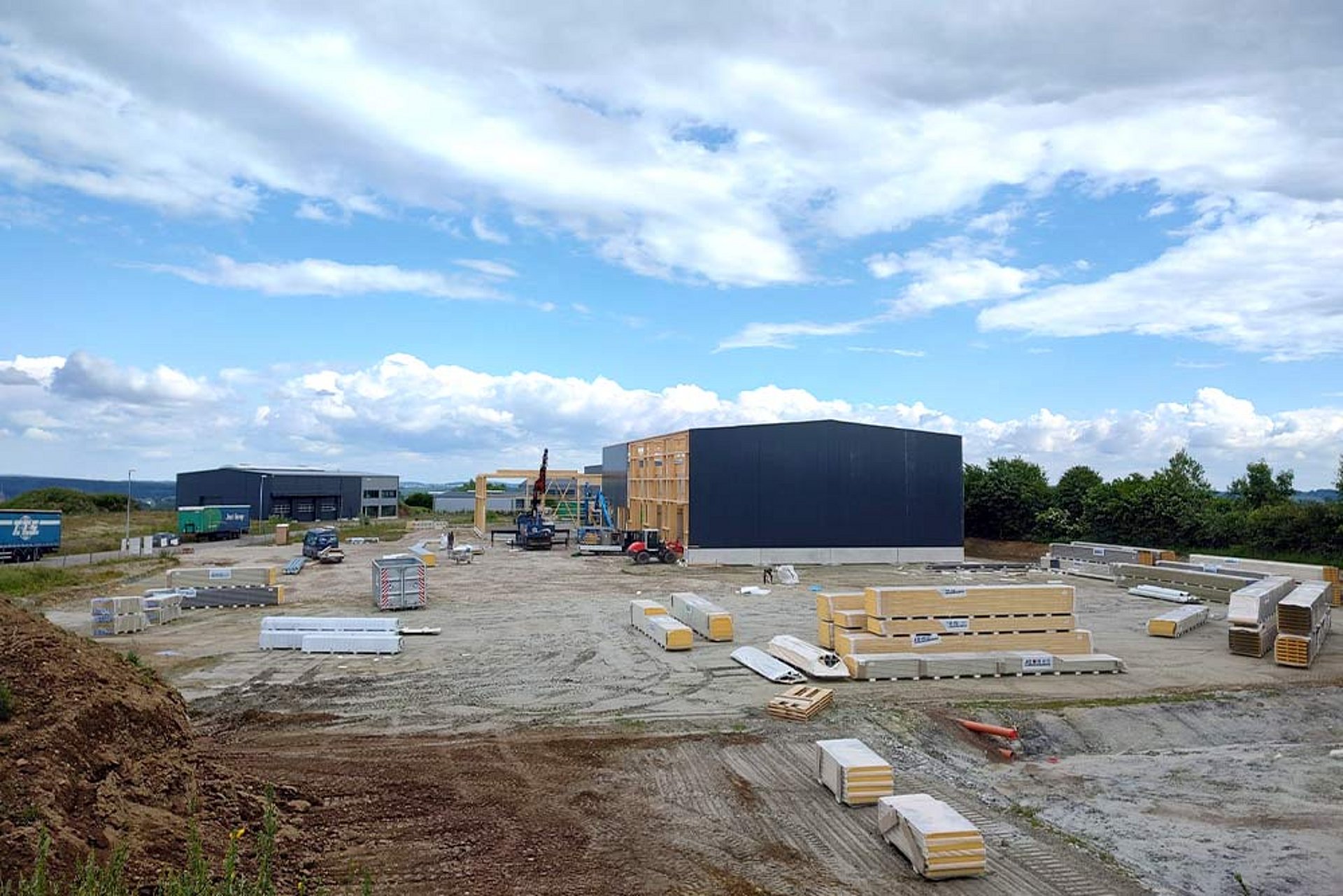

Voltooiing van de houten structuur

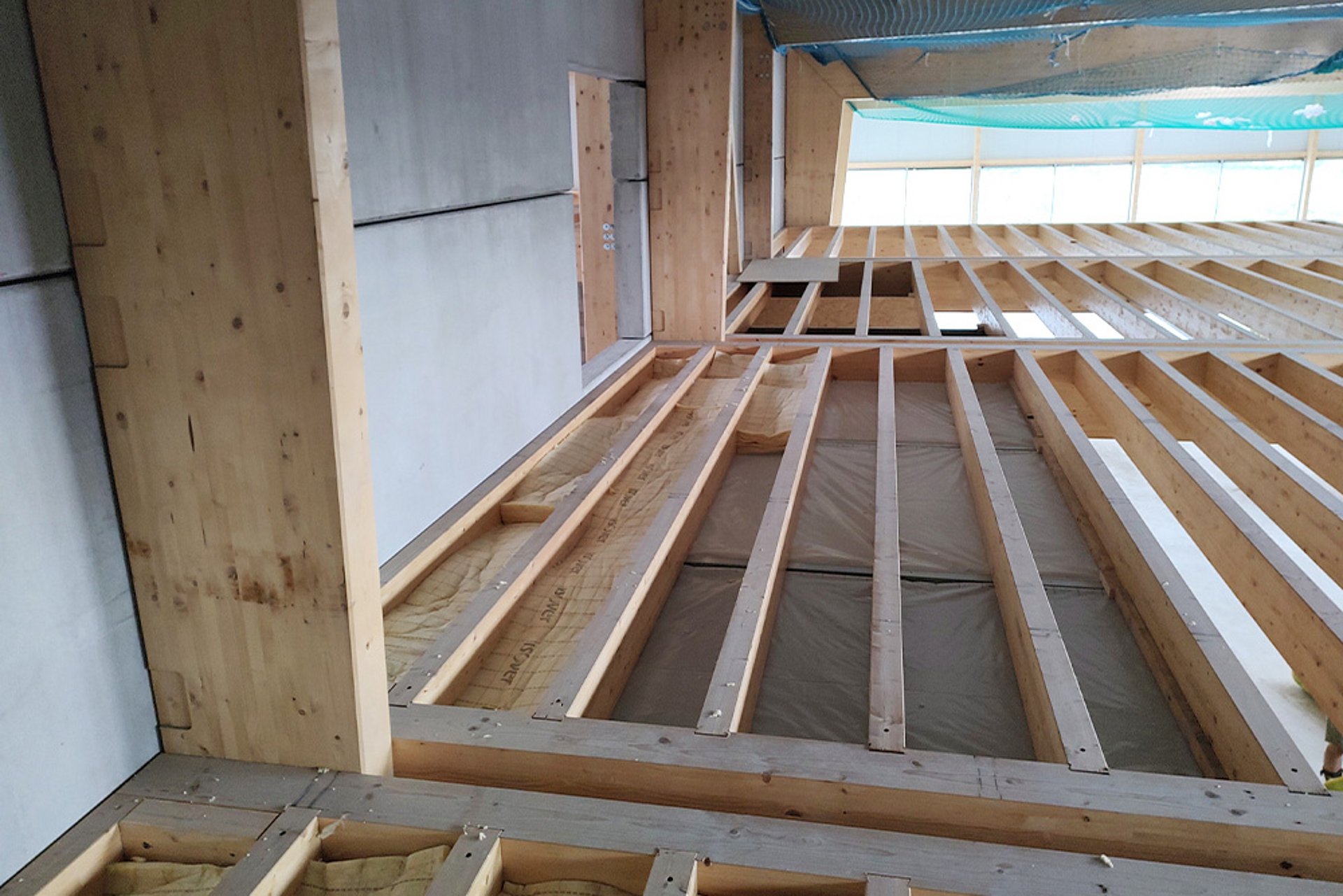

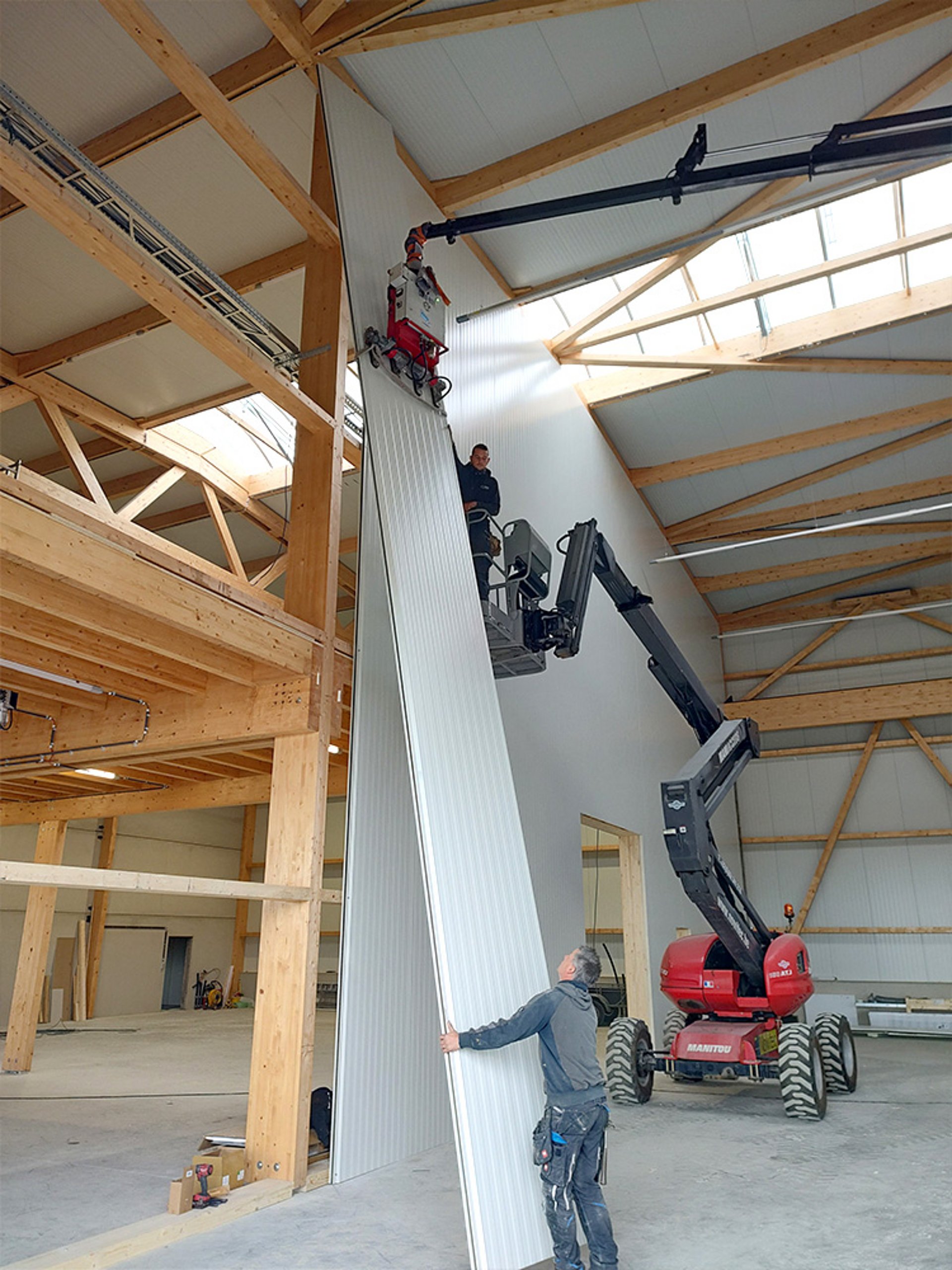

Montage van de wandpanelen
Leggen van de leidingen en voorbereiding van de betonnen oppervlakken in de binnenruimten

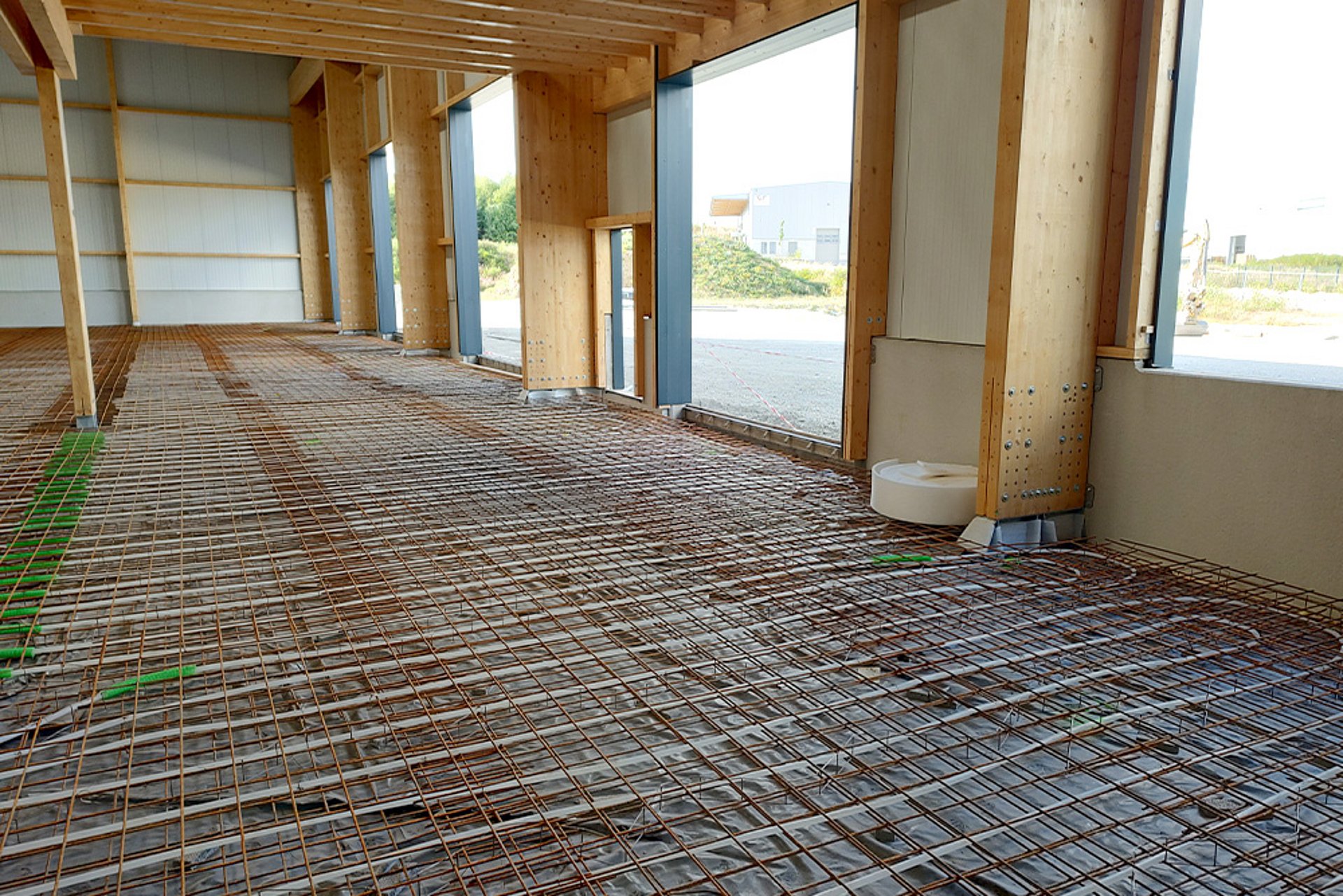

Installatie van de ijzeren matten in het kantoor

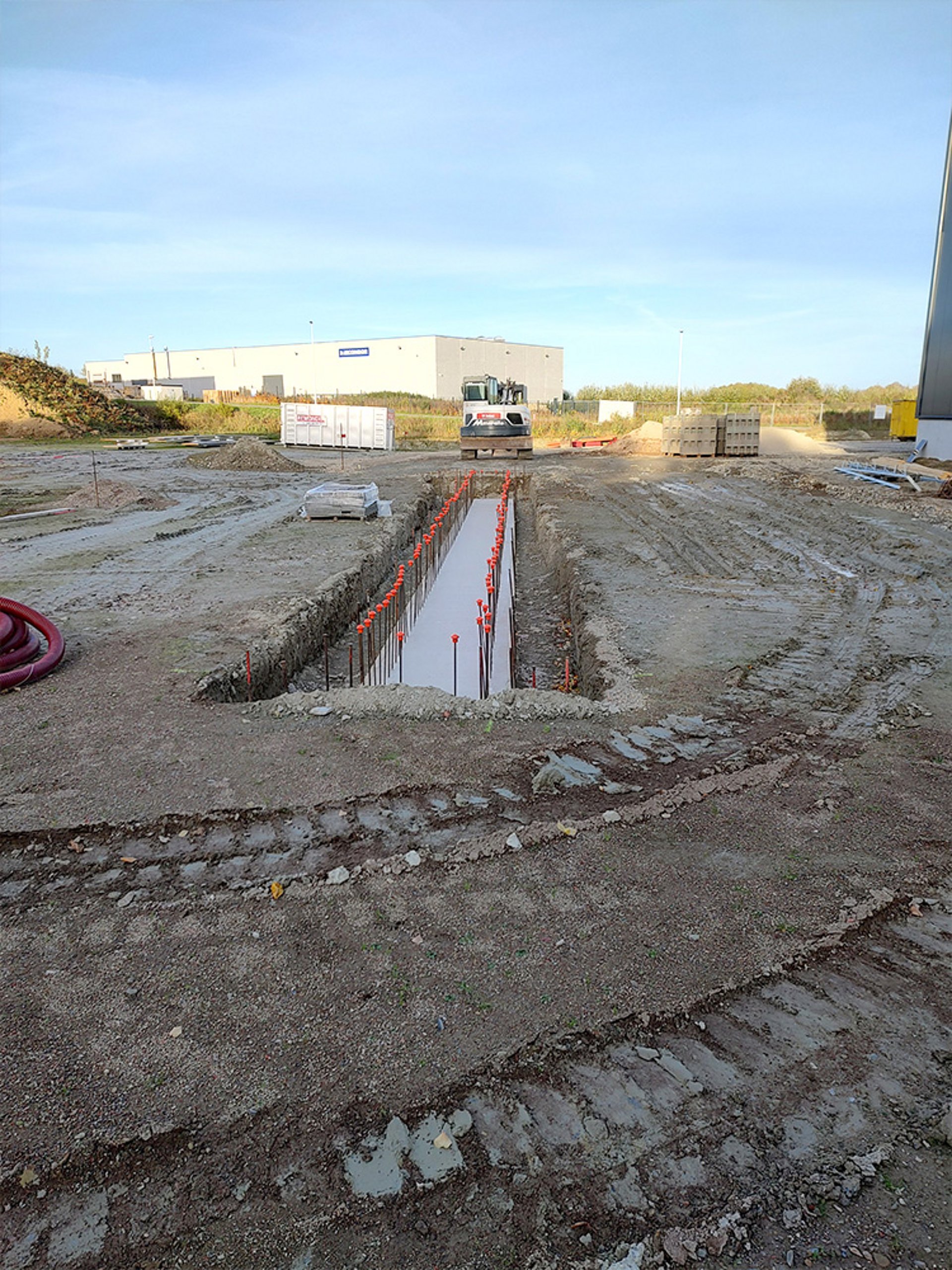

Mei | 2022

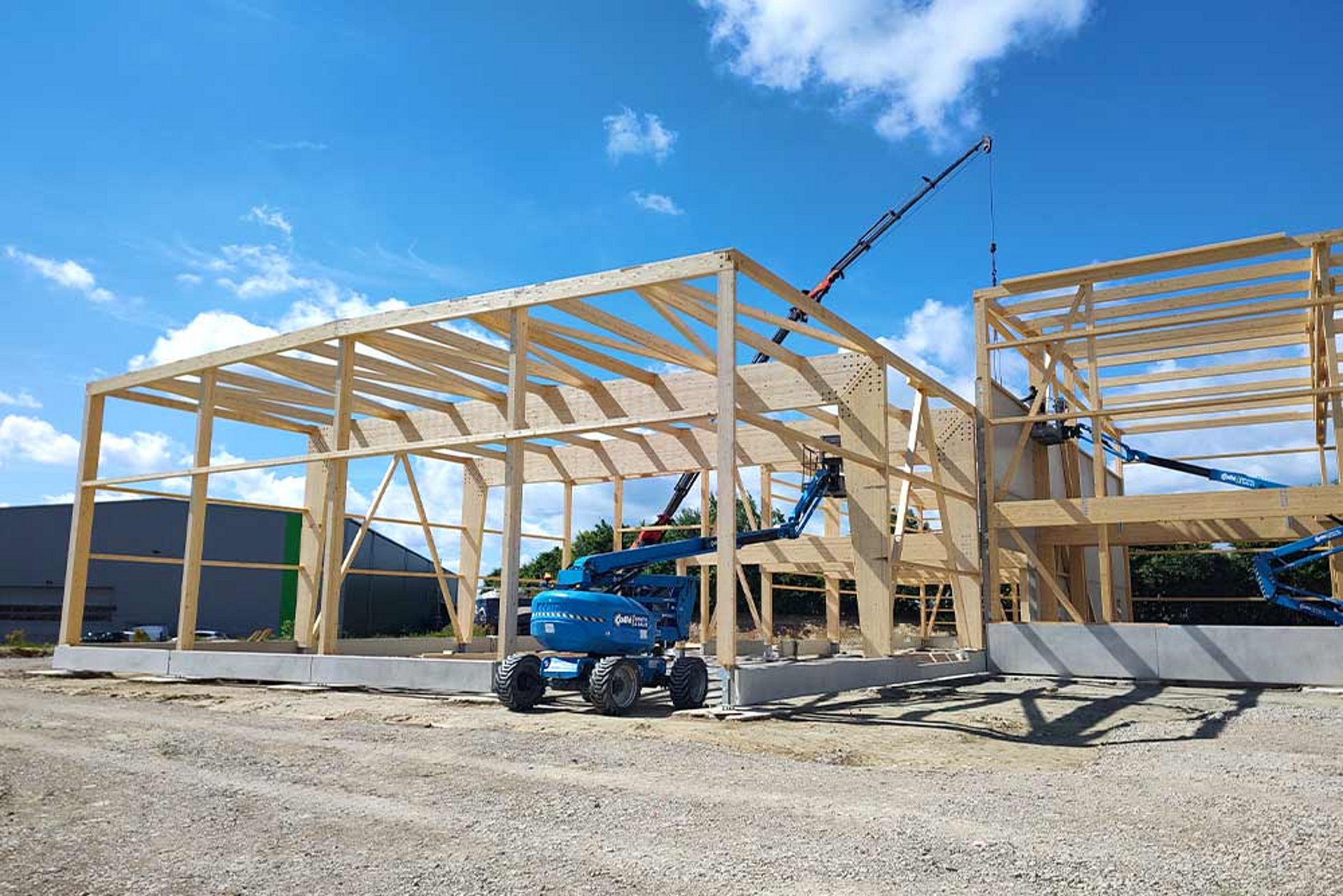

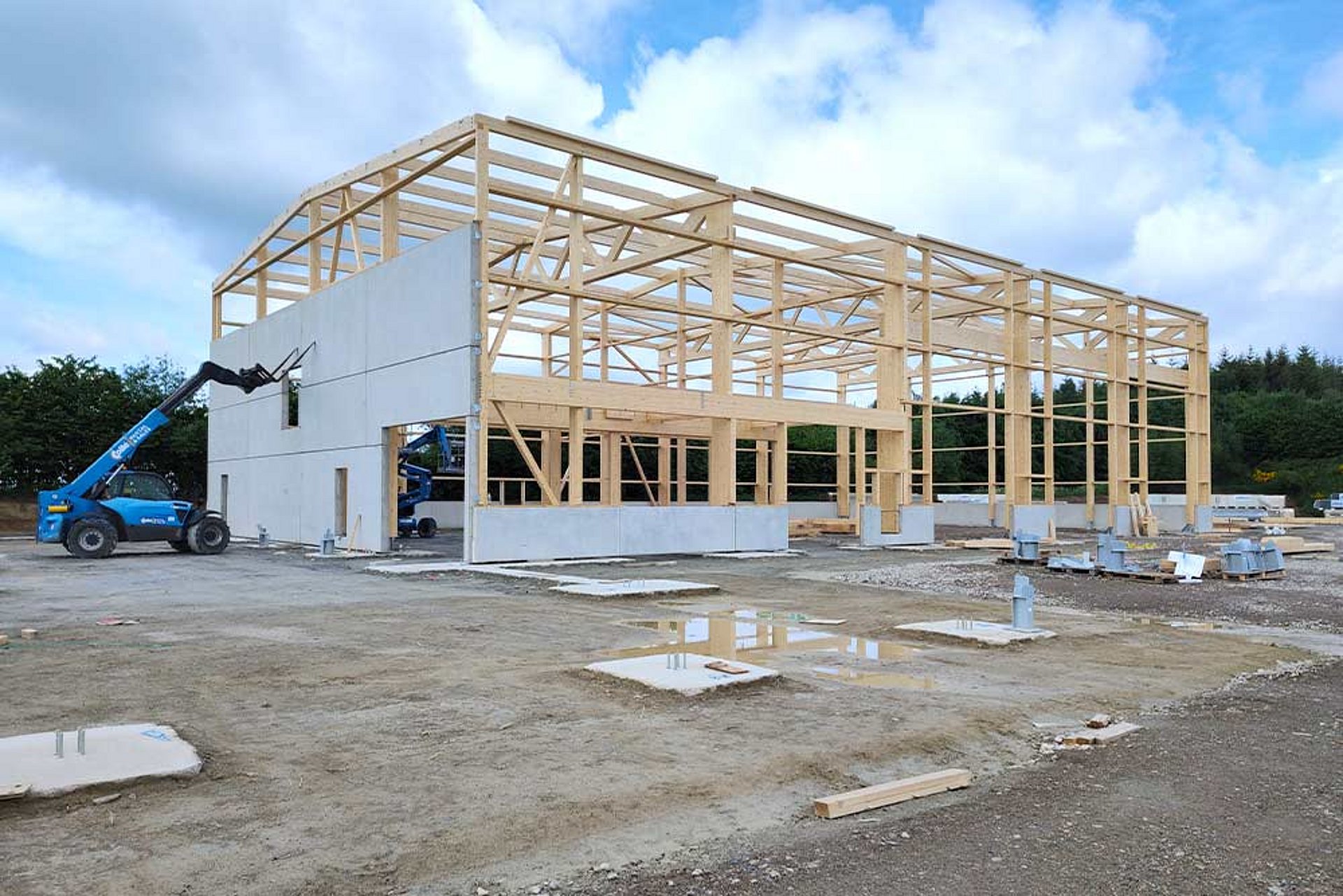

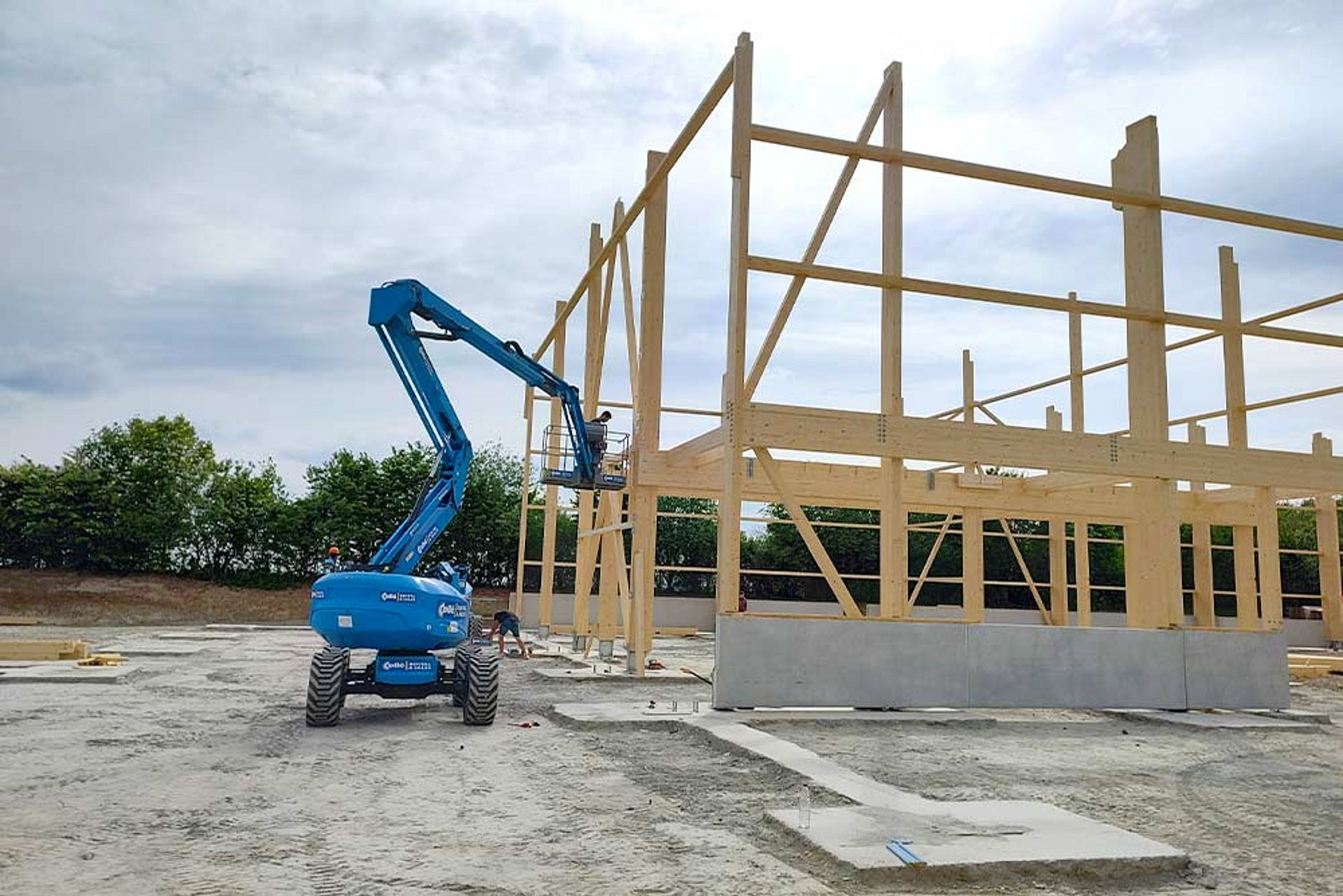

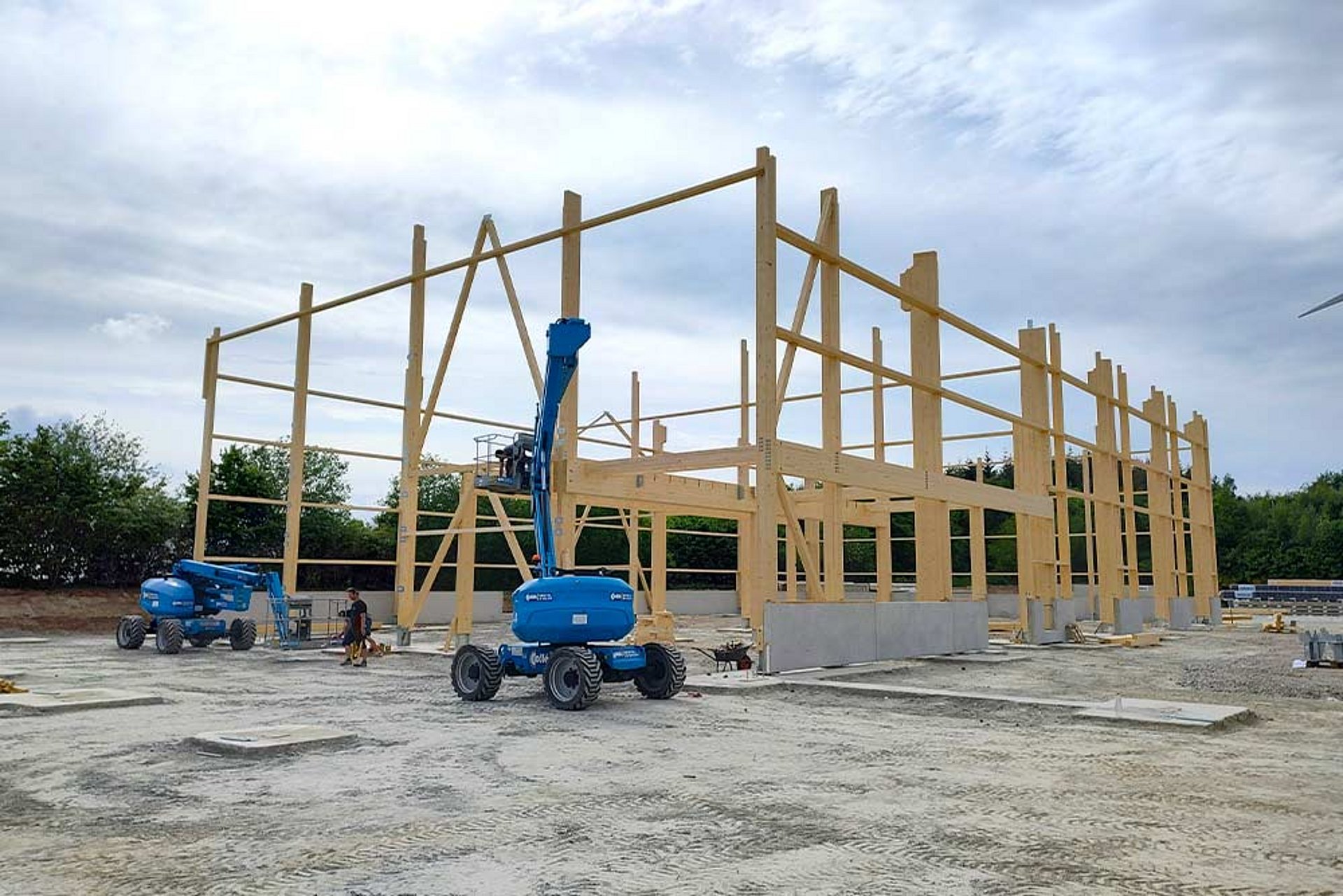

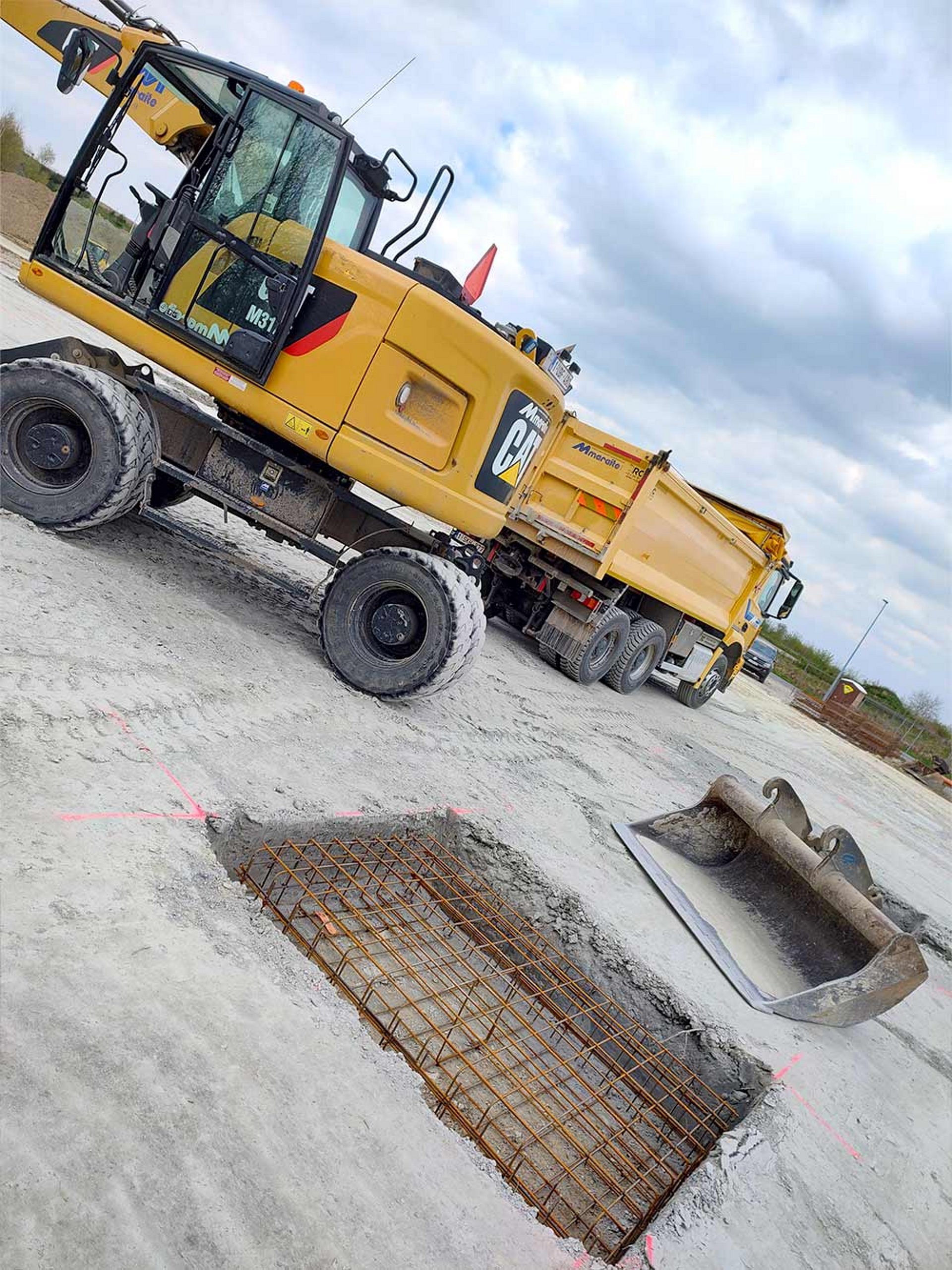

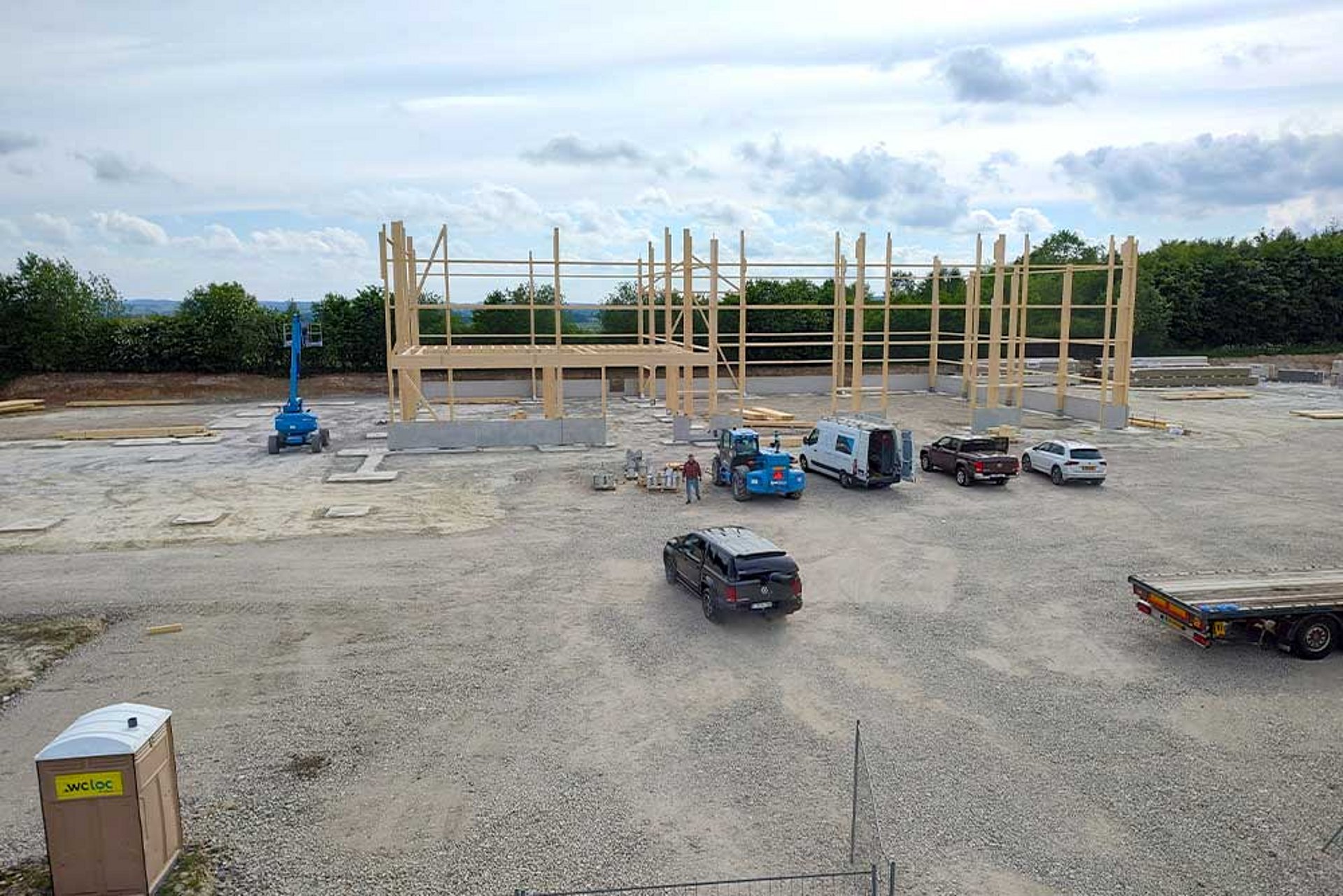

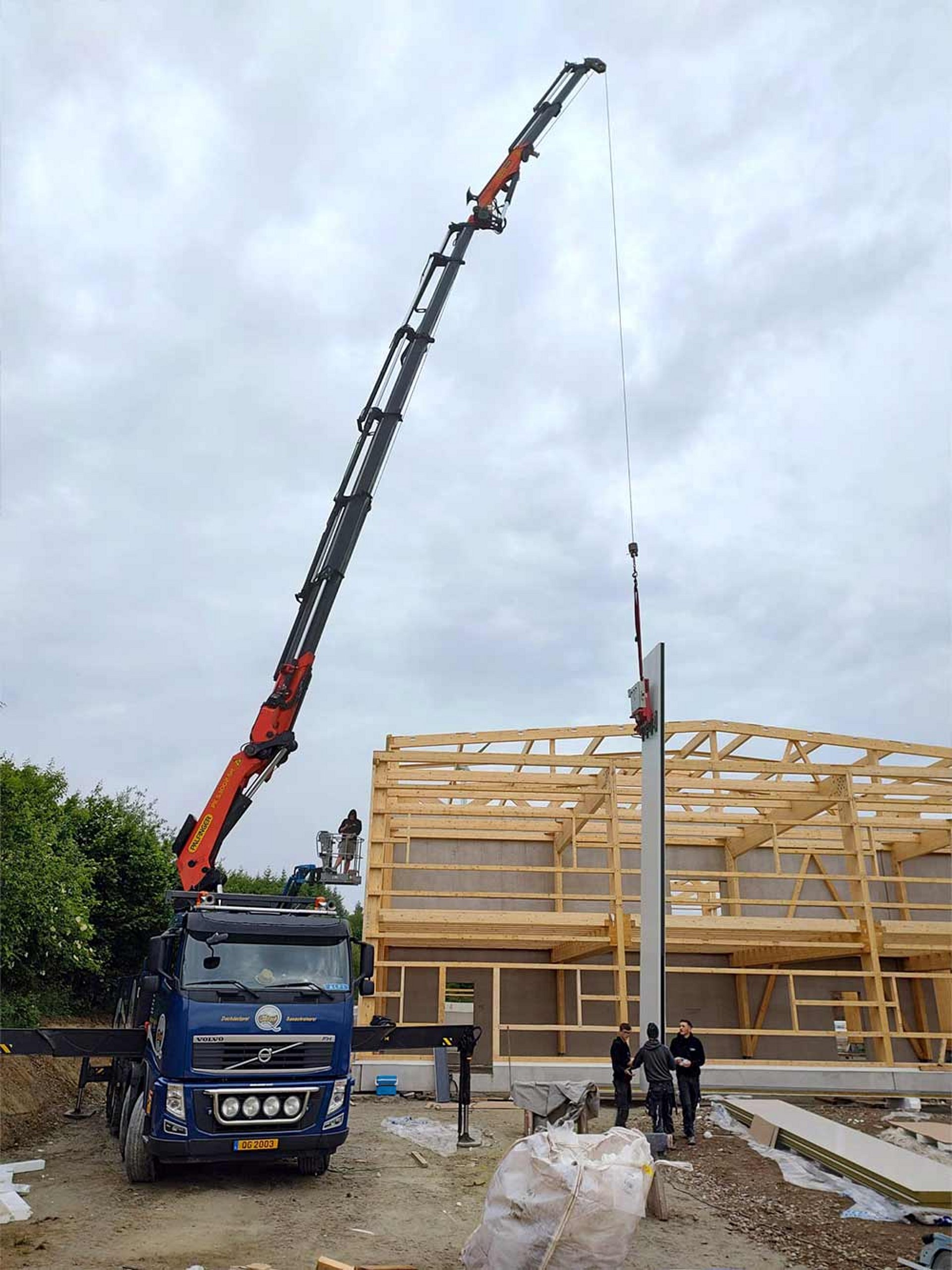

Bouw van de puntfunderingen, optrekken van het geraamte van de hal, montage van de brandmuur

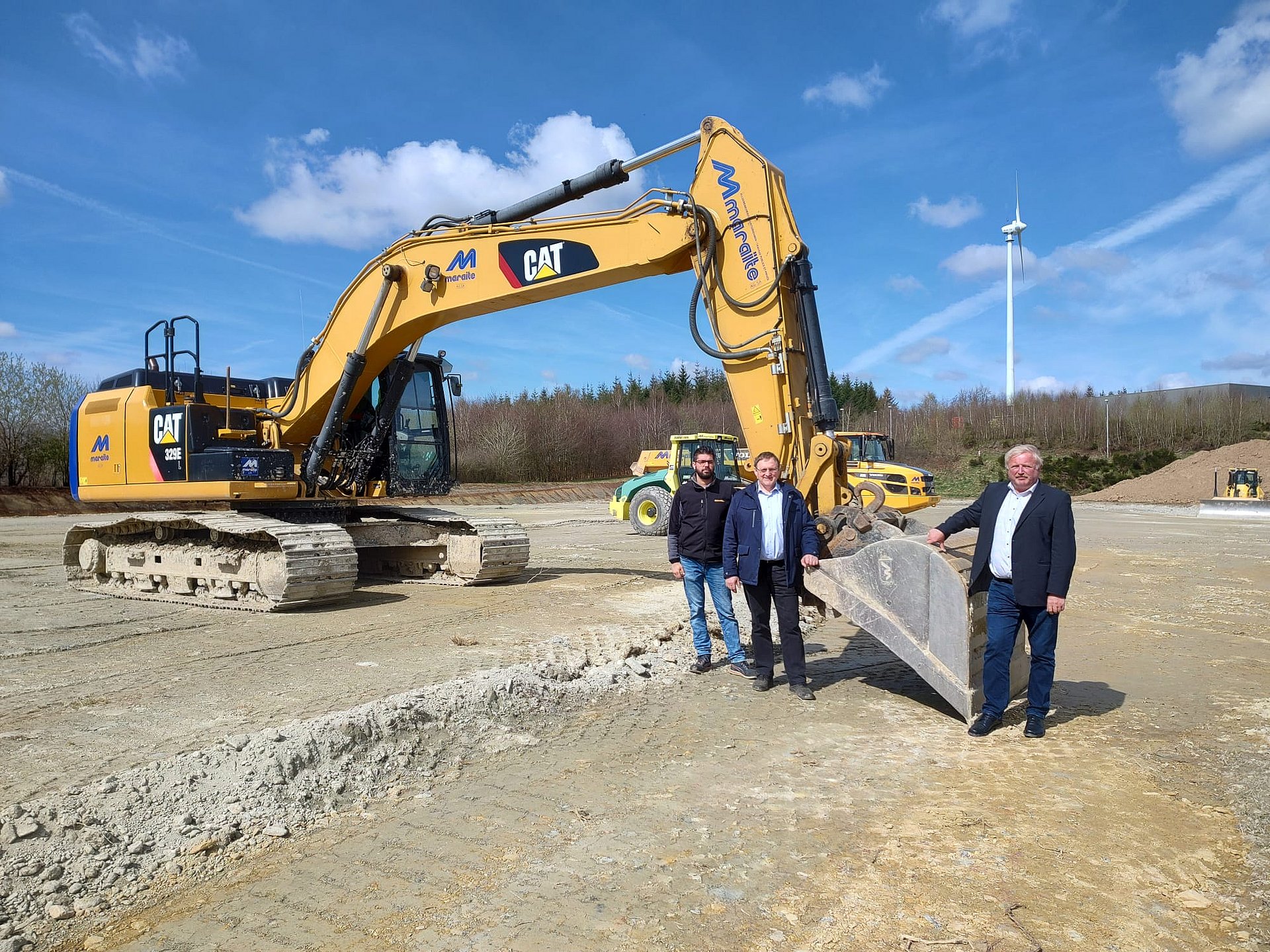

April | 2022

Begin april zijn de eerste bouwwerkzaamheden begonnen. Herbert Göweil heeft ons bezocht, om samen met Josef Goffinet en Nicolas Krämer de foto's te nemen voor de officiële start van de bouw.

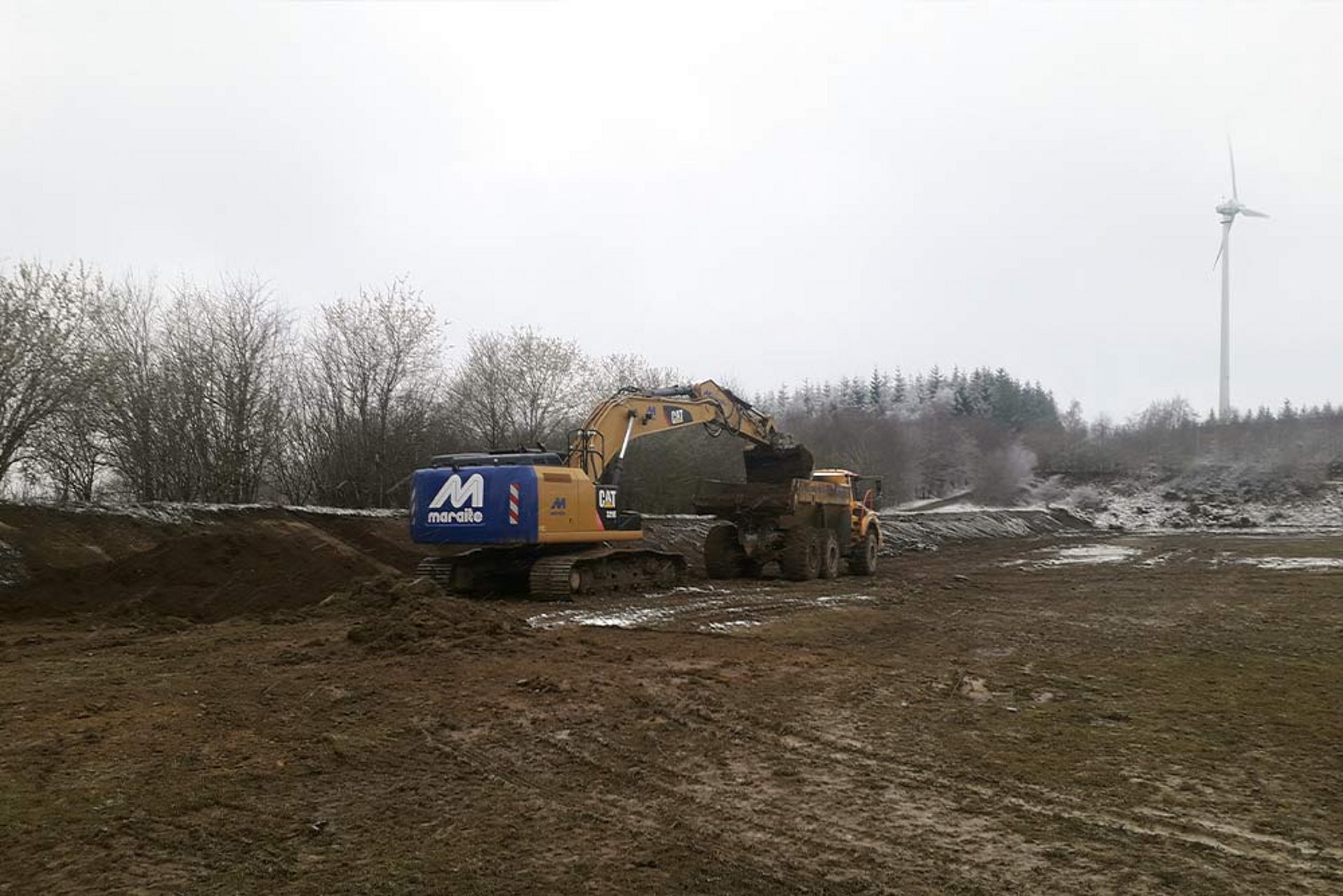

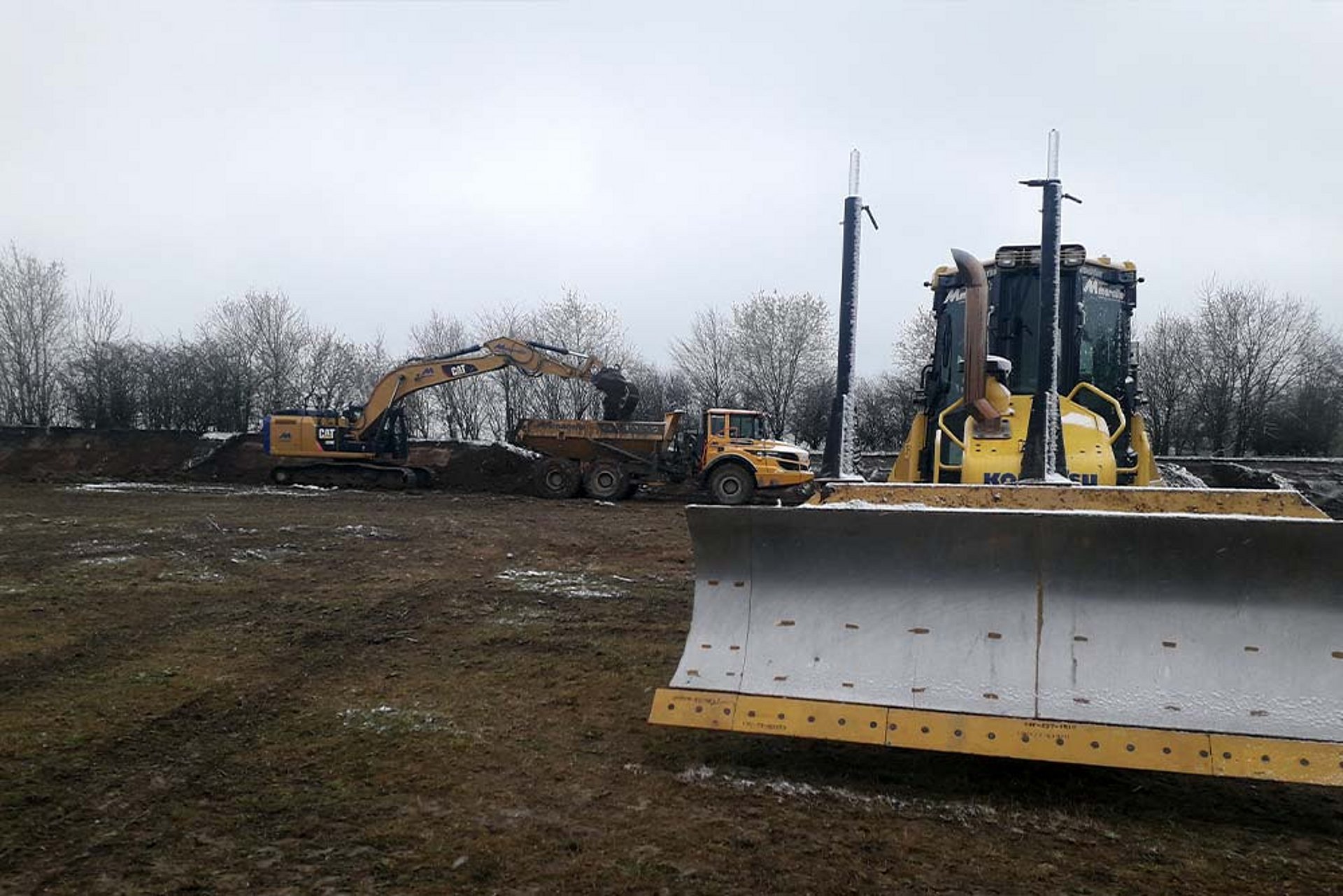

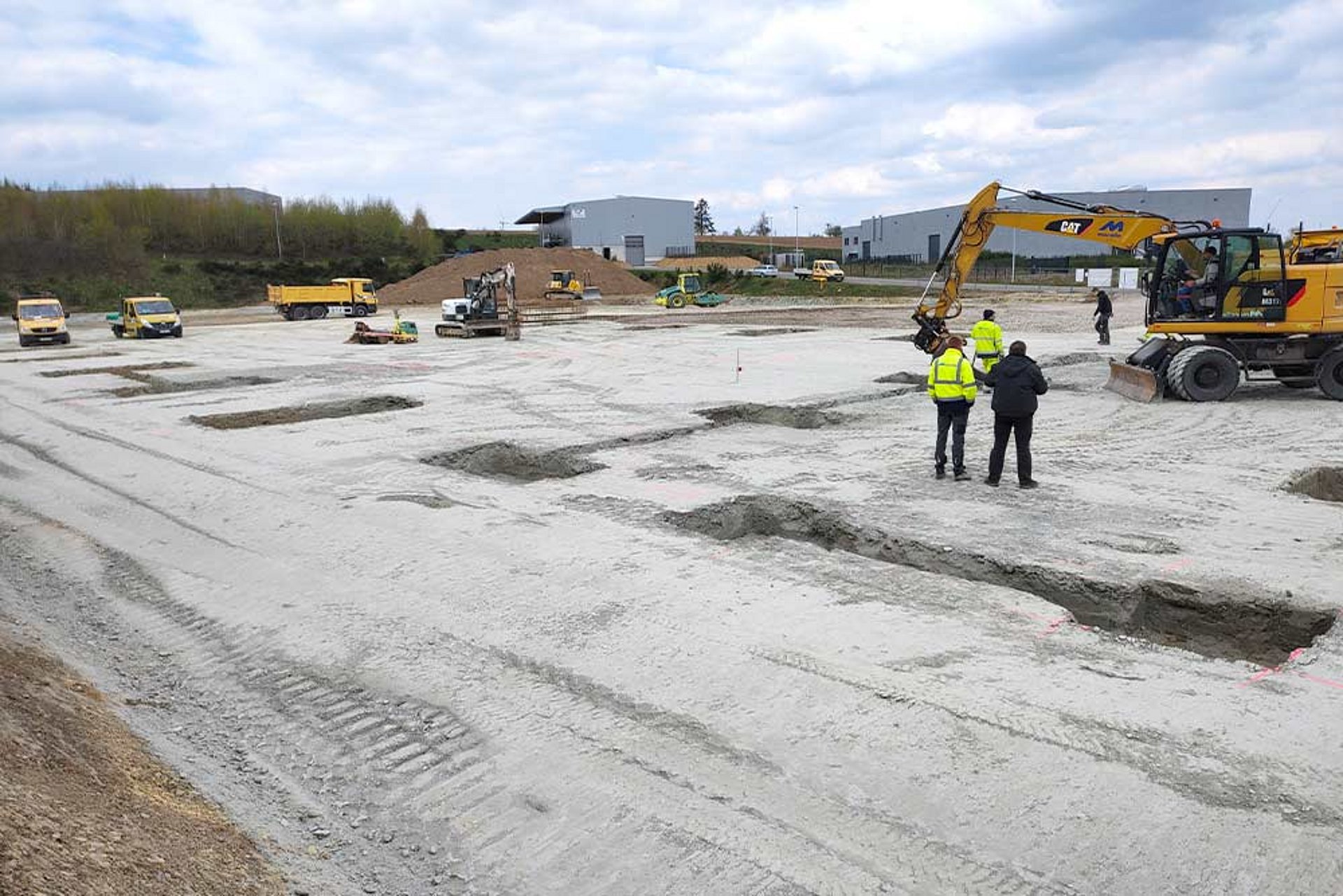

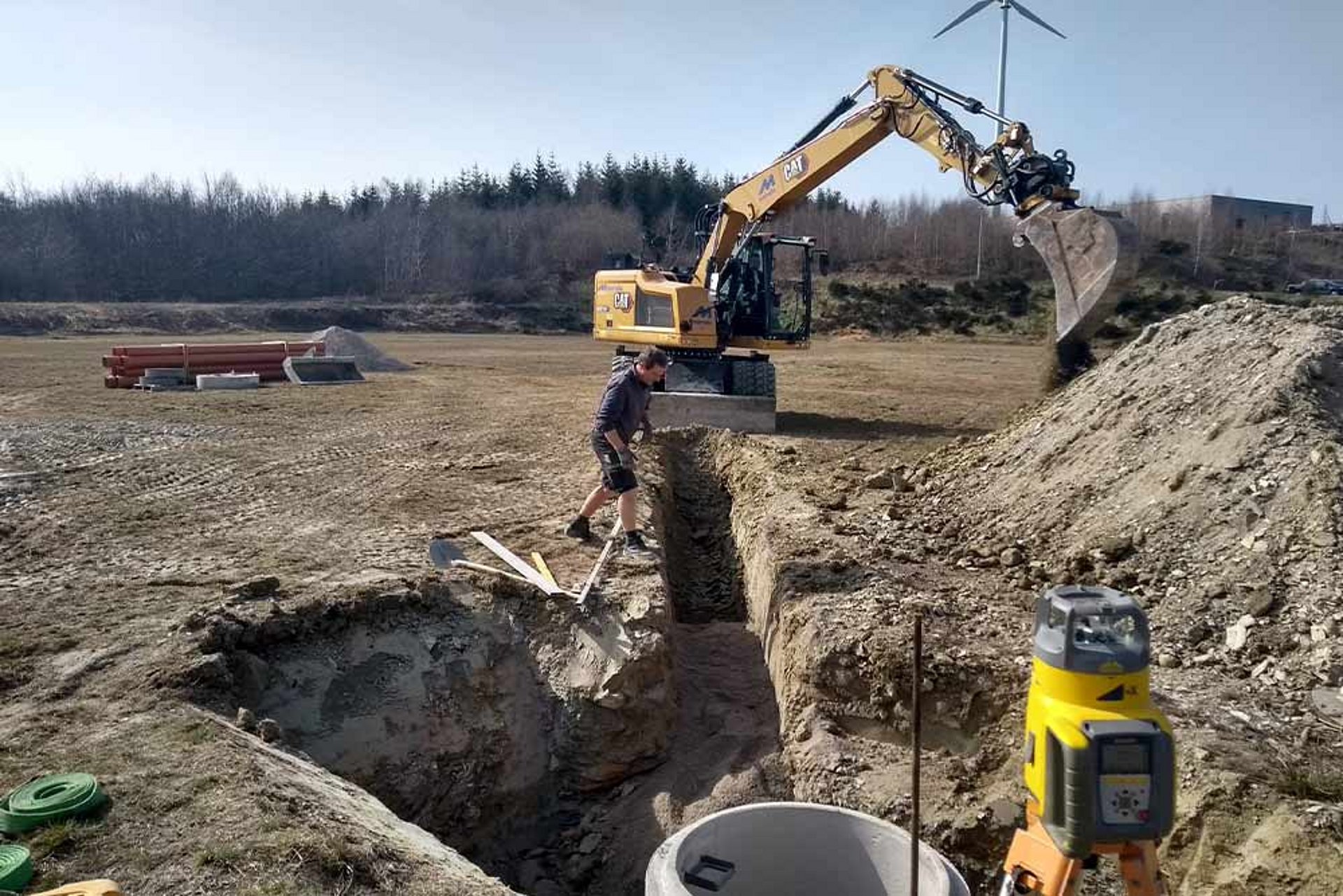

Maart | 2022

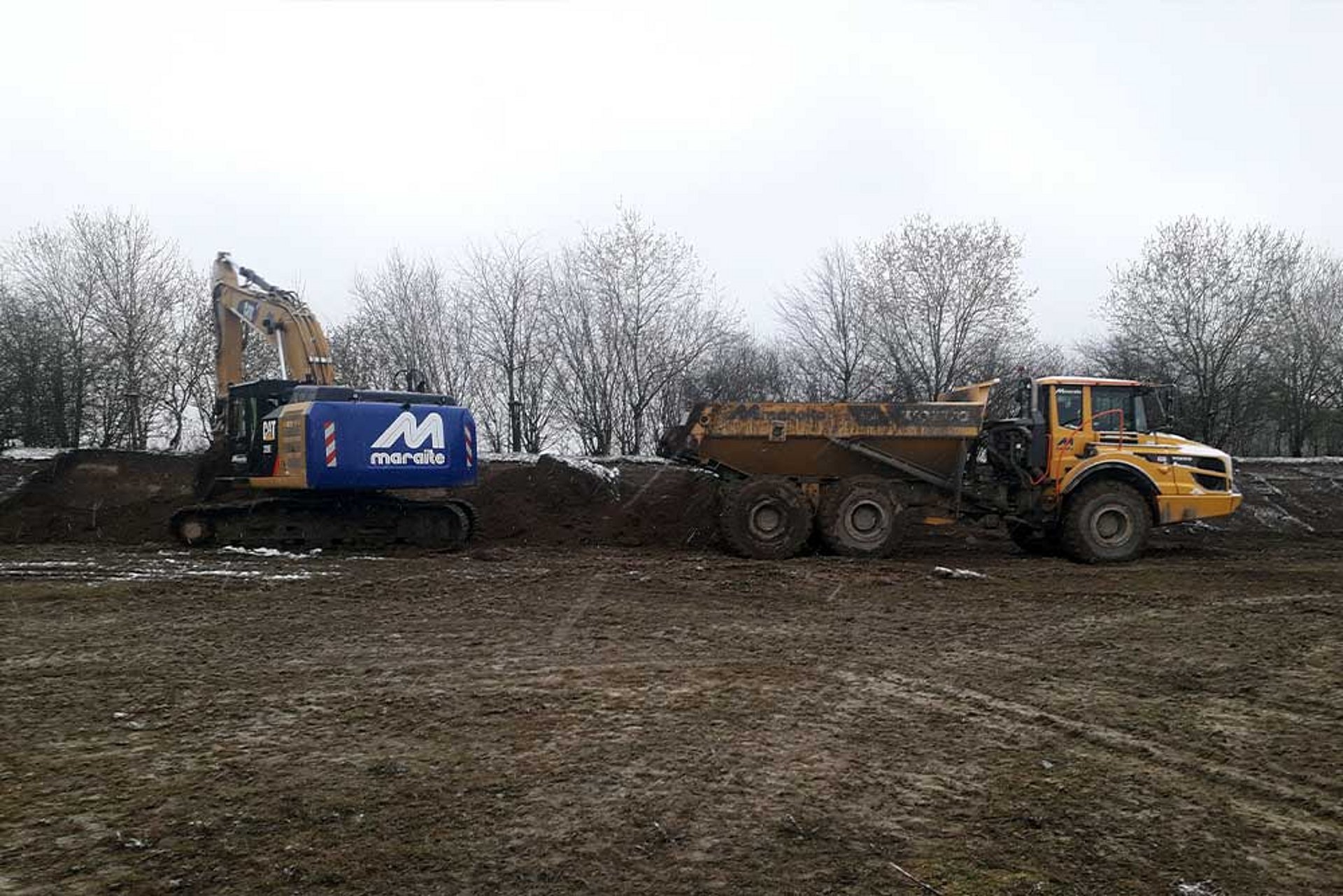

Op de foto's van week 12 kunt u de hele bouwplaats van Göweil BNL zien. Ze is gelegen in het industrieterrein "Steinerberg".
